4月23日,随着最后一次向量复测结果正确的汇报,变电管理一处察右中500千伏变电站圆满完成500千伏 1号母线、1号和2号主变轮停检修、新建500千伏察汗三回出线第一串开关及刀闸间隔启动工作。
本次停送电及启动工作历时5天,主要工作内容包括:500千伏1号主变及所属设备C类检修;500千伏1号母线下新建察汗三回间隔设备安装、开关CT及母差二次线接入、调试、传动、验收(2号主变同停);5012开关二次改接线,加装短引线保护。期间执行操作票125张,共1812项,一种工作票10张。

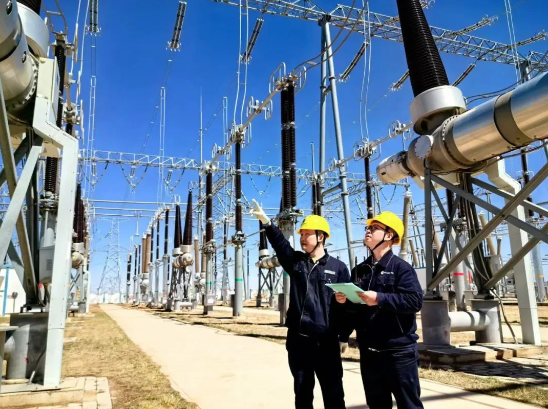

本次检修工作涉及范围广、时间紧、设备多、任务重,运行人员始终做好作业现场全过程把控。工作中,站内人员对启动方案进行细致的分解和分析,保证操作能够安全稳定的进行。站内制定工序表并全员熟悉,确保各项工作落实到位。通过班前会的周密安排,当班全员能够严格按照“三讲、两看、一落实”要求分解工作职责,对过程中可能存在的危险点进行详细分析,针对倒闸操作票进行模拟推演。

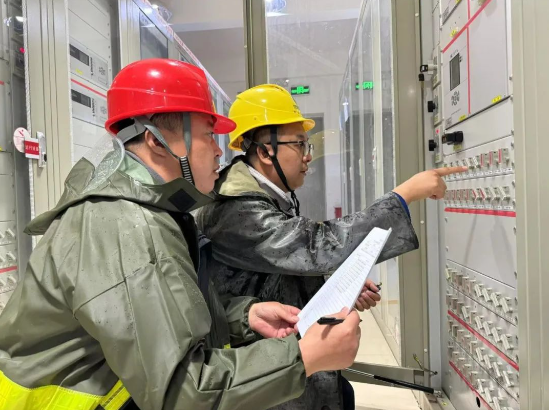

停电期间察右中旗地区突发降雨降雪,恶劣的天气给当值人员带来了不小的挑战,面对困难,大家依旧保持良好的精神风貌,认真负责完成本次任务。
在此次停送电工作中,站内采取的一系列具体举措,不仅扎实完成启动任务,同时将队伍协作能力、技术能力向更高的标准推进,为进一步提升蒙西电网安全性能奠定基础。
