顺利接收!南京南部电网升级核心项目土建全线贯通

日期:2026-01-12    来源:江苏省电力设计院  作者:杨志浩

国际电力网

2026
01/12
20:36
文章二维码

手机扫码看资讯

关键词: 线路工程 变电站工程 供电项目

1月9日

中国能建江苏院参与设计的

南京公塘~华科220千伏线路工程

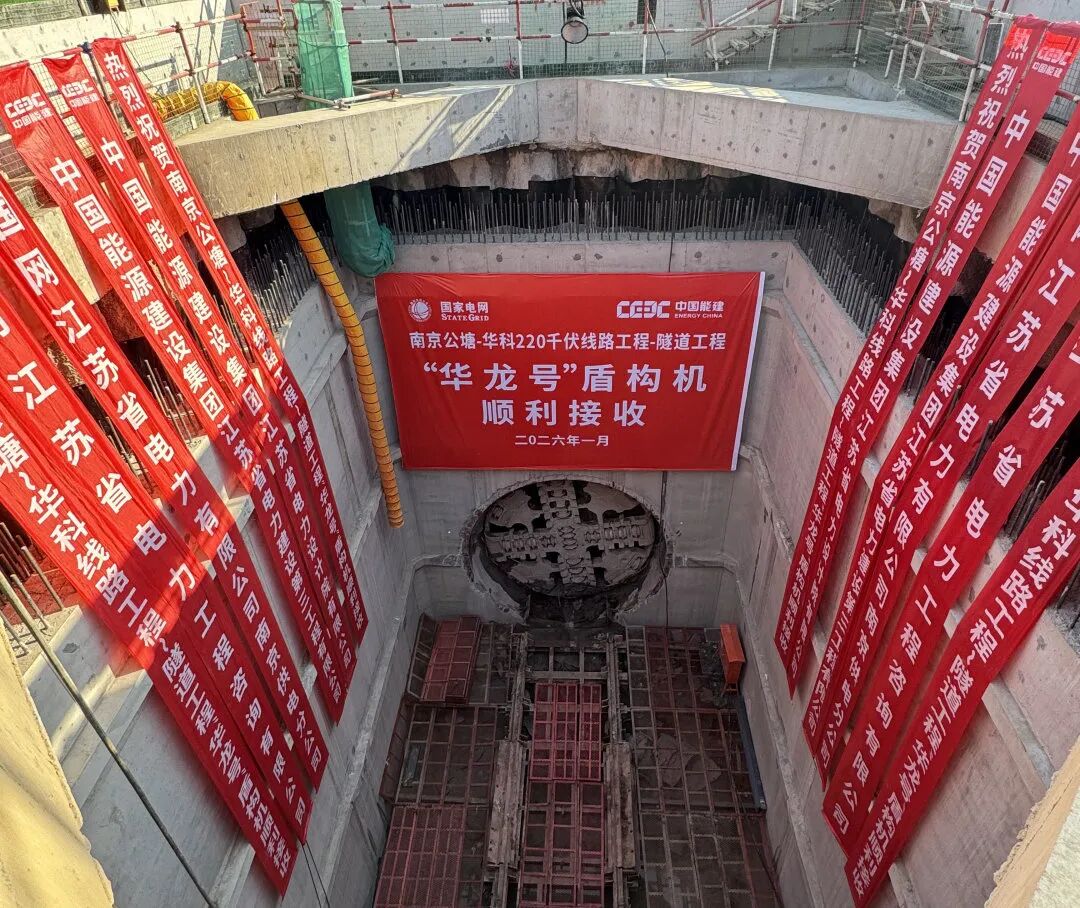

“华龙号”盾构机顺利接收

标志着南京南部电网升级核心项目

实现土建贯通

全线正式进入电气施工阶段

公塘~华科220千伏线路工程地处江苏省南京市江宁区,线路全长12.9公里,是南京南部电网南北联络的核心通道,是区域电网升级的关键阶段节点。

工程预计2026年5月全线投入运行,工程建成后,将重新构建公塘、华科、龙山三座变电站间的环网供电结构,大幅提升南京南部电网的供电可靠性与互济能力,同时有效释放500千伏新东善桥变电站的富余电能,满足区域快速增长的高质量用电需求。

西气东输管线

现状云台山铁路

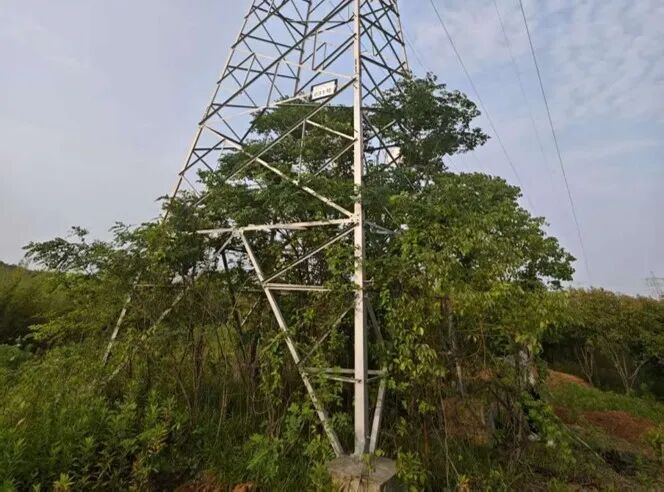

现状架空铁塔

此次贯通的盾构隧道全长800米,工程建设全程面临复杂地质与周边环境的双重考验。场区地质条件极具特殊性,盾构工作井基坑呈现“上软下硬”的极端特点,上部为承载力极低的淤泥质土,下部则是硬度极高的风化岩层;隧道穿越地层以风化岩层为主,且岩层面起伏不均、夹层分布广泛,给施工精准控制带来极大挑战。更关键的是,隧道沿线需下穿西气东输管线、现状铁路,还需近距离侧穿现状架空线基础,对工程设计与施工安全提出了极高要求。

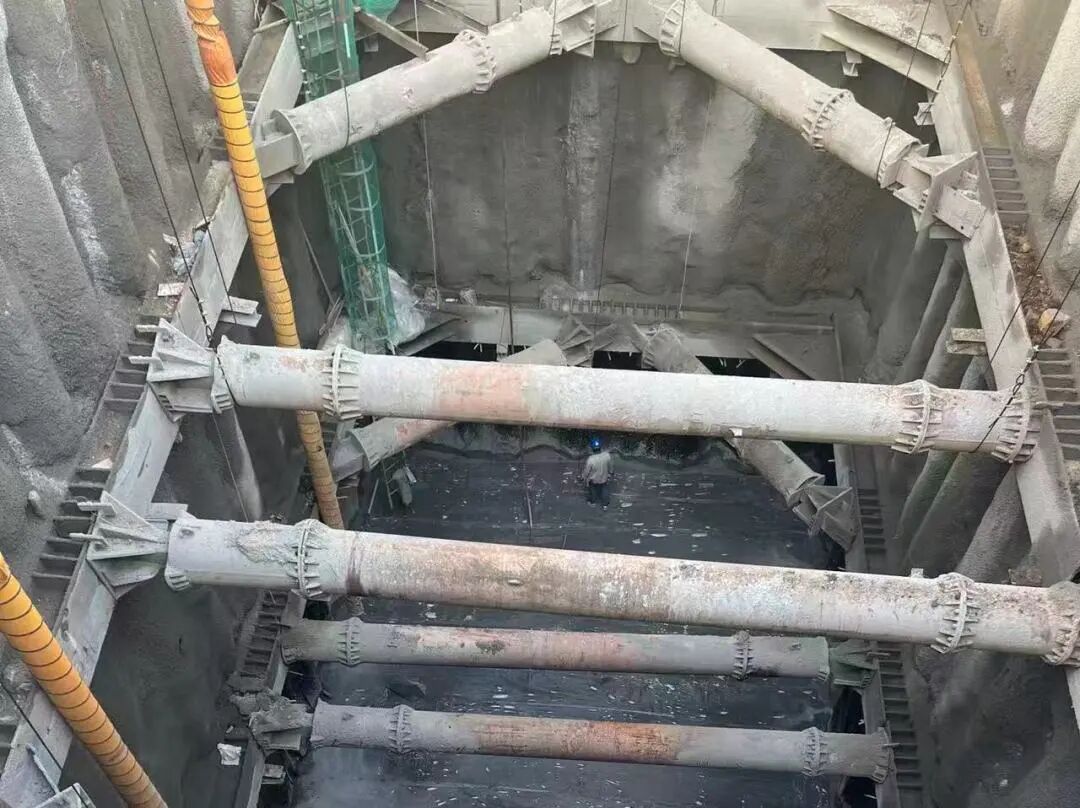

工作井深基坑

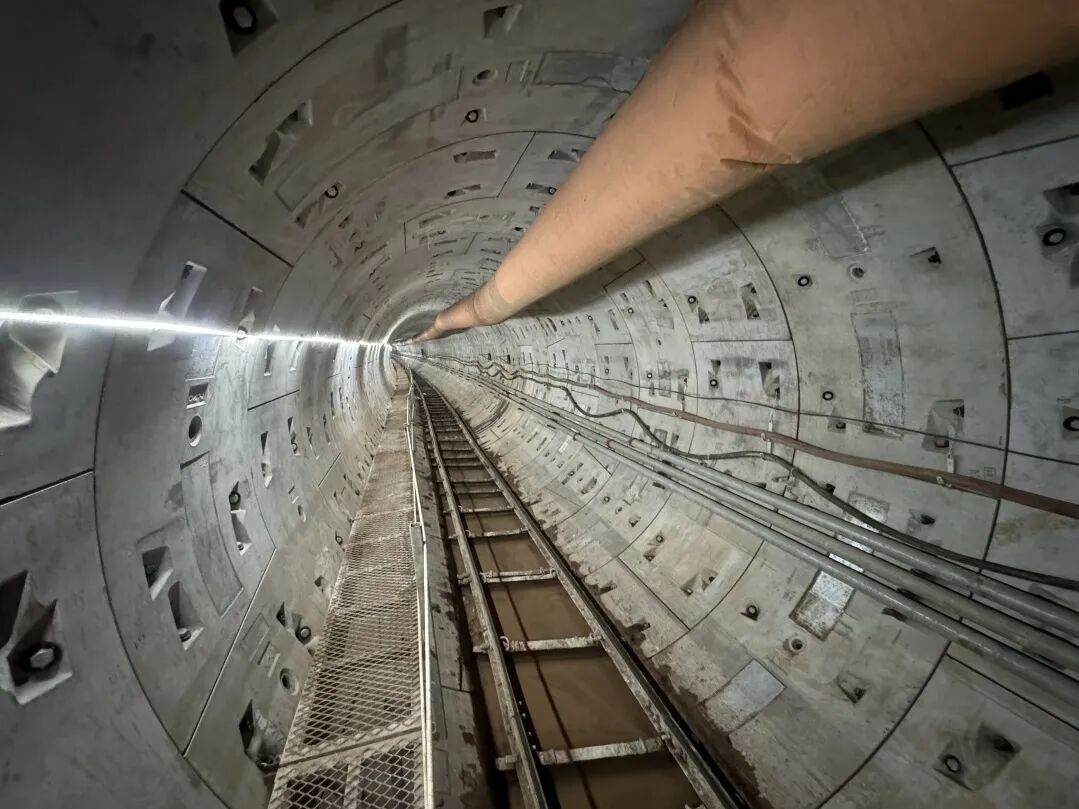

完成拼装的盾构隧道

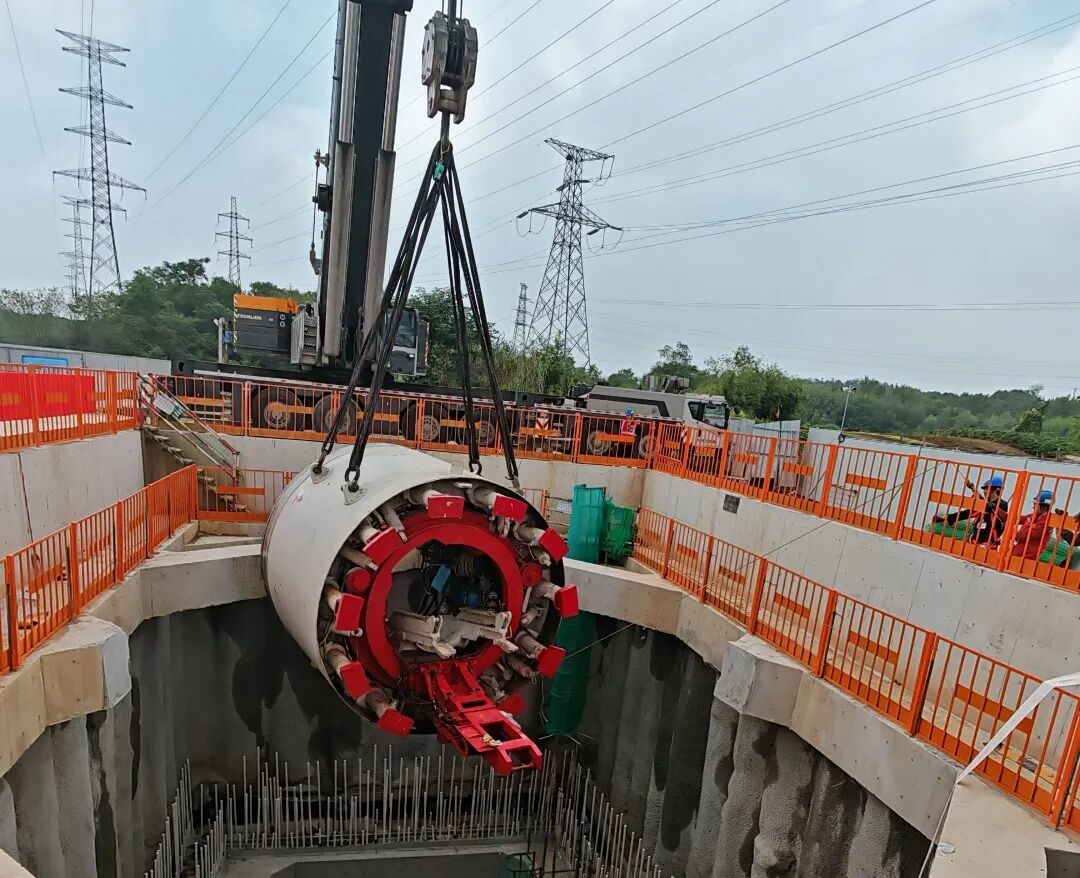

现场见证盾构机吊装

面对多重施工难题,项目组始终秉持精益求精、服务至上的理念,全程提供优质化工代服务。团队从设计源头发力,及时提出合理化建议,主动协同业主、施工单位破解建设中的各类难题,高效推进工程进度。最终,仅用84天便完成盾构隧道贯通,不仅大幅缩短建设周期,更创下南京地区电力复合地层单日掘进18环的最快纪录。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
