羊曲水电站首台(2号)机组定子吊装完成

日期:2023-12-05    来源:水电四局  作者:李国光

国际电力网

2023
12/05
09:02
文章二维码

手机扫码看资讯

关键词: 羊峡水电站 水轮发电机组 羊曲水电站

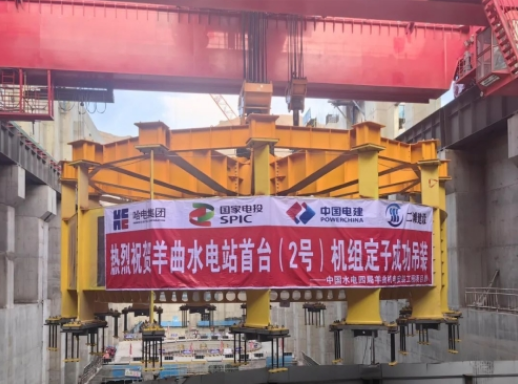

11月30日,由水电四局承建的黄河羊曲水电站首台(2号)机组定子精准落入机坑,顺利完成吊装工作,为如期投产运行奠定了基础。

定子是水轮发电机组中的核心部件之一,组装工序繁杂、工程量大。2号机组定子铁心内径为12.8米,外径为15米,高度为2.55米,由15.7万多张0.5毫米厚的硅钢片叠装而成,吊装总重量达520吨。叠片叠装完成后经验收铁芯圆柱度最大偏差0.3毫米,优于标准要求(小于等于0.72毫米),此次定子吊装也是羊曲水电站开工以来吊装的最重最大单体设备。

定子吊装过程具有重量大、难度高、精度高等特点,为保证安装质量,项目部多次组织人员进行安全技术交底,明确各工作岗位职责要求,落实吊装过程的组织、技术和安全保障措施,保证整个吊装过程组织有序、有条不紊、监控到位。项目负责人积极号召全体党员干部充分发挥先锋模范作用,压实项目班子成员责任,全程参与定子组装过程,严把组装工艺关、落实检验程序,确保了首台机组定子吊装顺利完成,为后续机组定子的组装积累了经验,保证了羊曲水电站的高质量建设。

羊曲水电站位于青海省海南藏族自治州兴海县和贵南县交界处,总装机容量120万千瓦,是黄河干流龙羊峡水电站上游河段规划梯级电站"茨哈水电站、班多水电站和羊曲水电站"三个规划梯级电站的最下一级,属青海省重点能源项目,是国家实施“西电东送”和青海省青豫直流特高压外送通道的重要配套支撑调峰电源,水电站预计2024年8月实现首台机组投产发电、2024年12月实现全部机组投产发电。
