当前位置: 电力网 » 电力工程 » 电力工程动态 » 正文

清水川电厂2×1000MW三期扩建工程#5机组点火吹管圆满完成 #6机组厂用受电一次成功

日期:2023-11-21    来源:陕西能源股份  作者:白雅琴 米海强 王君 程鑫

国际电力网

2023
11/21
09:15
文章二维码

手机扫码看新闻

关键词: 电力工程 变电站 火电机组

11月15日,清水川能源三期扩建工程#5机组点火吹管圆满完成,#6机组厂用受电一次成功,为确保“#5机组年内完成168小时试运,#6机组具备整套启动条件”的年度建设目标打下坚实基础。

01#5机组点火吹管圆满完成

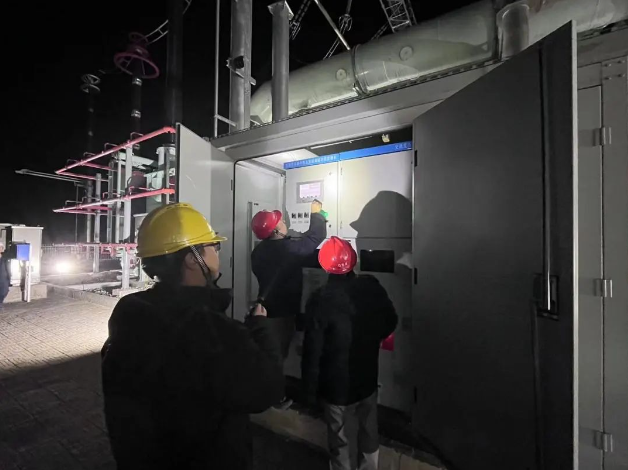

11月15日23时45分,清水川能源三期扩建工程#5机组点火吹管圆满完成,标志着#5机组即将进入整套启动阶段。

锅炉蒸汽管道的吹扫工作是新建机组投运前的重要节点,是确保锅炉和汽轮机安全运行的重要环节,为确保#5机组吹管工作的安全、顺利、高效推进,清水川能源高度重视、细致谋划、精心部署,按照《火力发电建设工程机组蒸汽吹管导则》,严密制定《锅炉吹管运行注意事项》等相关技术措施及预案并严格执行,提前对各系统进行细致排查,认真核对DCS画面各测点状态,确保吹管工作期间设备状态能够得到有效的监视调整。

经过锅炉首次点火一次成功、热态冲洗、三次试吹管后,锅炉蒸汽管道的吹扫工作有序展开,清水川能源与调试单位、监理单位、总包单位、施工单位等各方密切配合,确保沟通协作高效、技术指导到位、风险管控有效,严格执行各阶段吹管注意事项及控制要点,及时发现、处理吹管过程中出现的各类问题,经过第75、76次连续两次降压打靶,过热器、再热器吹管靶板合格,过热器系统及其联通管道、再热器系统及其联通管道、高压旁路管道、锅炉吹灰管道、减温水系统管道均验收合格,#5机组吹管工作圆满成功。

02#6机组厂用受电一次成功

11月15日05时01分,清水川能源三期扩建工程#6机组厂用受电一次成功,标志着#6机组进入了试运阶段,也标志着公司750kV升压站改扩建工作圆满完成。

本次受电范围为750kV变电站第三串开关和#6机组主变、厂高变、输煤变及10kV工作段。为确保此次受电工作一次成功,公司高度重视,组织三期试运指挥部分部试运小组提前编制受电方案,多次召开厂用受电协调会,解决受电范围内重难点问题,对厂用电系统倒送电范围内的电气一、二次系统、热控系统、消防、照明和相应的建筑工程条件进行了全面细致地检查,并对问题逐条梳理整改直至闭环。整个受电工作准备期间,生产运行人员在总结#5机带电经验的基础上提前进行模拟操作,认真核对试行版规程和系统图,确保技术资料的准确性。技术安全交底会后,运行操作人员按照调度指令逐项进行,历时11小时受电工作一次成功。

此次#6机组厂用受电工作的顺利完成,为#6机组后期设备调试、试运行及#5机整套启动备用电源提供了稳定可靠的电源保证。

下一步,清水川能源将认真履行安全生产主体责任,有效提高现场安全管理水平;紧盯关键环节和质量控制细节,严格规范调试程序,强化调试过程管控,切实做好调试工作;持续加强项目组织管理,统筹推进调试、安装、土建各项工作,全力确保“#5机组年内完成168小时试运,#6机组具备整套启动条件”的年度建设目标顺利实现。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
