10月12日,川渝特高压交流工程线路工程2标段在四川境内25个标段中率先完成全部基础施工任务。
该工程作为中国首条高原特高压交流工程、特高压建设14年来的2号工程,建成后将实现“两个首次”的突破,即全国首次在高海拔地区建设特高压、全国首次在冰区和重冰区采用十分裂导线施工,对构建清洁低碳、安全高效的能源体系,保障区域能源安全,具有重要意义。

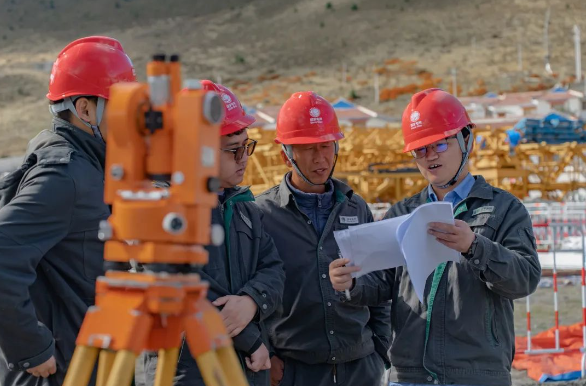

本标段起于康定市塘泥坝村,止于折多山观雪台,线路长度26.575千米(左回13.757千米,右回12.818千米),沿线海拔高、冰区面积大、地貌环境差、技术工艺新,处于“技术无人区”和“生态无人区”,新建铁塔64基,混凝土总方量19350.965立方米,塔基平均海拔4224米,最高海拔4650米,基础施工任务复杂艰巨。

自5月12日正式开工以来,全体参建人员克服高海拔严重缺氧、雨雪天气频繁、区域地形地貌复杂险峻等恶劣自然气候条件,战胜人员流动大、环水保压力大、超大方量浇筑等施工挑战,按计划完成1R060、1L066最高海拔(4650米)的两基基础施工以及超大方量1R031、1L033(两基共计2169立方米)的混凝土浇筑,历时153天,顺利完成全部基础施工任务,受到四川省电力公司特高压工程建设办公室的书面表扬。
下一步,项目部将继续保持“务期必成,务期必胜”的信心和决心,抓好安全管控,提升工程质量水平,加强组塔架线后续项目管理,全力做好组塔阶段人员的准入考试、安全交底、特种人员报审、大型机械及工器具报审等前期准备准备工作。以“缺氧不缺精神,艰苦不怕吃苦,山高斗志更高”的昂扬姿态,高质量高标准推进工程建设,为国家首条高原特高压交流工程的建设贡献力量!
