110千伏温泉(那龙)输变电工程预计5月底完工

日期:2023-03-09    来源:阳东发布

国际电力网

2023
03/09
09:16
文章二维码

手机扫码看资讯

关键词: 输变电工程 电力工程 电力资源

近日,记者走访110千伏温泉(那龙)输变电工程施工现场了解到,该项目正在有序推进,目前已经完成总工程量的65%,预计今年5月底投产使用。

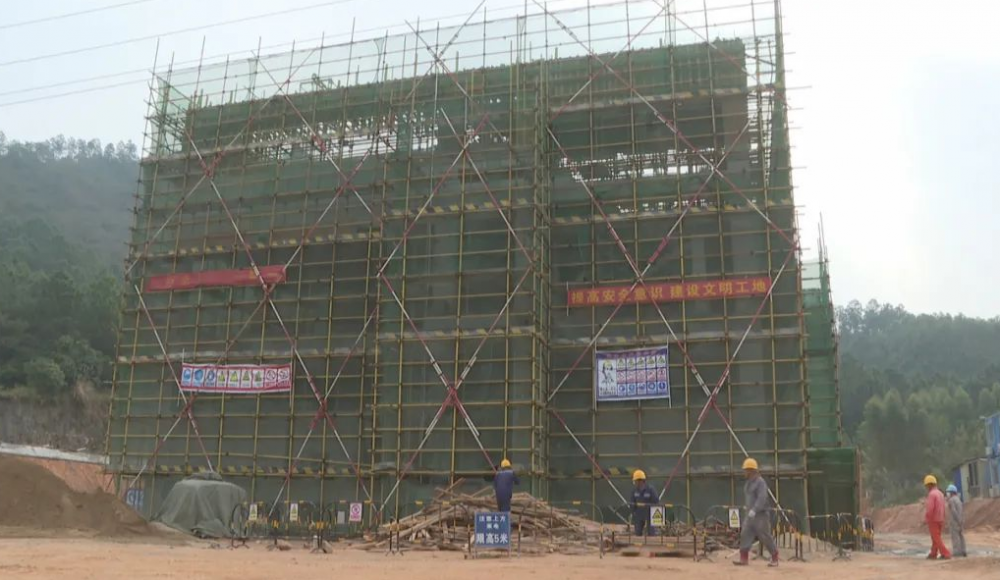

记者在110千伏温泉(那龙)输变电工程施工现场看到,该变电站的主控楼已经封顶,工人们正在开展主控楼二次结构完善施工,现场呈现出一派繁忙景象。

“目前,110千伏温泉(那龙)输变电工程正在稳步推进,2月20日变电站的主控楼已经封顶,计划3月30日安排变电设备进场,在完成设备安装、调试及验收后,我们将于5月30日正式投运。”南方电网广东阳江供电局项目管理负责人袁林锟说。

据了解,该项目位于阳东区那龙镇和平村蒸狗岭山脚,线路长45.3公里,途经合山、那龙等4个镇,共105基铁塔组立,其中变电站建设占地约3600平方米,总建筑面积约2430平方米,项目总投资约8000万元。项目投产后将进一步满足当地的用电需求,大幅提升供电可靠性和电压质量,优化那龙、合山区域电网结构。
