四川古瓦水电站1号机组定子顺利吊装完成

日期:2020-12-11    来源:水电十一局  作者:秦辉

国际电力网

2020
12/11
10:29
文章二维码

手机扫码看资讯

关键词: 古瓦水电站工程 水轮发电机组 水电站

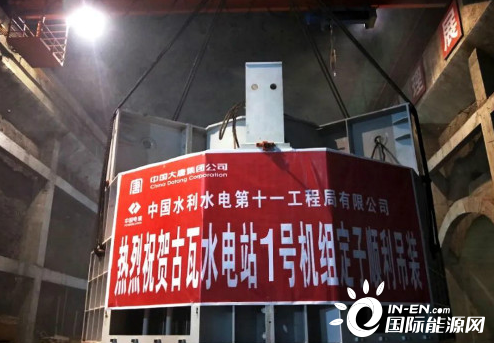

12月4日,由水电十一局参建的四川古瓦水电站工程1号机组定子顺利吊装完成。

1号机组定子装配重量约98吨,定子铁心外径5150毫米,内径4300毫米,铁心高度1506毫米。机座由钢板焊接而成,分两瓣到货,机座外圈为十二边形,对边的距离为6350毫米,吊装总重量约125吨。

为保证1号机组定子顺利吊装,项目部号召全体干部职工直面挑战抢时间,凝聚力量筑精品,科学组织、精细安排,在吊装前对作业人员进行安全技术交底,对整套吊装工器具进行了综合检查。有效保证了施工过程中定子卸车、起吊、转向、平移、降落、就位等各环节安全、高效、有序顺利完成。

古瓦水电站位于四川省甘孜藏族自治州乡城县境内,是硕曲河干流乡城、得荣段“一库六级”梯级开发方案中的“龙头水库”电站。厂内安装3台单机容量为67MW的混流式水轮发电机组。水电十一局古瓦项目主要负责电站机电设备及金属结构安装任务,目前项目各项施工工作进展顺利。
