拉哇水电站四台机组提前415天顺利封顶

日期:2026-01-11    来源:中国水电十四局  作者:阮禹通、张国正

国际电力网

2026
01/11
19:36
文章二维码

手机扫码看资讯

关键词: 水电十四局 拉哇水电站 发电机组

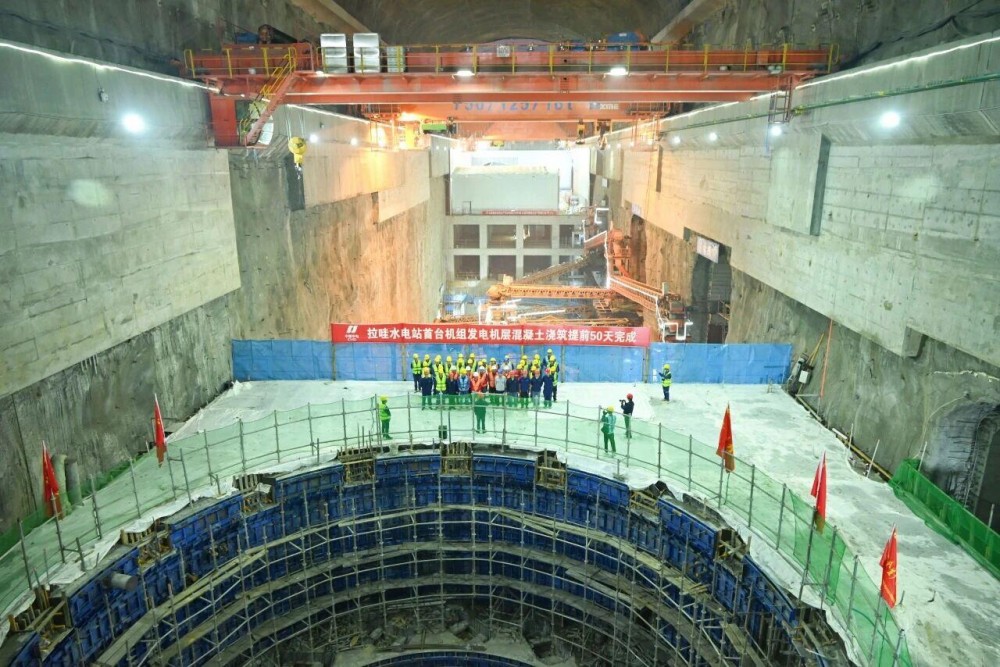

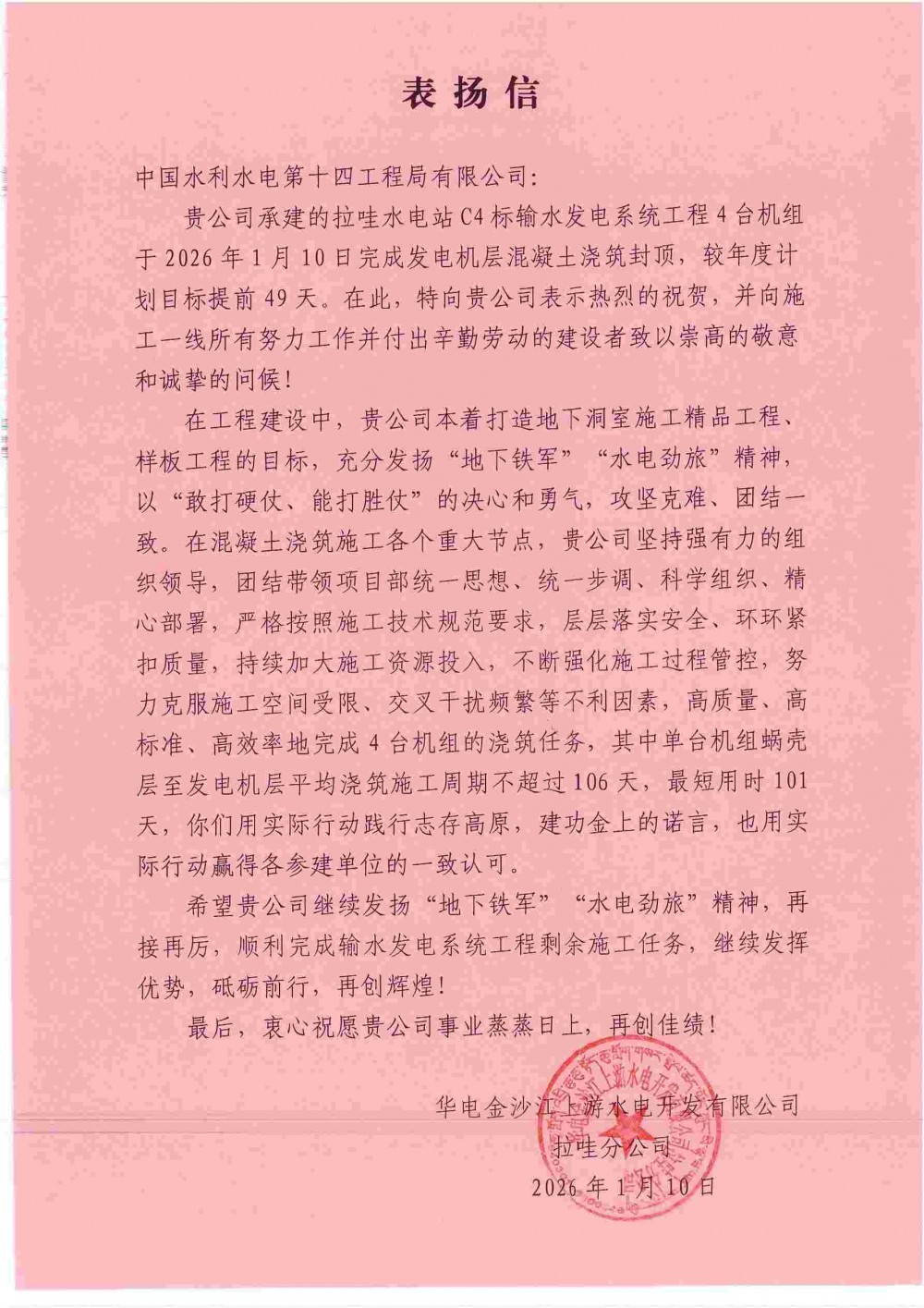

1月10日,由水电十四局承建的拉哇水电站地下厂房四台机组发电机层混凝土浇筑顺利封顶,较投标合同工期提前415天,较业主年度计划目标提前49天。

拉哇水电站是国家“十四五”规划重点项目,装有4台单机容量50万千瓦的混流式水轮发电机组,总装机容量为200万千瓦。厂房自下而上分5层布置,分别是肘管层、锥管层、蜗壳层、母线层和发电机层,4台机组混凝土浇筑方量约为7.6万立方米。

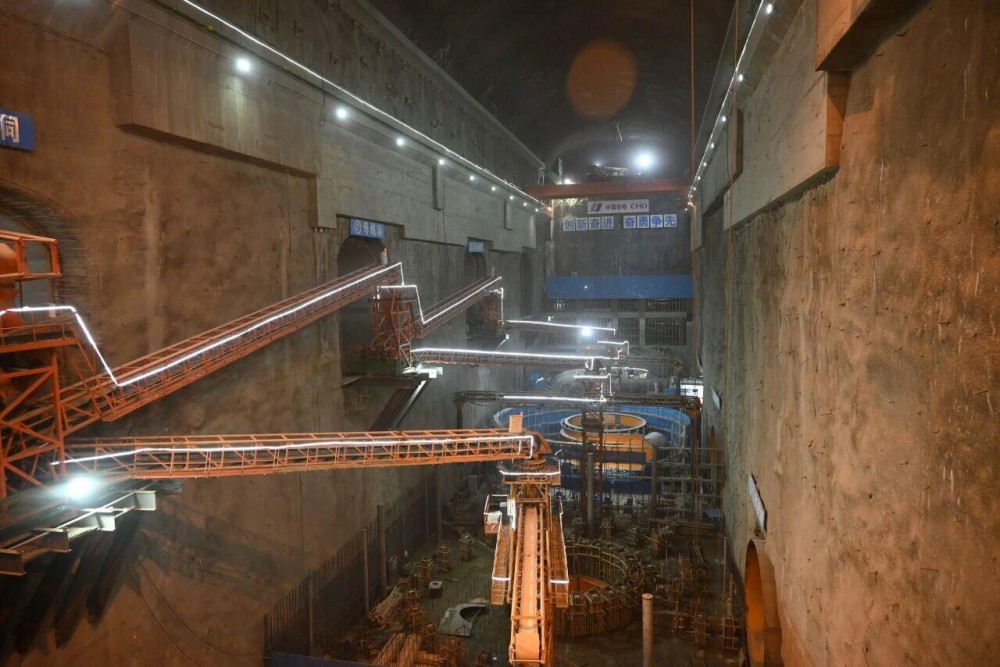

地下厂房作为水电站的心脏,施工进度直接影响水电站投产发电,厂房机组混凝土浇筑自开工以来面临着钢筋布置复杂、金结预埋件繁多、蜗壳阴角区混凝土浇筑密实和防抬动要求高、土建与金结同步作业交叉干扰因素大等困难与挑战。为解决面临的诸多难题,保障机组混凝土如期浇筑完成,项目团队紧扣现场实际问题,倒排工期,挂图作战,不断克服困难与挑战。

项目部在机组每仓混凝土浇筑前组织开展技术交底,做到技术先行,成立机组浇筑前方指挥室,协调解决现场施工作业难题,部署落实每日施工进度计划,不断完善施工方案,实现机组蜗壳混凝土浇筑密实,无脱空位置,蜗壳抬动监测最大值1.9毫米(设计允许值2.5毫米),远小于设计控制值。

四台机组发电机层混凝土浇筑封顶标志着拉哇水电站地下厂房主体结构混凝土浇筑施工画上圆满句号,距离拉哇水电站投产发电又更近一步。
