周口隆达发电公司燃煤机组扩建工程1号机组主变顺利就位

日期:2017-01-17    来源:中国火力发电网  作者:黄西

国际电力网

2017
01/17
11:13
文章二维码

手机扫码看资讯

关键词: 电厂 电力工程 电力

1月16日上午11时,上海电建承担的周口隆达发电有限公司2×660MW超超临界(上大压小)燃煤机组扩建工程1号机组主变顺利就位。这标志着该工程又一重要节点的完成,使电气安装调试全面进入高峰阶段。

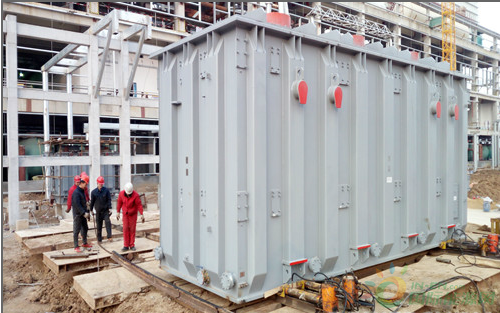

1号机组主变运输重量(充氮)重达323吨,为了保证这个“庞然大物”顺利就位,项目部的领导提前规划好路线,与业主以及监理积极协调,进行道路勘察及平整,最后确定了本次主变就位采用导轨滑移式方案。就位过程中,1号机组主变压器在液压千斤顶的作用下,通过铁轨与滑板的助力,将主变压器顶推至基础位置。

主变就位共用时两天,在项目部领导和业主、监理的全程监控下,保证了顺利就位。至此,周口项目1号机组主变顺利就位,为该工程的顺利投运奠定了坚实的基础。
