越南永新燃煤电厂一期EPC联合体项目烟囱外筒到顶提前103天完成

日期:2016-09-21    来源:中国能建广东火电

国际电力网

2016
09/21
16:07
文章二维码

手机扫码看新闻

关键词: 越南永新燃煤电厂 电力项目

9月20日下午15时30分,随着204米烟囱外筒第136板混凝土顺利浇筑完成,由中国能建所属单位联合总承包建设的越南永新燃煤电厂一期EPC联合体项目的烟囱外筒施工顺利到顶。

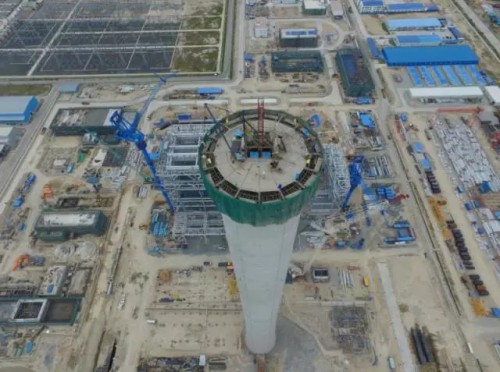

烟囱全景

烟囱工程

作为越南永新燃煤电厂一期EPC联合体项目标志性建筑物,是本项目创精品工程的重点标杆部位之一。在项目业主方的带领下,中国能建广东火电和中国能建广东院组成的EPC联合体项目部发扬“共赢致和,行稳致远”的企业精神,按照《创精品工程规划》要求,针对项目当地原材料的特性,就混凝土生产质量、模板安装工艺、中心检查技术等关键工序组织烟囱作业管理人员和施工人员进行全方位的交流、培训、试验,对质量通病在施工过程中怎样预防提出了具体要求。为实现精品工程目标,EPC项目部还进行了多达6次的样板试验,最终确定各工序作业的标准,为外筒施工顺利推进打下了坚实的基础。

在各方的共同努力下,以146天的高效,提前完成了烟囱外筒到顶里程碑节点,比项目开工既定P6计划提前103天,比项目创精品工程进度里程碑考核节点提前10天。并且,本工程烟囱砼外筒达到了精品工程质量目标。

烟囱外筒施工提前到顶节点完成,为炉后的电除尘、引风机及联合车间、脱硫系统等部位的土建和安装施工创造了有利的开工条件,并为项目机组后续各里程碑节点顺利实现和投产发电奠定了良好的基础。
