关于转发下达湖南省农村电网改造升级工程2016年第一批中央预算内投资计划的通知

各有关市州发改委、国网湖南省电力公司、郴电国际发展股份有限公司:

根据《国家发展改革委关于下达农村电网改造升级工程2016年第一批中央预算内投资计划的通知》(发改投资[2016]643号),同意共安排我省2016年第一批中央预算内投资计划15亿元,现予以转发下达,并就有关事项通知如下:

一、国家安排我省的2016年第一批农村电网改造升级工程投资计划15亿元中,中央预算内投资3亿元,金融机构贷款2.8亿元,其他投资9.2亿元。其中,国网湖南省电力公司投资计划11.5亿元(其中中央预算内投资2.3亿元,其他投资9.2亿元),郴电国际发展股份有限公司投资计划3.5亿元(其中中央预算内投资0.7亿元,银行贷款2.8亿元)。

二、此次投资计划涉及12个市州,共92个项目。其中110千伏项目2个,投资1亿元(均为郴电国际项目);35千伏及以下项目90个,投资14亿元(国网湖南省电力公司11.5亿元,郴电国际发展股份有限公司2.5亿元)。

三、请各有关市州发改委根据项目可研批复的要求,自收到中央投资计划之日起20个工作日内分解下达投资计划;请省电力公司、郴电国际及时办理中央预算内投资的拨款手续;请各有关金融机构和财政部门协助按计划确保各项资金及时到位。上述项目要尽快开工建设,确保2016年底前计划执行完毕。

四、请各级各部门强化组织领导,加强项目管理。各市州发改委要根据《新一轮农村电网改造升级项目管理办法》,加强对农网改造升级工程的组织领导和督促检查,落实管理责任,规范管理程序,明确管理要求,强化监督检查;省电力公司、郴电国际要切实加强工程建设管理,抓好组织实施,确保质量、加快进度,按时完成计划。

五、农网改造升级工程项目实行按月调度方式,各市州发改委、省电力公司、郴电国际要明确专人,按时通过国家重大项目库按月(每月10日前)填报本批投资计划开工情况、投资完成情况、工程形象进度等数据。

六、各市州发改委要根据《农村电网改造升级工程验收指南》,认真做好农村电网改造升级工程验收工作,按时上报工程验收报告。

附件:1、湖南省2016年第一批农村电网改造升级工程中央预算内投资计划

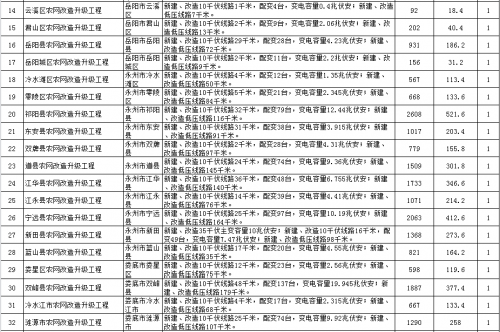

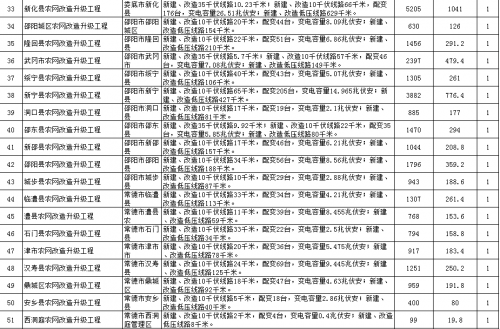

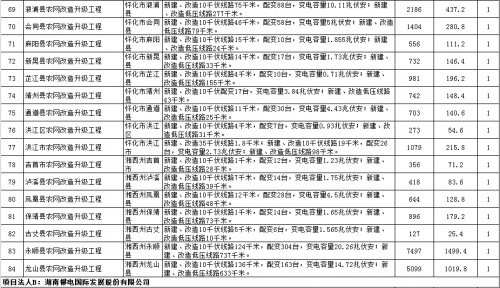

2、湖南省2016年第一批农村电网改造升级工程中央预算内投资计划建设项目表

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
