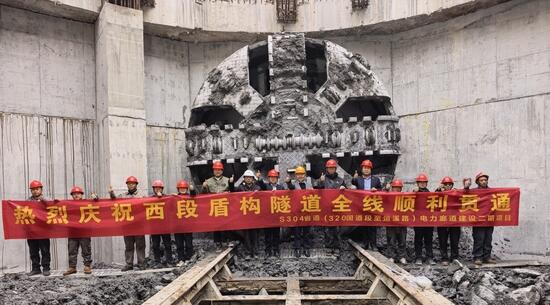

2月9日,杭州S304省道(国道段至运溪路)电力廊道建设工程二期西段盾构隧道全线贯通,标志该工程盾构施工任务全部顺利完成。
该工程西段为单舱盾构隧道,全长2160米,隧道断面为圆形,设计内径4米。隧道路线地层为淤泥质黏土、粉砂、粉土、粉质黏土等复杂地质,需下穿李家港河道和在建地铁9号线等风险源,同时还面临狭小工作井盾构分体始发、小转弯浅覆土穿越上软下硬河床以及VSM盾构接收洞门破除等施工难题,技术要求高、施工任务重、安全管理难度大。
为保证施工任务的顺利推进,项目部科学分析、综合研判,针对施工重难点和风险点,量身编制专项施工方案,并通过专家论证。始发阶段,项目部精准把控设备组装调试,优化工序衔接,成功实现小尺寸工作井盾构分体始发。下穿河道及地铁9号线过程中,项目部加强盾构机姿态检测,实时调整掘进参数,同步加强土体加固和防渗措施,严控地表沉降,实现安全平稳下穿。项目取得最高月进尺507米同类工程掘进纪录,隧洞质量良好,得到业主贺信称赞。在VSM盾构接收洞门破除阶段,项目部严格执行“分层破除、循序渐进”原则,精准把控破除顺序、力度和节奏,确保盾构安全顺利接收。
下一步,项目部将有序推进后续收尾工作,严格质量安全管控,确保工程顺利移交,以良好履约成效公司树立品牌形象,为拓展杭州市场提供坚实保障。
