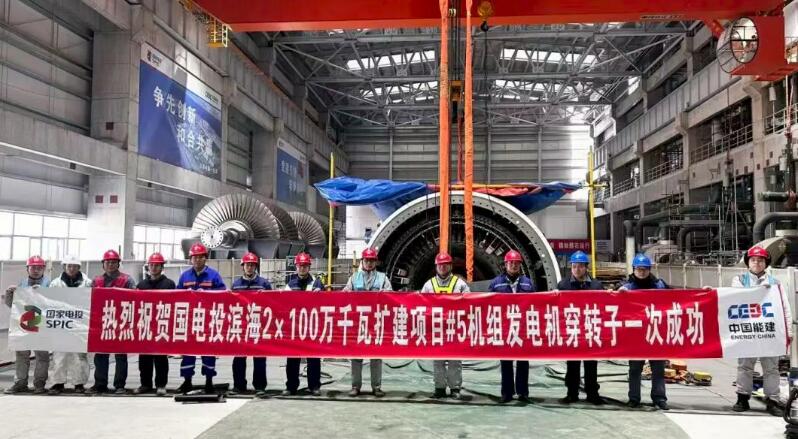

2月4日,中国能建江苏电建一公司承建的国电投滨海2×100万千瓦扩建项目5号机组发电机穿转子作业顺利完成,这是继1月30日锅炉水压一次成功后,该项目一周内完成的又一重要节点,标志着项目朝着投产目标又迈出坚实一步。

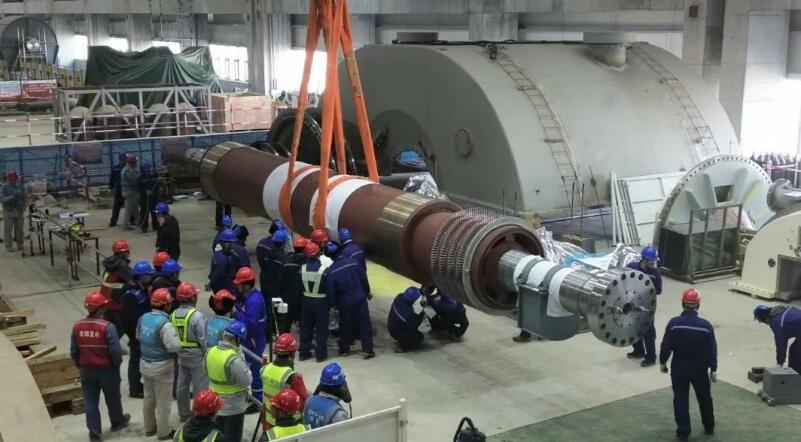

本次穿装的发电机转子重90吨,全长13.837米,直径1.25米。穿转子采用前拉式工艺,配合专用工具及汽机房两台行车协同作业。

作为机组安装重大节点,项目部提前策划,在作业前对吊具、专用工具及发电机定子、转子进行全面检查清理。作业中,专业技术人员分工有序、密切配合、高效协同,按照精细化要求,严格执行既定施工方案,及时对转子穿入量和中心位置进行纠偏,历经起吊、找正、穿装等步骤,全程仅用2小时,便实现转子安全精准就位。
