中核二四圆满完成宁德核电二期工程联合泵房首块筏基浇筑

日期:2026-02-02    来源:中核二四

国际电力网

2026
02/02
14:58
文章二维码

手机扫码看资讯

关键词: 中核二四 核电工程 核电技术

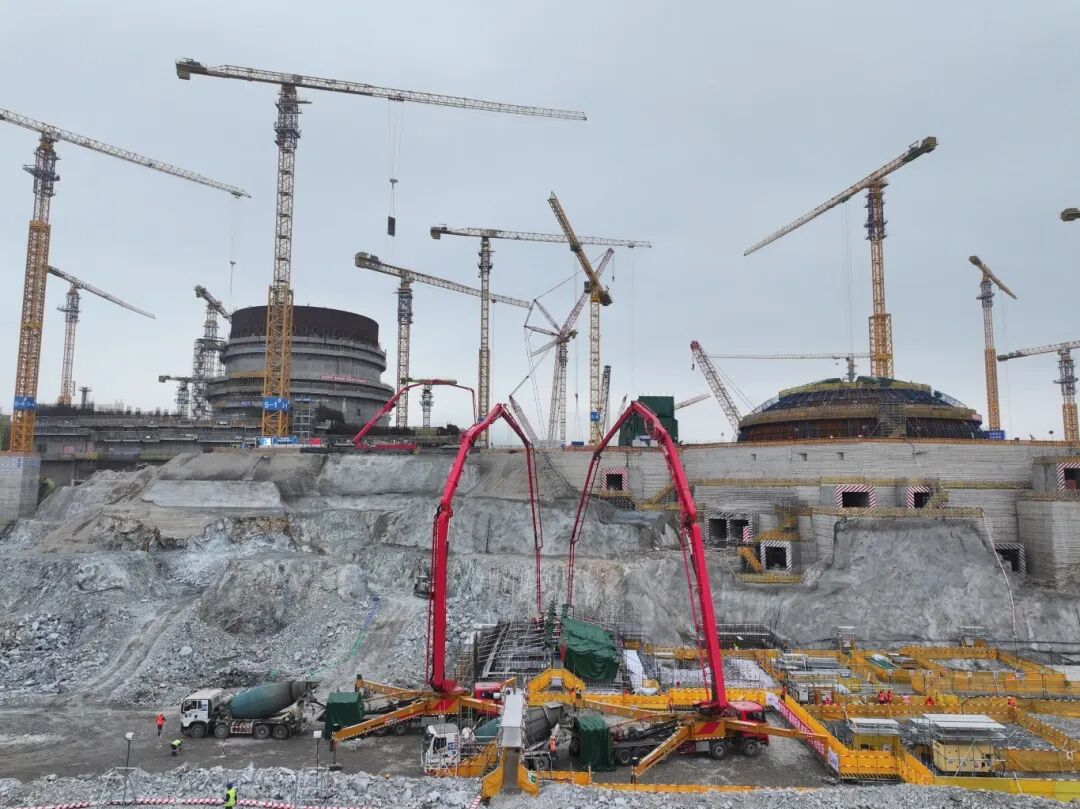

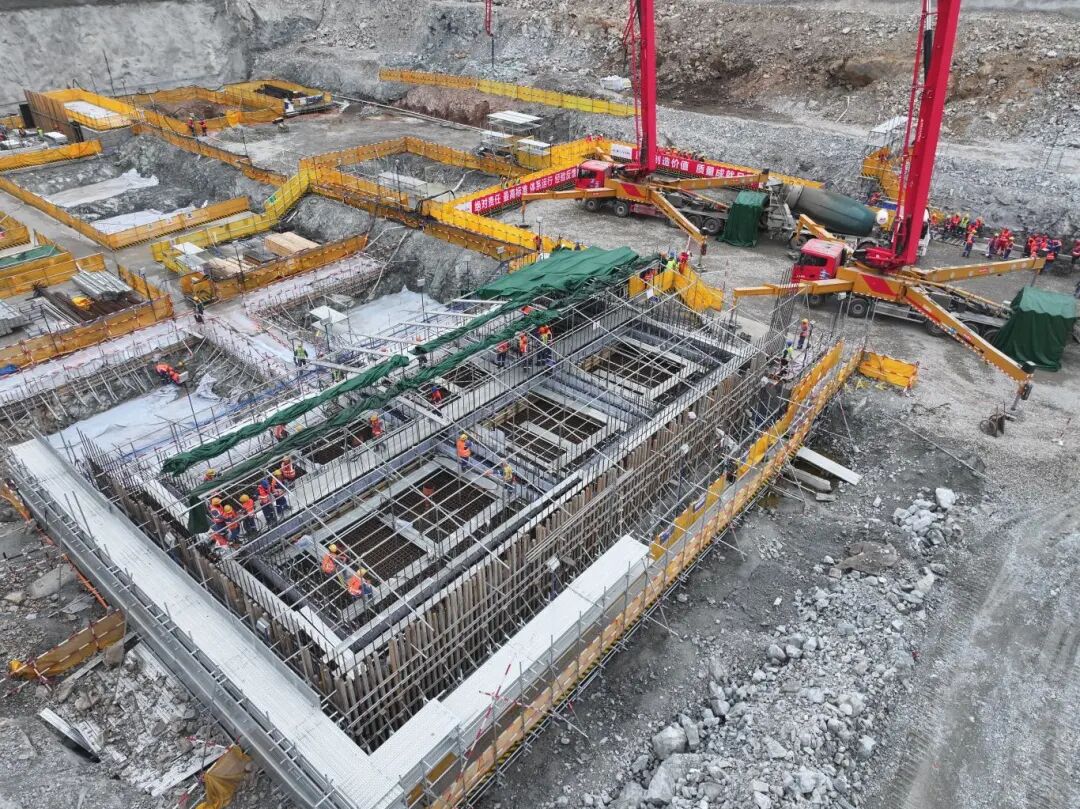

1月31日,中核二四顺利完成宁德核电二期工程联合泵房首块筏基浇筑,标志着二期工程取得了关键性进展。

该筏基是公司在中广核核电项目中承接的首个涉核子项。施工面临基坑深、作业面狭窄、排水困难,以及场地多次移交、工期紧张且与负挖出渣交叉作业等多重挑战。为确保浇筑作业安全有序推进,在公司党委及核电事业部的统筹指导下,宁德核电项目部实施了系统性的前期策划与周密部署,采取分批浇筑模式完成本次施工。

一是强化党建引领与协同攻坚。联合上游及负挖单位组建党员攻坚组,健全日例会机制,扎实推行“党员进班组”,由党员带头组织、协调各作业班组,通过“时空分离”错峰施工破解交叉作业难题;积极推动“华龙一号”建造经验与中广核管理体系相融合,以“严慎细实”的作风梳理128项先决条件,切实将组织优势转化为现场管控实效。

二是注重施工推演与对标提升。联合石岛湾核电项目部及中广核工程有限公司开展多轮施工推演,并组织团队赴三澳核电、漳州核电等在建项目对标学习,不断优化施工逻辑,引进先进经验,全力保障关键节点在复杂条件下可控在控。

三是聚焦技术优化与工艺创新。累计升版施工方案6版,配套编制220余项施工计划;创新采用“排、清、护”一体化工艺,搭建临时立体排水系统,将垫层兼作堆场,有效克服了狭窄场地的施工组织难题。

宁德核电二期工程是国家落实“双碳”目标的重要能源项目。下一步,中核二四将进一步发挥在“华龙一号”建造领域积累的深厚经验与技术优势,以“追求卓越·改革破局”年为抓手,为顾客创造价值,稳步推进后续施工,全力打造精品工程。
