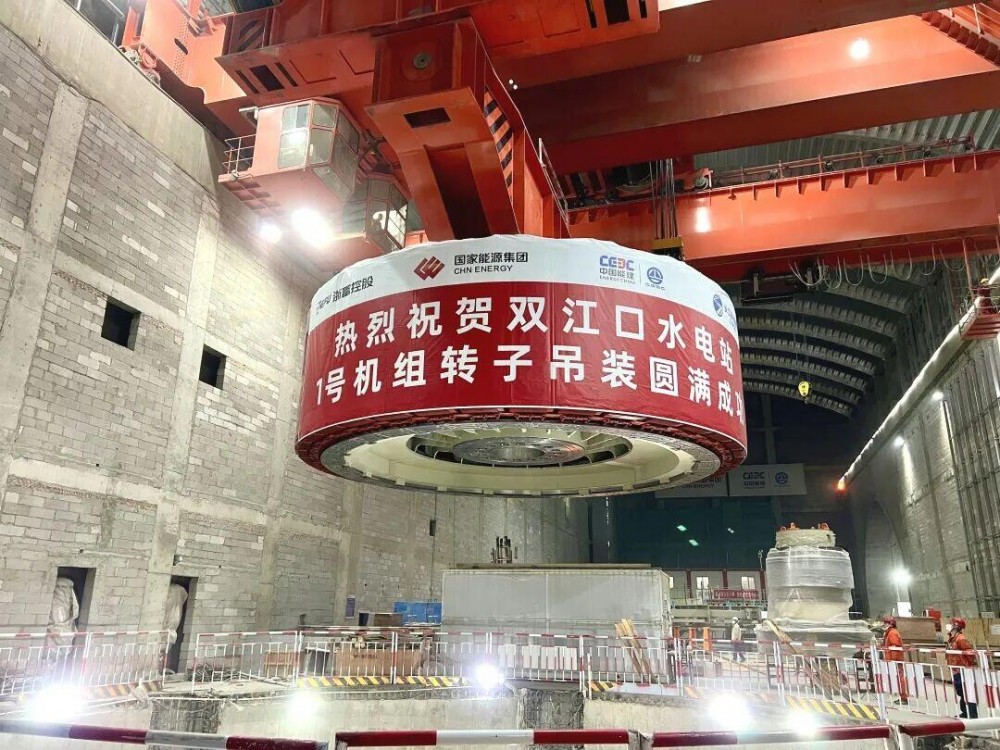

1月25日由中国能建葛洲坝机电公司承建的双江口水电站最后一台(1号)机组转子顺利吊入机坑机电设备安装工作进入最后冲刺阶段。

机组安装掀高潮 精度铸就精品
随着投产发电目标临近,机电设备安装工作以高质量、高效率全面推进。从定子铁芯19万余张0.5毫米硅钢片的精准叠装,到569.2吨定子吊装的毫米级就位;从转子支架焊接变形量的严控,到导轴承50微米摆度精品指标的实现——每一环节皆彰显着“毫米级”的极致匠心。

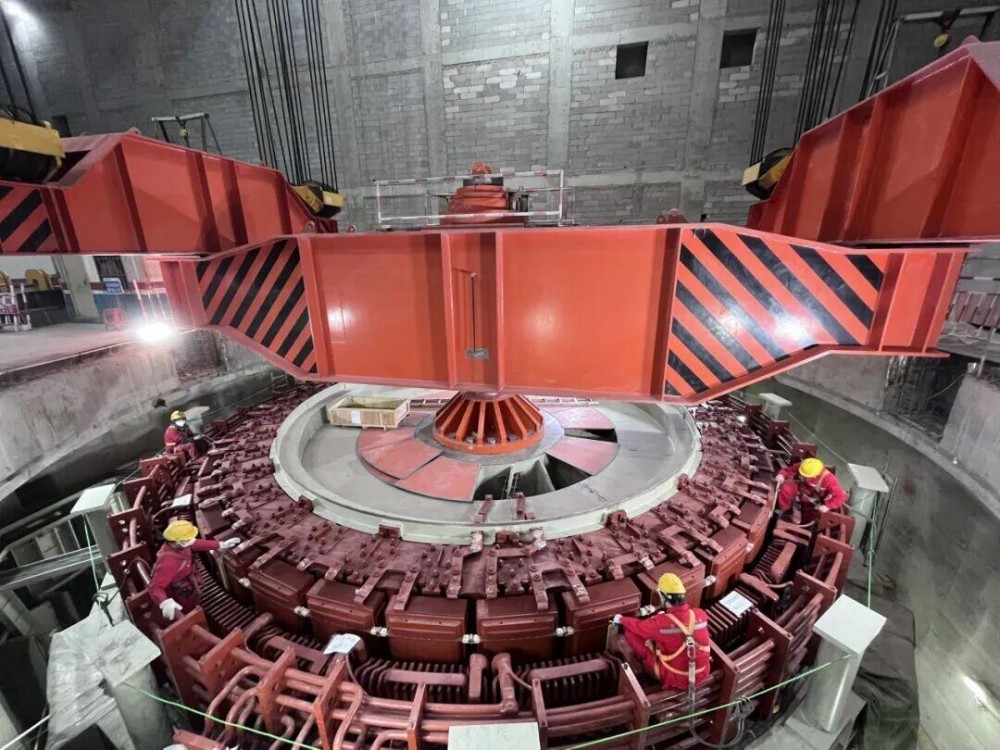

电站1号机组发电机转子外圆直径10.528米,总高度3.865米,起吊总重量达1002.4吨,其组装后的整体圆柱度仅为0.4毫米,技术指标全面优良。最终,在两台桥机并车协作下,转子实现一次精准就位。4台机组的定子、转子安装是精度要求极高的“绣花活”:焊接一次成型、探伤一次通过、质量一次合格;定子组装磁化试验一次通过;500kv GIS、高压电缆、主变、母线等一次设备交流耐压均一次通过,精品标准贯穿机电安装全程。
安全质量双推进 体系护航建设

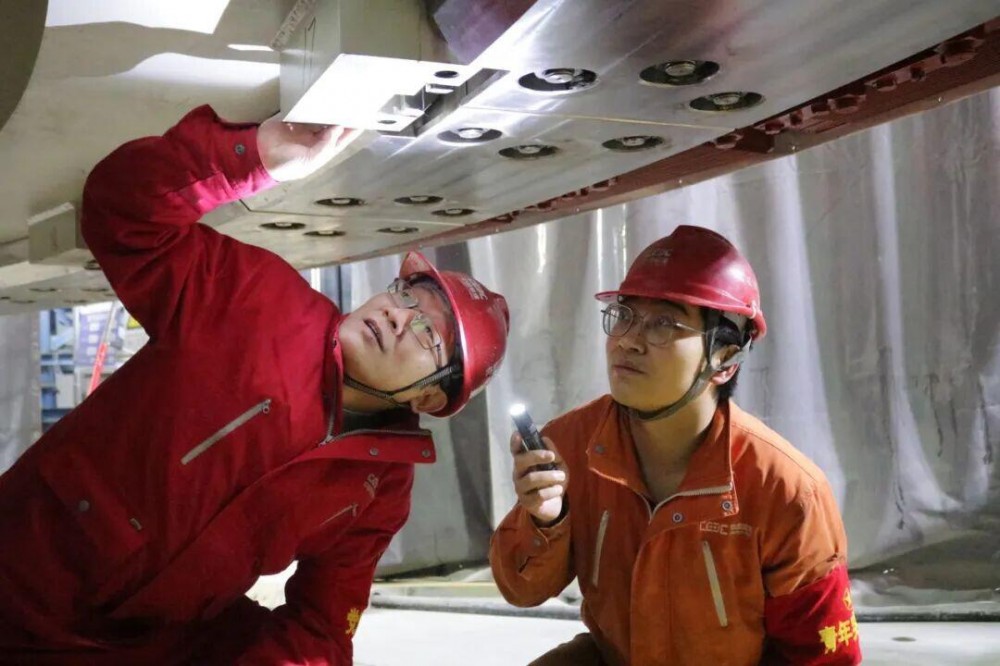

质量管控上,项目部完善“源头管控+过程监督+验收”全链条体系,在关键工序推行“工序卡”三方签验制,严格执行“三检制”。机电安装调试工程已评定的142个单元工程优良率100%,首台(4号)发电机组安装工程中的2个单元工程被评为样板工程,QC成果《提高GIS设备基础埋板优良率》获中国水利工程协会及中国电力企业协会三等奖。

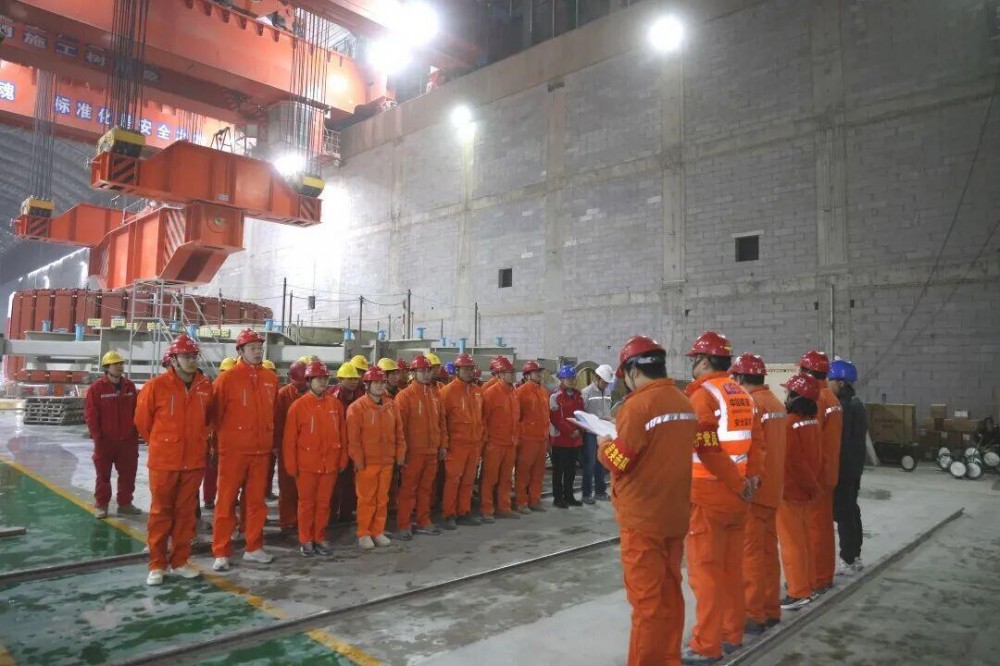

安全管理方面,针对季节性风险开展专项整治,设置警示牌、检修设备、组织演练,提升全员应急能力。围绕安全生产“雷霆行动”,项目经理带队“每日安全巡查”,坚持即查即改。严格落实交叉作业报备与动火作业监护制度,累计开展演练11次、专项培训超1386人次,实现三级安全教育全覆盖。2025年排查隐患88次,治理257条,保障了攻坚期间关键节点一次验收合格率100%,实现安全零事故。
党旗飘扬在一线 聚力攻坚克难
项目部营地所在的根扎大桥上“像当年支援红军那样支援电站建设”的标语,传承着红色热土的奋斗基因。面对重大节点,项目部成立“党员突击队”,划分“党员责任区”,党员骨干牵头方案,推动1号机组转子历经113天精密组装完成。党员主动对接班组,优化资源协调,形成“党员带头、群众跟进”的攻坚氛围。

“党建+”模式深度嵌入履约全程:“主题党日”结合方案评审,“机电讲堂”融汇党课与专业技术,使红色引擎成为破解难题的关键动力。同时,项目部打造“项目之家”,冬送温暖、夏送清凉,改善食宿,开展特色培训,凝聚起“心往一处想、劲往一处使”的团队合力。
从毫厘之间的精雕细琢,到体系为纲的严控护航,再到红色引擎凝聚的攻坚合力,双江口水电站机电安装工程诠释了新时代水电建设者追求卓越、精益求精的工匠精神。如今,建设者们正以智慧和汗水,继续书写着.建设的崭新篇章。
