1月17日,在荆门京山市孙桥镇官桥铺村,荆门东500千伏变电站新建工程建设现场,220千伏HGIS交流耐压试验一次顺利通过。标志着本站所有关键设备绝缘性能已全面满足投运要求,当前该工程顺利转向竣工验收的“冲刺跑道”。

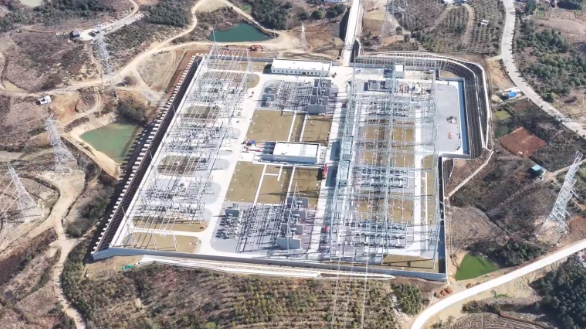

荆门东500千伏变电站
荆门东500千伏变电站位于荆门市京山市孙桥镇。该工程本期新建1000兆伏安主变压器2组;500千伏本期出线4回;220千伏本期出线5回;每组主变下设2组60兆乏电容器、1组60兆乏低压电抗器。
作为湖北“十四五”重点输变电工程之一,是支撑湖北中部区域电网优化升级和新能源就地消纳的关键工程,能够加强荆门东部电网供电结构,为东部负荷发展提供电源支撑,提高汉江东电网的供电能力及质量。

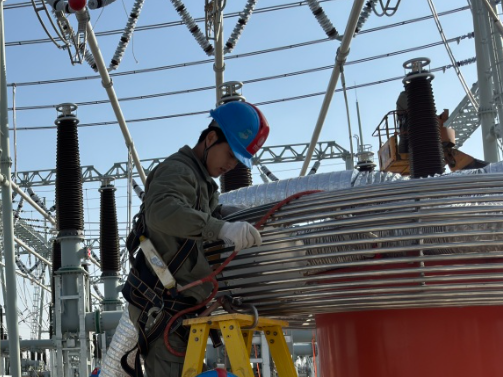

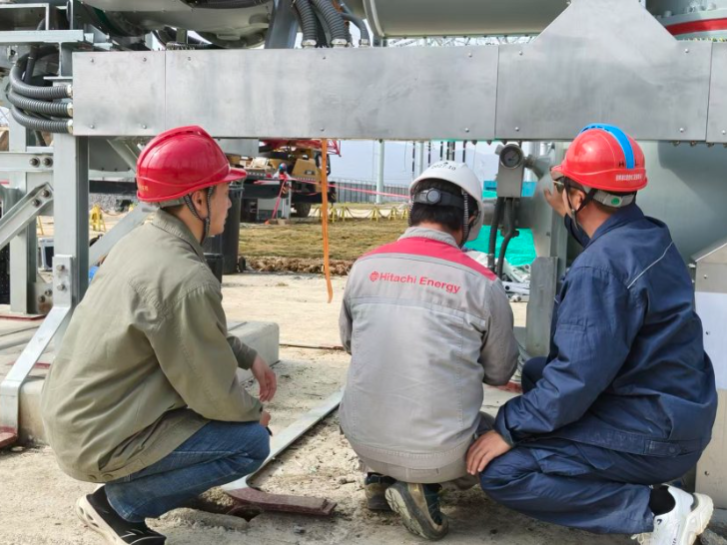

在荆门东500千伏变电站建设中,为了能够让作为前置工序的GIS安装工作不滞后,现场施工项目部动态调整施工策略,结合天气预报与设备到货计划,抢抓降雨间隙,灵活调整HGIS安装与二次电缆接线工作安排。设备区内,安装人员精准完成每一串HGIS本体的就位与对接,确保以良好的安装质量以及前置的时间为后续的试验工作创造有利条件。

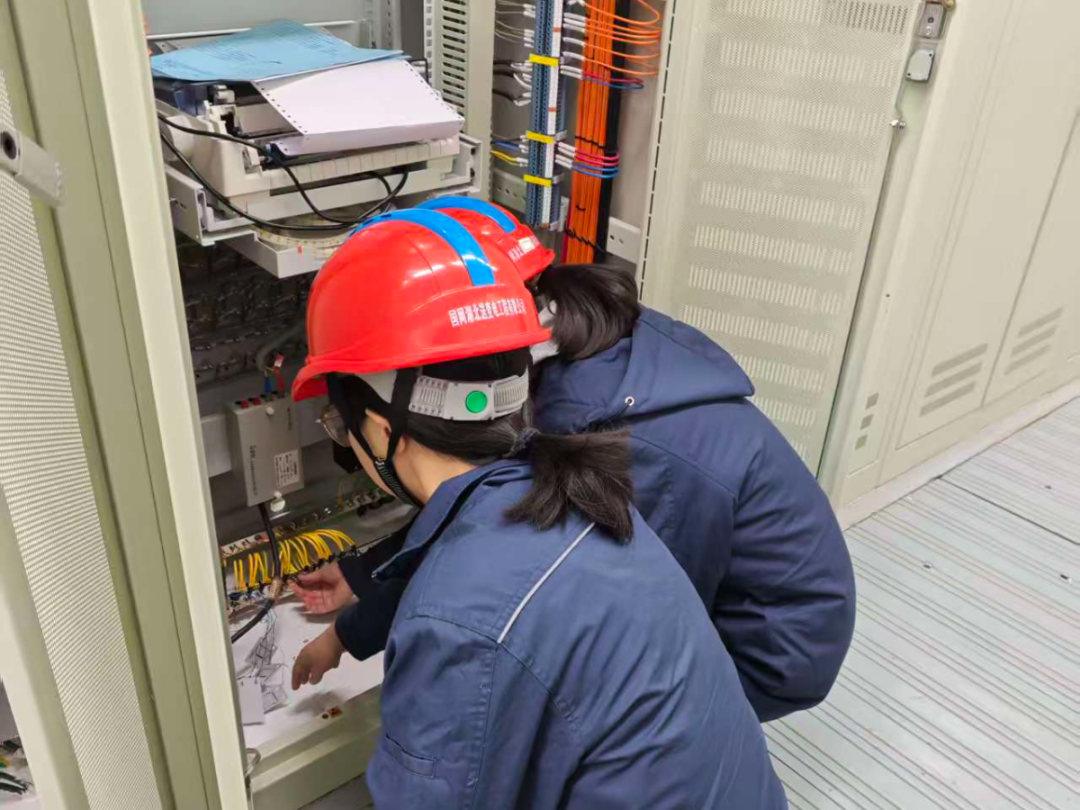

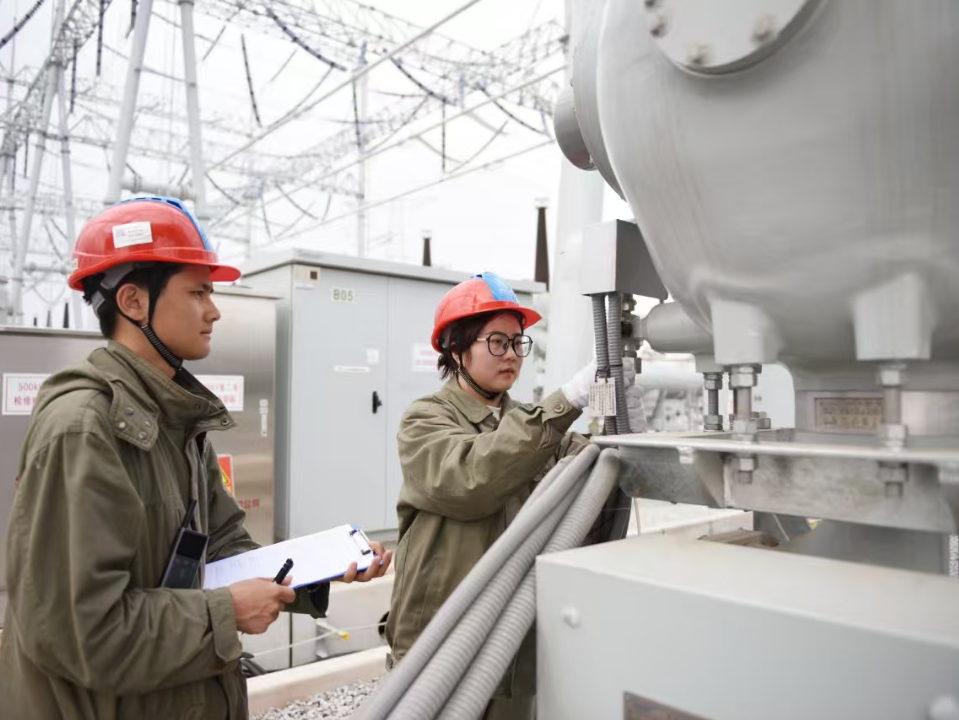

项目部持续加强荆门东500千伏变电站的质量实体及技术资料巡查工作,强化重点工序和隐蔽工程管控,严格落实地网施工等环节影像留存,实现质量可追溯,倒逼施工工艺规范化,保障工程实体质量。

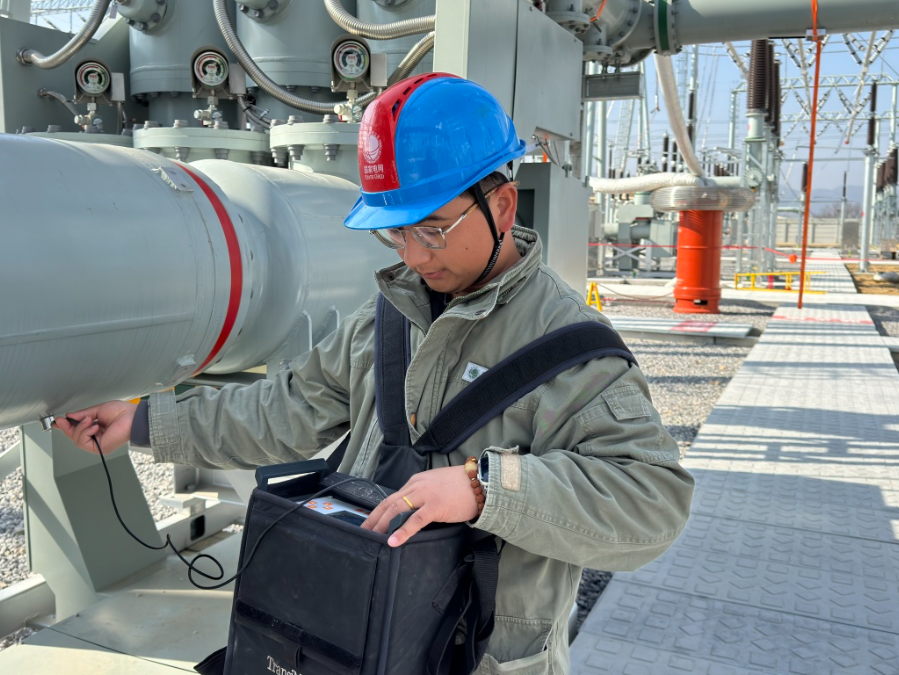

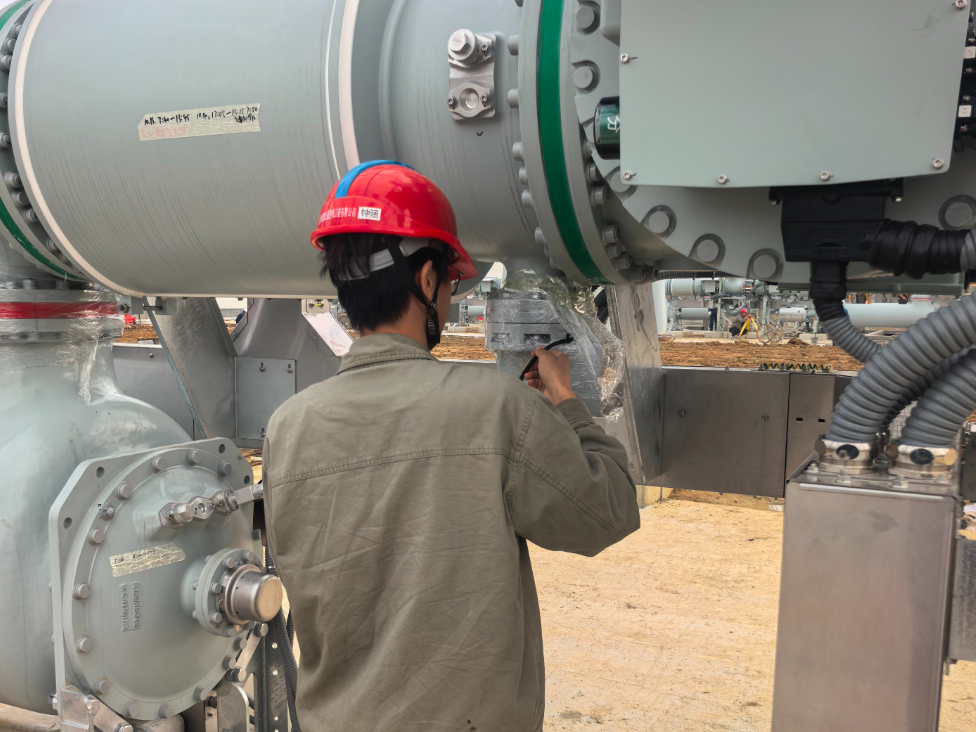

高压试验人员驻守现场,以严谨认真的态度进行高压介损值、电缆绝缘、气体微水含量测量等试验,给设备“体检”确保设备无绝缘受潮隐患、每个气室法兰连接处无漏气现象,为后续的耐压试验构筑了坚实的绝缘屏障。




科学统筹试验圆满收官
为确保本次耐压试验顺利完成,项目部与试验团队提前针对可能出现的风险进行多轮论证,制定详尽的试验方案,并组织各设备厂家、试验人员、监理等单位开展专项安全技术交底,围绕220千伏HGIS局部放电及耐压试验流程、人员分工与车辆协调等环节进行统筹安排。

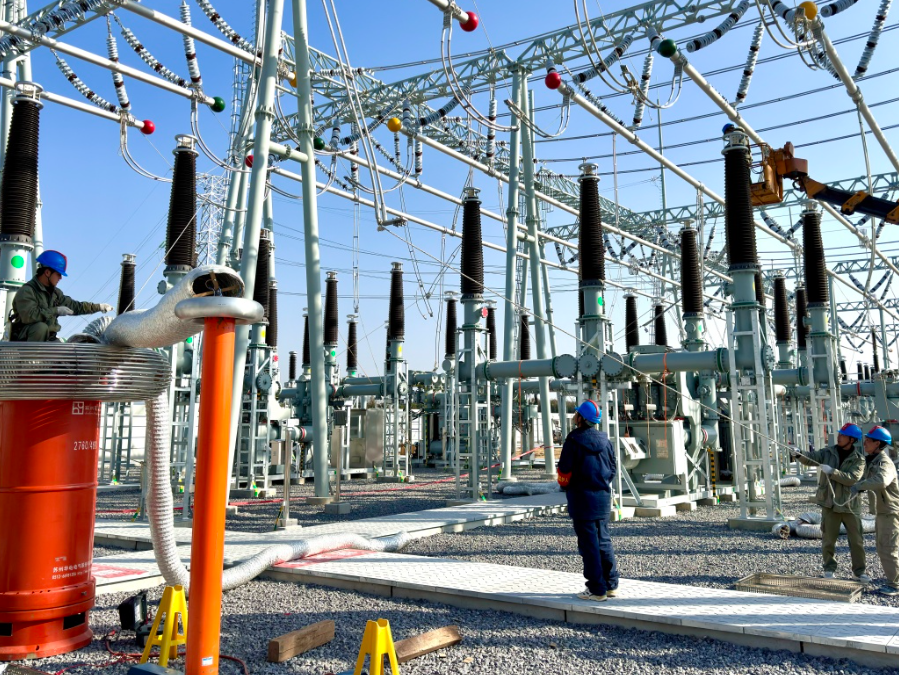

本次试验共涉及11个完整间隔的HGIS设备,需要拆除的一次引线数量庞大,从试验前的逐点确认、拍照记录,到试验中的持续监护,再到试验后的精确恢复,整个过程要求试验、施工、厂家、监理及业主等多方高度协同,期间发现一处拆除引线安全距离不足,项目部迅速协调施工队伍现场整改,及时满足试验安全条件。耐压试验时,加压电压高达460千伏,安全距离要求极高。在结构紧凑的HGIS设备间,如何将大量被拆除的引线安全、整齐地排布,并确保其与加压点、接地体等保持绝对可靠的距离,是现场布置的最大挑战。任何一处距离不足,都可能引发致命的放电风险。

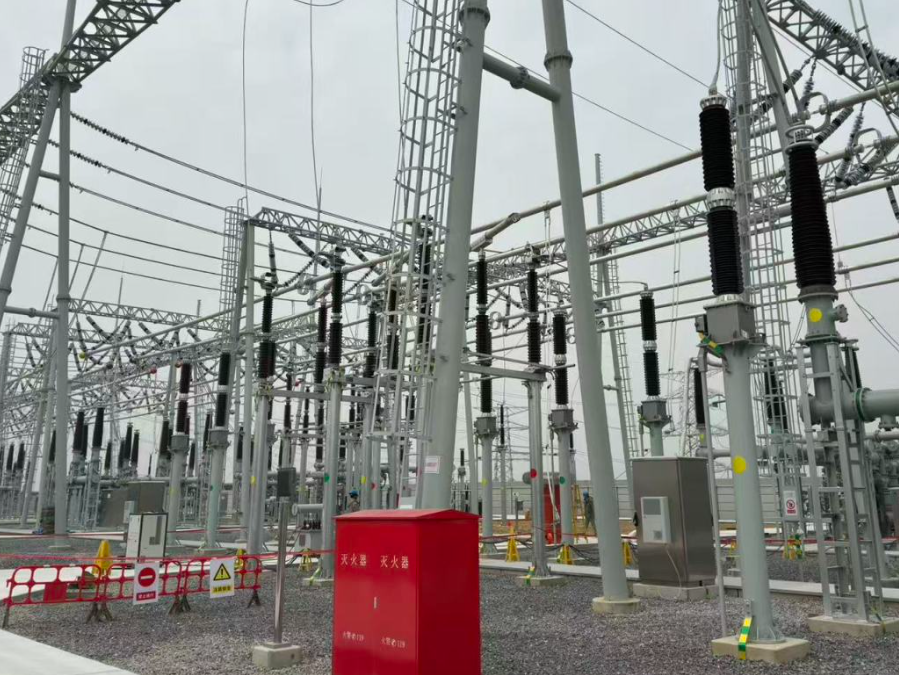

试验过程中,现场采用局部放电定位仪对220千伏HGIS各关键部位进行全方位、无死角监测,确保一旦出现放电现象可迅速精准定位。现场负责人全面协调度,各岗位人员密切配合,全员严格落实各项安全手续与防护措施,确保试验全程安全受控、数据可靠。




至此,荆门东500千伏变电站新建工程关键设备绝缘试验工作已全部圆满完成,标志着工程整体由安装调试阶段顺利转向竣工验收阶段,为变电站按期投运提供了坚实保障。下一步,项目部将持续坚持"安全第一、质量为本"的理念,有序开展后续调试、验收及投运等各项准备工作,确保项目在工期内高效、高质量地完成。
