内蒙古汇能长川2×660兆瓦机组扩建项目3号机组正式投运

日期:2026-01-30    来源:中国能建烟塔公司  作者:赵妍、刘超

国际电力网

2026
01/30
18:55
文章二维码

手机扫码看资讯

关键词: 中国能建 电厂项目 燃煤机组

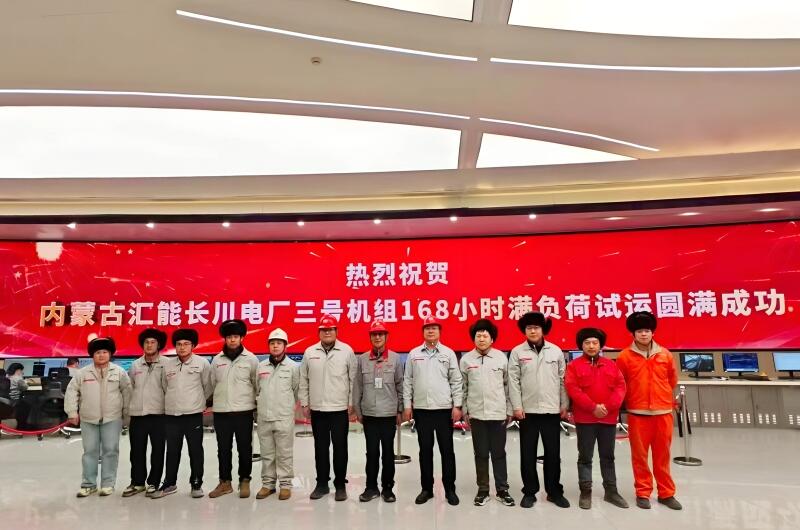

1月30日,由中国能建集团西北院设计、安徽电建二公司承建的内蒙古汇能长川2×660MW机组长滩电厂扩建项目3号机组,圆满完成168小时满负荷试运行,实现稳定并网发电,正式投入商业运营。

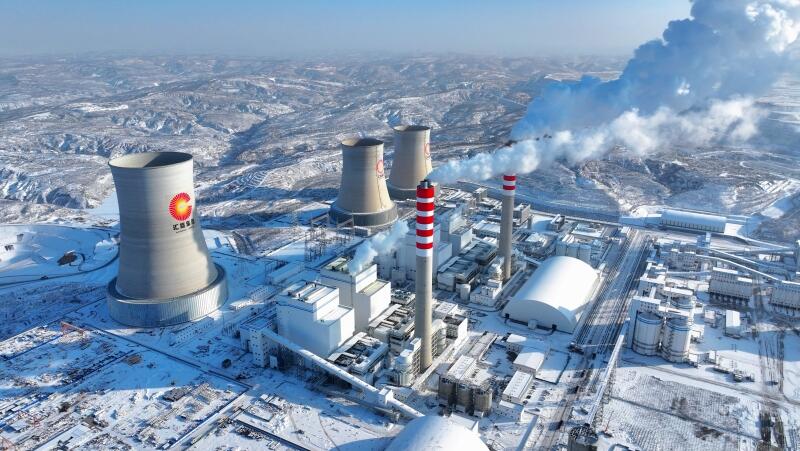

该项目位于内蒙古鄂尔多斯市准格尔旗薛家湾镇,是蒙西电网重要的自备电源点工程。项目采用两台660兆瓦超超临界燃煤间接空冷机组,同步配套建设烟气脱硫、脱硝装置。安徽电建二公司承担了烟囱、间冷塔、循环水泵房、灰库及附属工程的建筑施工与设备安装任务。

项目创新采用双交叉钢管混凝土X柱结构设计,通过提升进风口高度、扩大有效进风面积,使冷却效率显著优于传统单柱方案,但也带来前所未有的施工挑战。双交叉钢管混凝土X柱构件体积庞大,对吊装设备的承载能力与操作精度提出极高要求;构件拼接、轴线对齐等环节的精度误差需控制在毫米级;超大型运输协调复杂,施工期间又遭遇当地罕见持续降雨,严重影响现场作业与地基安全。项目团队坚持科学统筹与精细管理,针对吊装精度采用大吨位履带吊和全程技术校调,确保拼接面贴合严密、整体安装尺寸精准无误;对超大型构件运输采取夜间分段护送;面对持续降雨加强现场排水、沉降监测与构件防护,最终实现“安全零事故、质量零缺陷、进度零延误”目标。

项目建成投运后,既是“西电东送”特高压通道“蒙西至天津南”的关键支撑电源,也是黄河流域高质量发展的能源保障重点工程,将进一步优化地区能源布局,推动地方煤田煤炭就地转化,有效降低煤炭运输的环境污染与损耗。预计年发电量可达72亿千瓦时,可有效缓解蒙西电力供需矛盾,为地方经济发展赋能增效,助力国家“双碳”目标稳步推进。
