当前位置: 电力网 » 电力工程 » 电力工程动态 » 正文

220千伏长兴变电站110千伏二段改造工程成功投运

日期:2026-02-25    来源:华东送变电工程有限公司  作者:刘强 汪翌君

国际电力网

2026
02/25
15:02
文章二维码

手机扫码看资讯

关键词: 变电站工程 电力设备 电缆线路

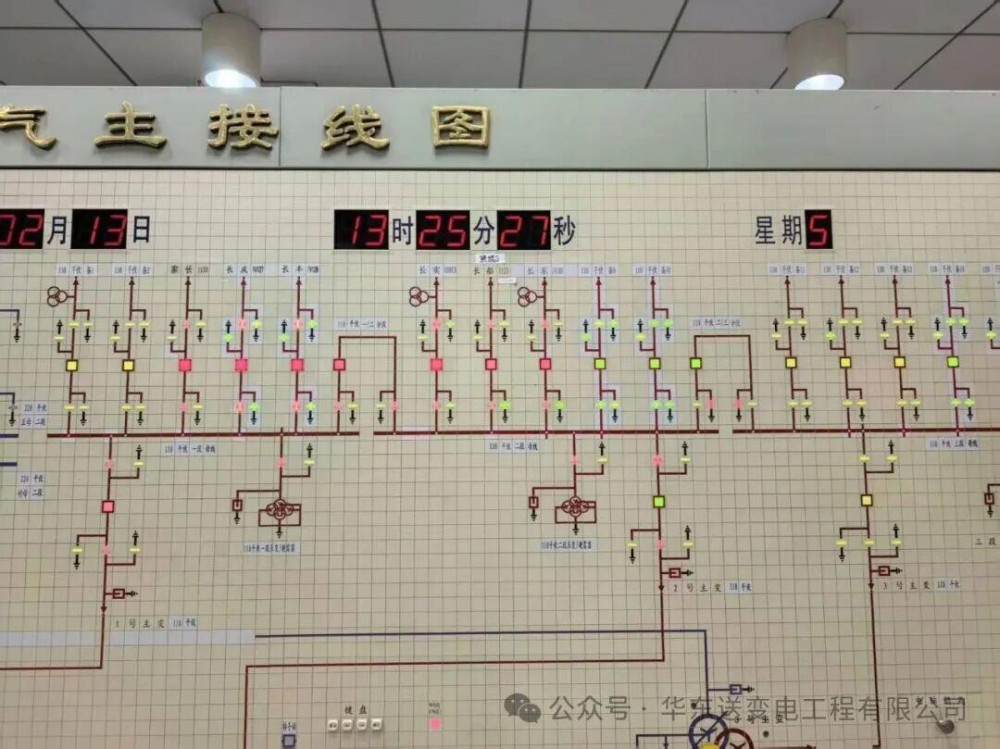

2月13日13时25分,随着110千伏二段开关柜带电显示灯齐刷刷亮起,220千伏长兴变电站110千伏二段改造工程一次送电成功。 这场历时14天的“心脏搭桥”手术,在春节保供的关键交棒期圆满收官。

220千伏长兴变电站是长兴岛首座220千伏变电站,自2004年投运以来已连续运行21年,被誉为岛上电力供应的“老心脏”。本次改造聚焦110千伏二段老旧设备整体更换,施工区与运行区最近不足5米。面对春节窗口期紧、运行风险高等多重挑战,项目团队驻守现场,采用“全停+分段攻坚”模式,将300余根二次电缆的精准核对、保护调试、电气试验等工序压缩至14天内完成。继保专业人员连续36小时蹲守调试,确保每一根芯线零差错、每一次保护动作零误差,圆满完成这场对于300余根电缆“血管”的“心脏搭桥”手术。

投运后的110千伏二段焕然一新,智能化水平实现代际跨越。新投运的保护二次设备具备一键顺控、在线监测等功能,故障处置将由“小时级”缩短至“分钟级”。更重要的是,随着110千伏二段成功改造并网,长兴岛电网正式形成110千伏双侧电源环网结构,江南造船等重点船舶企业的供电可靠性进一步提升,春节赶订单、焊弧不断档有了更硬的底气。

“船台不停焊,岛上灯常亮,就是我们最大的新年愿望!”变电分公司负责人说。目前,运维人员已启动为期一周的特巡测温,确保新设备零隐患、全状态运行。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
