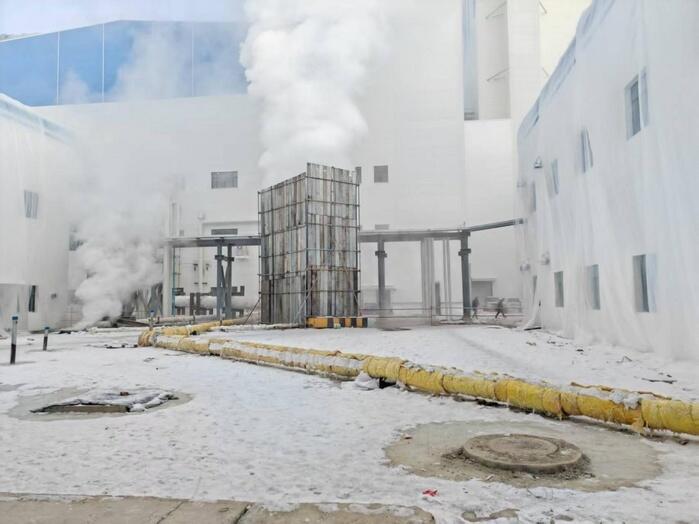

1月13日,胡杨河市锦焱热力400兆瓦背压供热项目2号锅炉蒸汽吹管工作圆满完成,连续两次靶板检测达标,标志着项目向并网发电及供热目标迈出关键一步,为区域能源保障奠定基础。
蒸汽吹管的顺利推进离不开电仪系统的现场支撑,作为机组启动核心前置环节,电仪试运与吹管作业同步开展。吹管前,电仪班组完成各类仪表校准、控制系统联调及电气回路专项排查,扎实做好试运准备工作。
吹管期间,电仪人员与锅炉、调试等专业团队24小时协同值守,通过控制系统实时监控调整参数,快速处置各类现场突发情况,保障吹扫过程稳定可控。在五方共同见证下,靶板检测指标符合国家标准,电仪系统与吹管作业无缝配合,全程未发生安全及设备异常。
下一步,项目团队将聚焦电仪系统后续调试,优化控制逻辑,全力冲刺1月下旬机组整套启动目标,推动项目早日具备供暖及工业用热能力,为区域清洁低碳能源供应提供保障。
