由山东电建一公司承建的
南阳电厂二期项目“双百万”工程
4号主厂房
高标准出零米
标志着该项目向高质量履约投产
迈出坚实一步
该项目位于河南省南阳市内乡县,装机容量200万千瓦,是国家以及河南省重点实施的支撑性、调节性电源项目,是南阳打造国家多能互补综合发展示范区的重要组成部分。

下好策划“先手棋”强本固基
山东电建一公司项目团队围绕每个节点提前进行科学筹划,为确保主厂房基础施工顺利推进,在动工前开展了系统、全面的准备工作,涵盖技术、组织、资源及现场管理等多个方面。
科学策划区域划分,强化施工协同。主厂房零米以下施工按轴线规划,共划分四大区域。施工中严格遵循“一次成型”原则,确保各区域地下设施、地埋管道施工一次到位。为保障施工有序推进,公司多次组织召开主厂房地坪浇筑前施工计划专题会,明确各区域责任人,统筹协调土建、热机等专业力量高效配合,最终实现按期分批、流水化作业。

秉持“兵马未动,粮草先行”的施工原则,在材料保障环节,公司明确要求技术人员深度熟悉施工图纸,结合此前划分的施工区域及进度计划,及时、精准提报材料采购需求。同时,建立每日材料盘点机制,动态掌握材料库存与消耗情况,确保了材料供应与施工进度精准匹配。
抢抓图纸设计,筑牢施工基础。公司主动联动建设单位与设计单位,通过多次沟通协调,明确图纸出图顺序契合现场流水施工进度与工序安排。
在主厂房地下设施施工前,公司联合业主围绕施工方案研讨、图纸细节确认等议题,多次组织专题会议,为后续施工精准实施奠定坚实基础。
在主厂房基础完成前,地下设施、地埋管等图纸全部到位,为攻坚“高标准出零米”奠定了坚实基础。

握好过程“方向盘”提质保优
项目团队始终贯彻“一次成优、臻于至善”质量理念,严格落实公司“七步走”质量管控流程及专业工作标准要求,以精细化管控为核心,凭借扎实的管控措施保障了出零米施工的高质量落地。
质量体系高效运转,加强过程验收管控。“高标准出零米”不但是进度方面,质量管控更极其重要。为此项目部质量部门编制现场验收制度,严格执行“三检制”及挂牌验收。同时对现场各道工序施工前进行安全技术交底,确保了每名施工人员规范施工。
打牢测量精度基础,保障施工质量底线。所有关键定位(如汽机基座中心线)实行“双检制”,由两名测量员独立施测、相互核对;推行“三级放线”制度(一级场区控制网、二级建筑物轴线网、三级构件边线及标高控制点),每级均从上一级引测复核并形成闭合。
实行“身份证”制度,确保施工精准。对每个预埋件、管件进行编号,实现全过程可追溯。预埋件必须与主筋或模板加固系统固定牢固,管件按编号分标高分系统“入户”,实现“平面分区,立体分层,工序控制,流水作业”,资源效率最大化,推动了有条不紊全面协调推进。
严格遵循设计和施工规范是确保回填土密实和质量的关键,为向进度和质量“双向奔赴”,项目部考虑工期紧张,安排土方班组24小时施工,回填土分层摊铺,每层厚度根据土质、密实度要求及机具性能确定;严格按设计要求压实回填土,并做压实度检验,保障了回填作业的进度和质量。

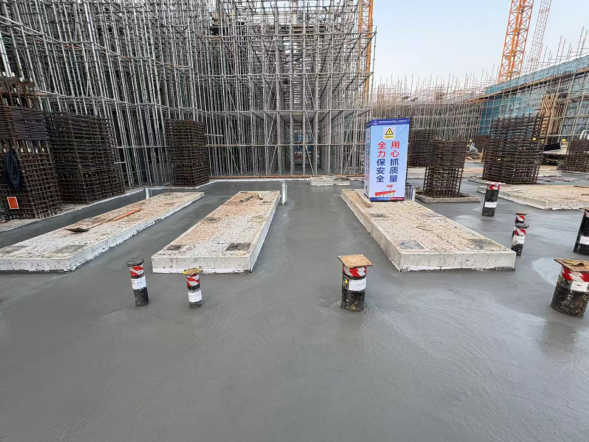

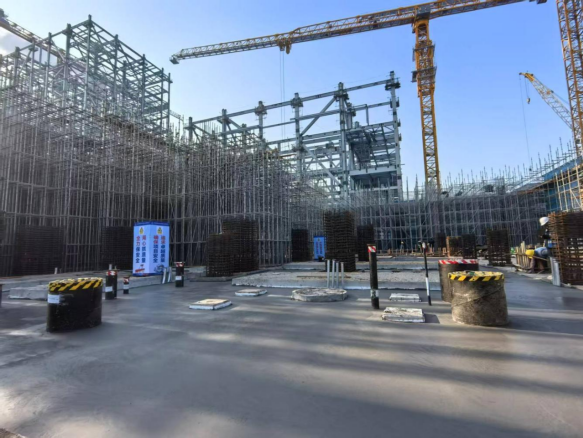

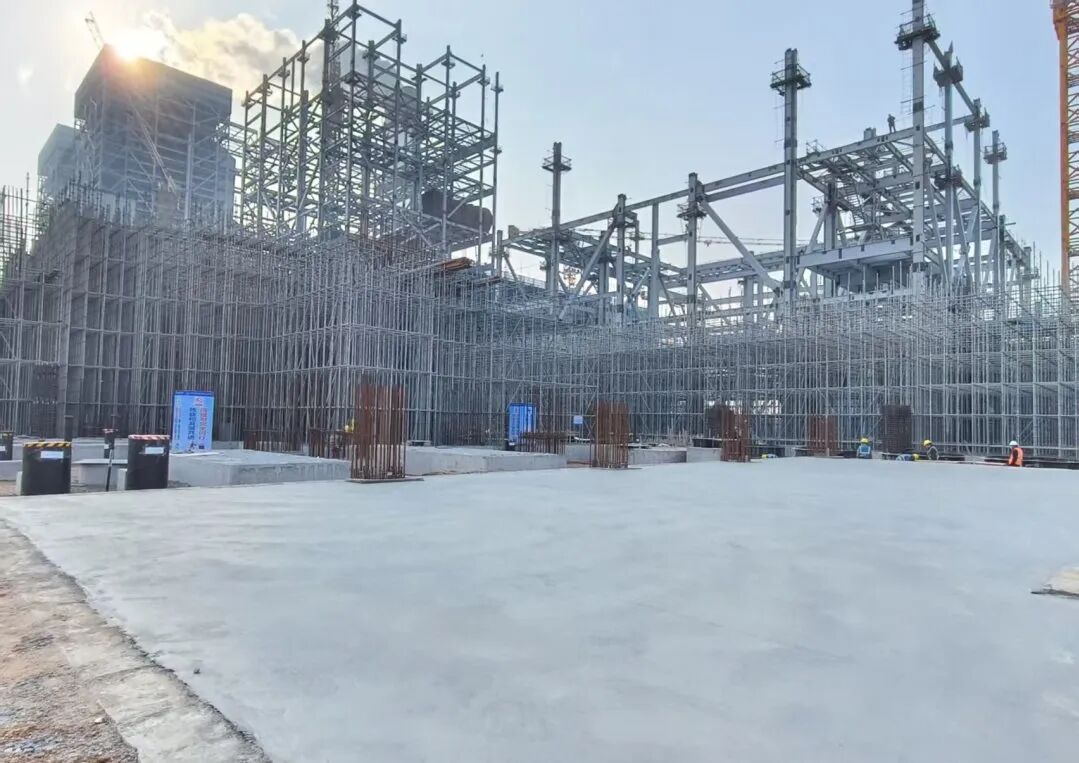

1月5日,B-C列区域开始浇筑,至此4号主厂房区域实施分区粗地坪浇筑全部完成,圆满完成既定分区顺序组织施工任务,分区域施工既保证了“高标准出零”,又未对上部结构施工造成影响,目前汽机基础、A排结构、煤仓间上部结构同步推进到8.47米层。
用好成果“催化剂”乘势而上
项目4号主厂房“高标准出零米”是贯彻落实公司在火电项目推行“高标准出零米”管理规定的成功实施案例,为公司百万火电机组项目建设提供了可复制、可推广的标杆经验。

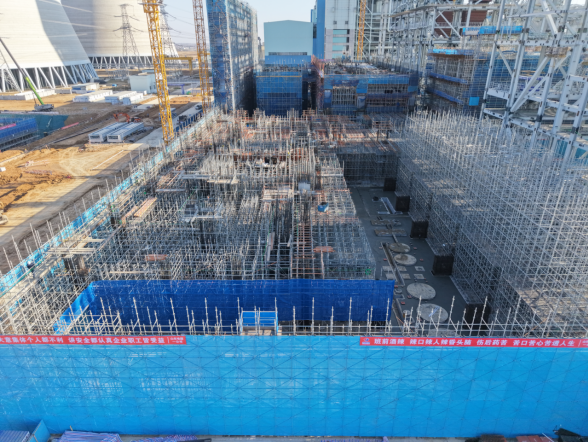

主厂房整洁规整的施工场地与安全通道,配备了标准化安全防护设施;高标准地面基础为上部结构脚手架搭设提供了稳固地基支撑,有效降低因施工交叉作业、场地秩序混乱引发的安全隐患,树立了行业安全文明施工的典范。
通过“地下设施一次成型”杜绝二次开挖,既降低了施工难度,省去重复工序,又减少基础扰动与质量风险;既避免了交叉作业冲突,省去后续开挖及地下设施施工工期,又减少了挖填土方量,进而保障了施工顺畅,支撑了整体工期与成本控制。
目前,南阳电厂二期项目两台百万机组建设现场塔吊林立,机械轰鸣,3号主厂房A排结构已顺利到顶,3号锅炉第八层和4号锅炉第四层正紧张的吊装、烟囱高度已到50米、两台水塔都已进入筒壁施工阶段。
该项目建成后,将有效推进当地能源结构优化,构建“风光水火”一体化、“产供储销”全链条的大能源保障体系,对助力河南省产业升级具有重要意义。
