当前位置: 电力网 » 特高压 » 正文

天津北1000千伏变电站主控通信楼顺利封顶

日期:2026-01-09    来源:上海电力建筑工程有限公司  作者:柯有智

国际电力网

2026
01/09
15:17
文章二维码

手机扫码看资讯

关键词: 变电站工程 特高压工程 电气设备

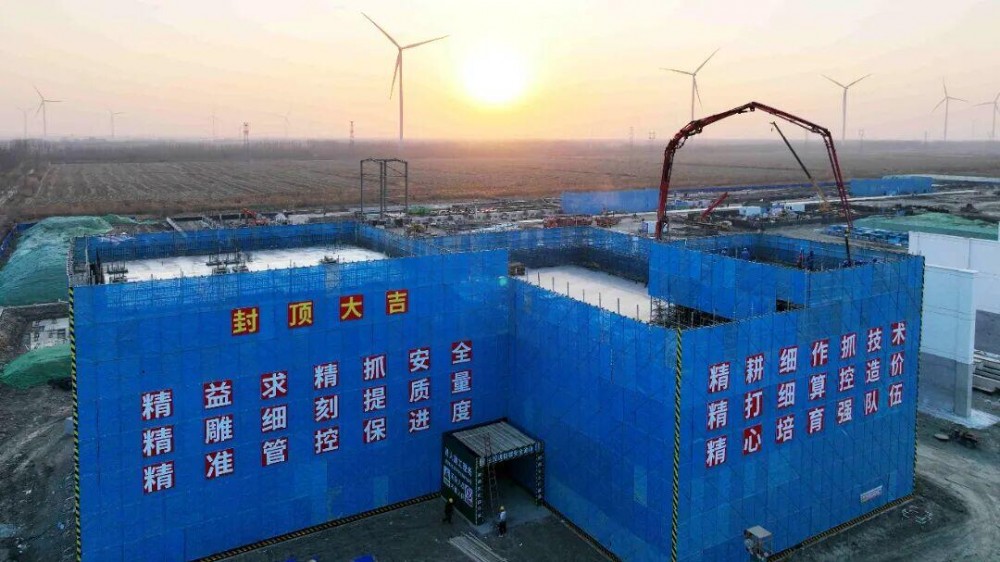

1月8日,上海电力建筑工程有限公司参建的天津北1000千伏变电站主控通信楼主体结构顺利完成封顶,较原计划提前7天实现节点目标,为后续电气安装、智能系统调试等工作的全面展开奠定了坚实基础。

项目位于天津市宁河区,是大同—怀来—天津南1000千伏特高压交流工程的重要组成部分。作为我国“西电东送”新通道、国家“十四五”电力发展规划重点工程,工程建成后,天津将新增一条外电输入通道,华北区域特高压送电能力将提高至2100万千瓦,有效优化华北负荷中心能源电力供应格局,形成晋北、冀北、天津电力大通道和跨区域多能互补共同体,为京津冀协同发展提供坚强电力保障。

攻坚克难,直面挑战。项目开工以来,项目团队便接连面临诸多考验:大型施工车辆需错峰进场,物料运输效率受限;主控楼基坑开挖深度大、毗邻市政道路、地下水位高、土体承载力弱,常规支护方案难以确保安全;基坑支护刚完成,汛期强降雨又接踵而至,连续暴雨致基坑积水猛涨至近1米,不仅淹没部分作业面,更严重威胁边坡稳定。

面对挑战,团队迎难而上、逐一破解难题:针对基坑支护难题,技术团队经反复论证后,采用钢板桩支护方案,施工中遇地下不明障碍物频发,便以“人工配合机械”逐根清理障碍后再沉桩,组织施工经验丰富的技术与施工人员24小时轮班值守,严控钢板桩垂直度与咬合精度,成功构筑起坚固的基坑安全屏障;为应对汛期险情,项目团队迅速启动防汛应急预案,调集多台大功率抽水泵、搭建临时排水管网执行“人歇泵不歇”轮班制,同时在基坑周边堆砌沙袋挡水、加密边坡位移监测至每半小时一次严防坍塌,昼夜鏖战数十小时,终将积水排空,牢牢守住施工成果。

精细施工,铸就精品。主控通信楼结构设计复杂,梁柱节点钢筋密集。为确保混凝土浇筑密实度,项目部采用“分层浇筑、分层振捣”的施工方法,安排管理人员实行三班倒,24小时全程旁站监督,每一道工序完成后均需通过三维扫描检测,将结构尺寸误差严格控制在毫米级。

值得一提的是,主控通信楼在设计阶段就融入了高标准的环境保障与设备防护措施,为后续设备稳定运行筑牢安全防线。环境保障方面,主控室、继电器室、通信机房等关键区域配备精密空调及备用机组,确保室温恒定在18℃~25℃、相对湿度40%~60%,有效规避设备死机、元件老化及绝缘下降、金属锈蚀风险。防尘洁净措施细致入微:入口设置防尘垫,核心设备间采用双层密封门窗,室内地面铺防静电地板并做防尘处理,后续将定期除尘并为精密设备加装防尘罩。

防水防渗漏方面,屋面采用高等级防水卷材多重设防,女儿墙、伸缩缝等关键节点加强处理;电缆沟、管沟设排水坡度与集水坑并配潜水泵,防止雨水倒灌浸泡;窗户采用“断桥铝+中空玻璃”,窗框与墙体接缝密封防水,杜绝雨水渗入。

从一片荒芜到主控通信楼主体顺利封顶,每一步都凝聚着全体建设者的智慧、汗水与担当。下一步,项目将继续发扬电建精神,以更高的标准、更严的要求,全力推进主控通信楼装饰装修、电气设备安装等后续工作,确保天津北变电站项目如期竣工投运,为完善区域电网结构、保障地方能源供应贡献力量。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
