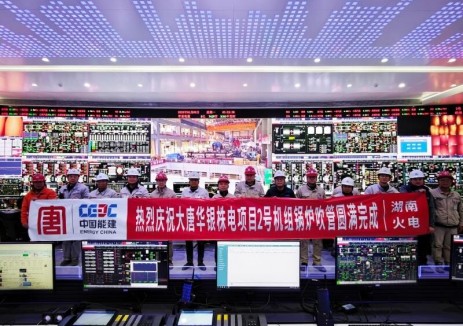

2026年1月5日凌晨3时48分,湖南株电项目2号机组锅炉点火吹管工作圆满完成,标志着机组调试关键节点取得重大突破,为后续整套启动和移交投产奠定了坚实基础。
本次锅炉吹管自2025年12月28日12时26分首次点火一次成功至2026年1月5日凌晨3时48分顺利结束,历时7天15小时22分钟。各系统运行平稳可靠,经连续打靶检验,冲击斑痕粒度、斑痕数等关键指标均优于标准要求,完全符合验收规范,最终顺利通过业主、监理及参建各方的共同检查与确认。
精心筹备 严把开局
点火吹管工作启动前项目部高度重视前期准备工作每日试运计划
每日召开试运协调会,明确工作清单及待解决问题,责任到岗到人。对相关系统进行反复调试与模拟,确保设备状态良好、逻辑正确,全力推进2号机组点火吹管前准备工作。
全面安全技术交底
组织所有参与员工进行专项交底,明确操作流程、风险防控及应急措施,为吹管作业提供坚实的安全与技术保障。
首战告捷 夜战暖炉
2025年12月28日12时26分,2号机组锅炉首次点火一次成功。项目团队连夜投入暖炉工作,稳步升温升压,成功打响吹管战役“第一炮”。

昼夜坚守 科学吹扫

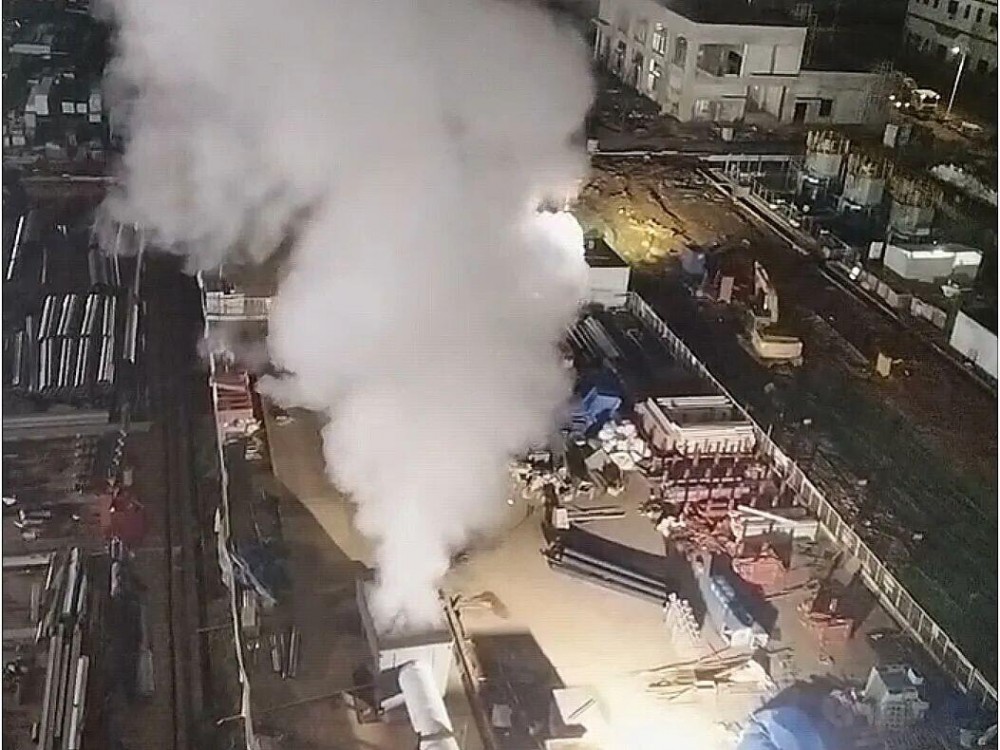

吹管期间,项目部实行24小时轮班值守,全程监控、精细调整。本次吹管采用一段吹管、稳压与降压联合的方式,以稳压吹管为主、降压

吹管为辅,对过热器及主蒸汽管道、一次再热器、二次再热器进行串联吹扫。通过在一次再热、二次再热前加装集粒器,并将二次再热管道接至临时管道引至厂外消音器排放,有效保障了吹管过程的安全、环保与高效。通过全体人员的共同努力昼夜坚守,2026年1月5日3时48分开始,经业主、监理、调试等单位见证确认,过热器第53靶、第54靶及再热器第55靶、第56靶等指标均符合规范和要求,2号机组点火吹管工作圆满完成。
