安哥拉凯凯水电站尾水隧洞1号洞下游段开挖完成

日期:2026-01-04    来源:中国能建安哥拉凯凯水电站项目部  作者:黄笛

国际电力网

2026
01/04
15:11
文章二维码

手机扫码看资讯

关键词: 水电站工程 三峡工程 能源项目

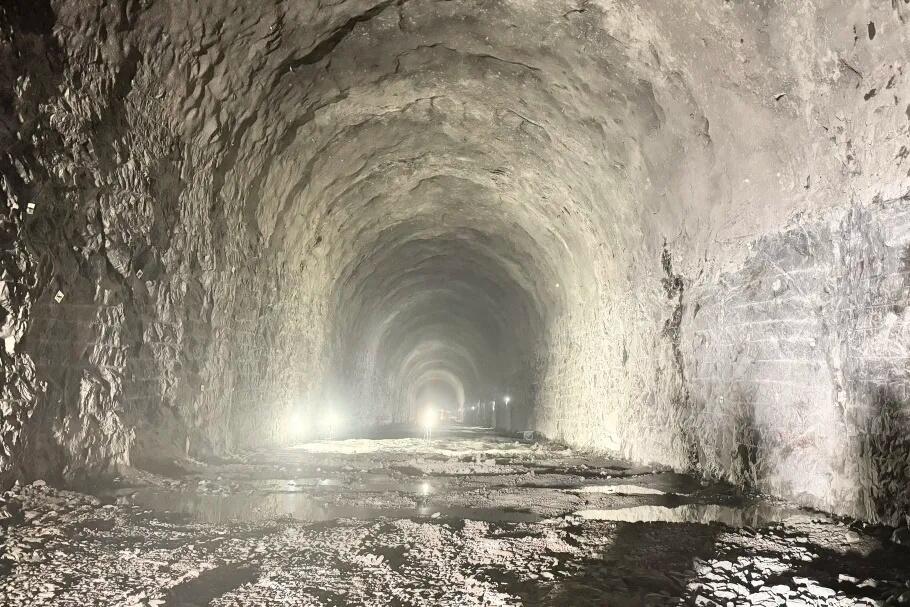

当地时间2025年12月31日,由中国能建葛洲坝集团承建的安哥拉凯凯水电站项目再迎重要节点——尾水隧洞1号洞(下游段)下层开挖最后一循环顺利起爆,较总进度计划提前193天实现全线精准贯通。

此次贯通是项目建设关键线路上的突破性进展,标志着项目工程建设取得阶段性成果,为后续施工奠定了坚实基础,展现了中国能建葛洲坝集团在复杂国际工程中的高效履约能力和技术管理实力。

尾水隧洞是安哥拉凯凯水电站的重要组成部分,内连尾水调压室,外接宽扎河,位于水库水位线以下,分为1号洞和2号洞,洞室施工断面为16米×16米城门洞型,两洞平行布置,洞身轴线间距50米,洞长分别为5151.329米、5179.469米,进口底板高程375.5米,出口底板高程396.0米。

面对隧洞施工中交叉作业多、工序并行等复杂挑战,项目团队创新实施“网格化+智慧化”管理模式。通过动态优化施工计划、建立进度预警机制,将总工期科学分解,并将隧洞划分为多个施工区段,实行“一段一策”精准施工。同时,运用“双机并打”作业模式,持续优化爆破方案,有效提升了施工效率与整体协同水平。

凯凯水电站位于安哥拉北宽扎省栋多市,安哥拉“母亲河”宽扎河中段,是中资企业在非洲承建的最大能源工程,被誉为“非洲三峡工程”。项目距首都罗安达270公里,是该流域八级水电站中的第三级。电站总装机2172兆瓦,项目建成后年平均发电量可达8566吉瓦时,每年减少温室气体排放量约720万吨,建设高峰期还将为当地提供6000多个就业岗位,极大地促进当地经济及社会发展。
