12月29日,从机电安装分局获悉,巴基斯坦达苏132千伏输变电项目实现180基铁塔全部组立完工,这一节点的完成标志着达苏水电站配套输电通道建设取得关键进展,为电站后续并网发电扫清核心障碍。

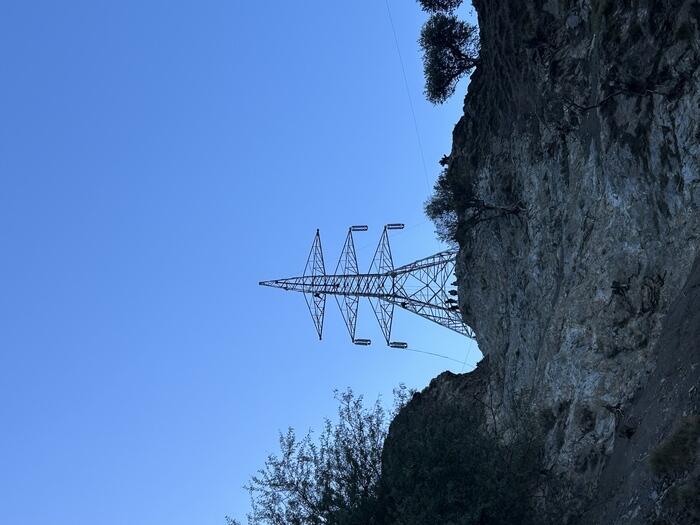

作为达苏水电站的 “能源连接线”,该项目采用EPC总承包模式建设,线路全长37公里,起点为帕坦镇都伯华水电站升压站,终点为达苏水电站坝区,该线路穿越喜马拉雅山脉余脉,80% 塔位位于坡度超 35 度的山区。面对设备运输难、地质条件复杂等挑战,项目施工团队创新采用“轻量化组塔设备+属地化协作”方案,联合属地劳工,通过分段运输、模块化组装等技术,实现全部铁塔“零安全事故”组立。
目前,项目已转入导线架设阶段,预计2026年一季度可具备带电试运行条件。项目建成后将把清洁电力高效输送至达苏周边城市,缓解区域供电紧张。
