中电建核电公司承建的国能吉林热电厂2号机组发电机定子吊装就位

日期:2025-12-01    来源:中电建核电

国际电力网

2025
12/01
09:37
文章二维码

手机扫码看资讯

关键词: 煤电项目 火力发电 火电项目

11月29日

由中电建核电公司

承建的国能吉林热电厂

“等容量替代”

新建2×350 兆瓦热电联产项目

2号机组

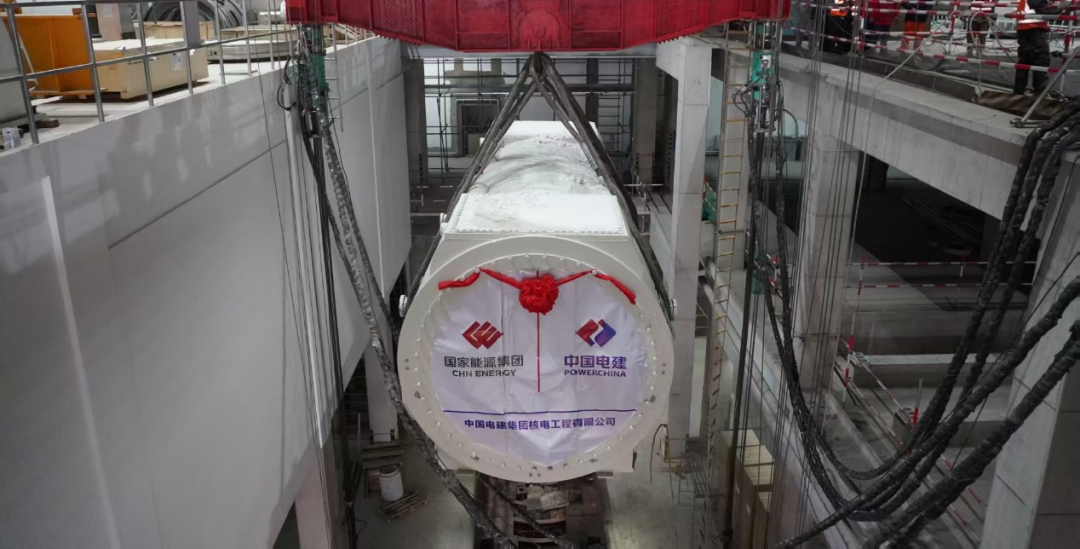

发电机定子顺利吊装就位

标志着该机组

主体工程进入加速安装的关键阶段

此次关键节点的提前达成

为项目按期投产

奠定坚实基础

更为东北区域能源结构优化

与高质量振兴注入强劲动力

国能吉林热电厂“等容量替代”项目坐落于吉林市龙潭区松花江北岸化工区中部,总投资约30亿元,于2024年9月正式开工。项目在已拆除的1—7号机组原址上,采用等容量替代模式建设两台350兆瓦燃煤热电联产机组,同步配套建设脱硫、脱硝、除尘超低排放环保设施,建成后将关停现有的8—11号4台老旧机组,实现能源生产的迭代升级。

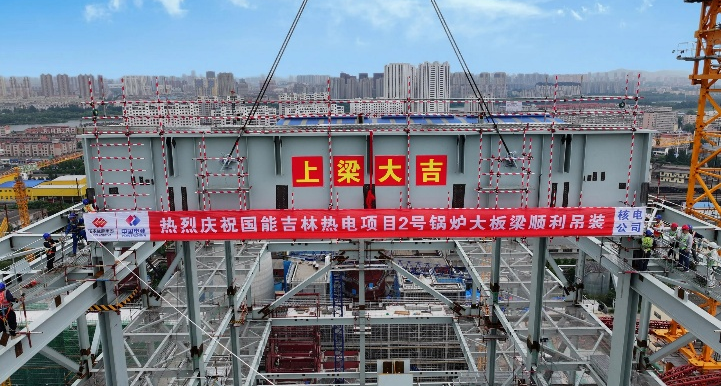

自项目启动以来,公司项目团队以“早一天投产,早一天惠民”为目标,创造了多项节点提前的施工佳绩:2024年12月1日,2号机组锅炉钢架吊装提前14天启动,项目正式进入安装阶段;2025年6月19日,2号机组大板梁验收提前21天完成;2025年10月30日,汽机台板/轴承箱就位提前31天达成。此次11月29日完成的发电机定子吊装,较原计划12月15日再次提前16天,彰显了项目建设的“加速度”。

本次吊装的2号机组发电机定子重达193吨,外形尺寸为8200mm×3800mm×3872mm,吊装难度大、技术要求高。为确保作业万无一失,项目部提前谋划、精准施策,组建专业技术团队,联合业主及监理单位对吊装方案开展多轮论证优化,确保方案科学严谨;同时对作业人员进行系统技术培训和安全交底,筑牢安全防线,提前完成液压提升装置等设备的检测调试,保障设备性能稳定。吊装现场,指挥人员通过对讲机实时调度,作业班组高效协同,各环节严格按方案推进,最终实现定子精准就位。

该项目投产后效益显著,年最高发电量可达29.72亿千瓦时,能承担1200万平方米民用采暖供热任务,设计工业热负荷最大每小时380吨,年供热量达1257万吉焦,可全面满足吉林化工园区发展需求。在同等供热量条件下,新机组将大幅降低煤耗,这对推动能源清洁生产、高效利用,改善区域环境质量,保障能源可靠供应和民生用能都具有重要意义。

365个日夜流转

曾经静谧的厂区

如今机器轰鸣

从首罐混凝土浇筑

厂房出零米到此次定子吊装

一线职工以奋斗践行使命

用实干铸就辉煌

下一步,公司项目团队将乘势而上

全力推进

汽轮发电机组后续安装工作

确保项目早日投产发电

为东北区域能源保障

和经济社会高质量发展贡献力量

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
