11月27日,江苏上河—高邮500千伏线路增容改造工程(第一阶段)正式投运。
该工程原线路投运于1985年,40年间,苏北地区清洁能源快速发展,原通道已不能满足“北电南送”需求。
本次改造拆除303基老塔、立364基新铁塔、新架145.9千米线路,将原先直径为400平方毫米的普通导线改为直径为630平方毫米的耐热导线。升级之中,心意满满。

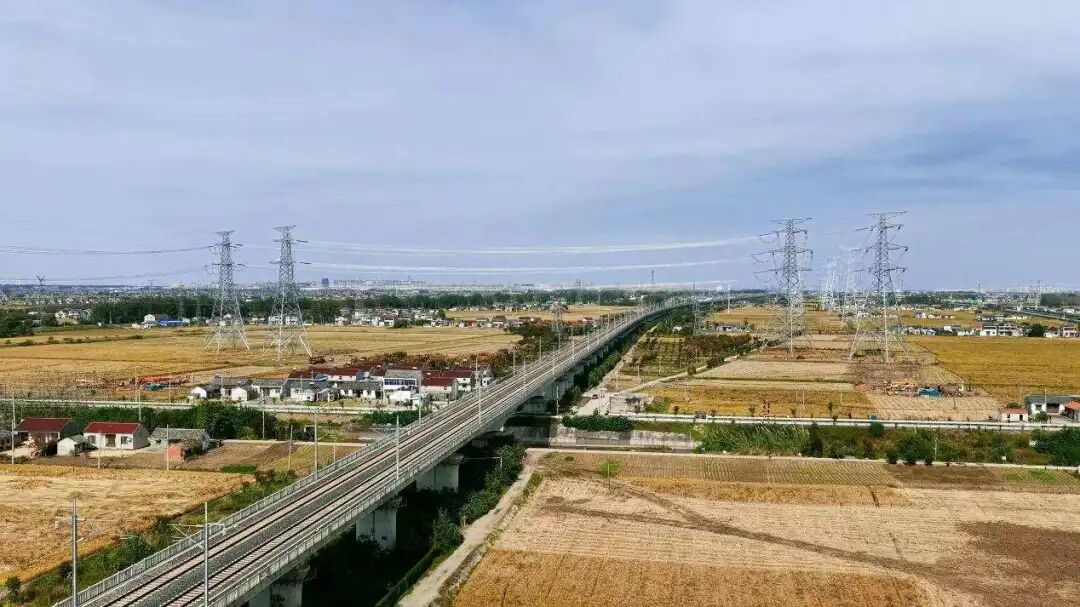

图为上高线改造工程正在跨越京沪高速段放线作业
01
年轻人扛事儿的精巧心意
前期,因国家一级保护动物东方白鹳在塔上筑巢,工程延后施工,后遇上夏冬两季用电高峰期,为确保电量供应,真正能干活的“窗口期”压缩至80多天。
工程状况不断,年轻的核心管理团队啃下了这块“硬骨头”。
工程业主项目经理王诚禹、副经理张子辰、项目总监张良桂、施工项目经理马昊,四个都是“90后”。

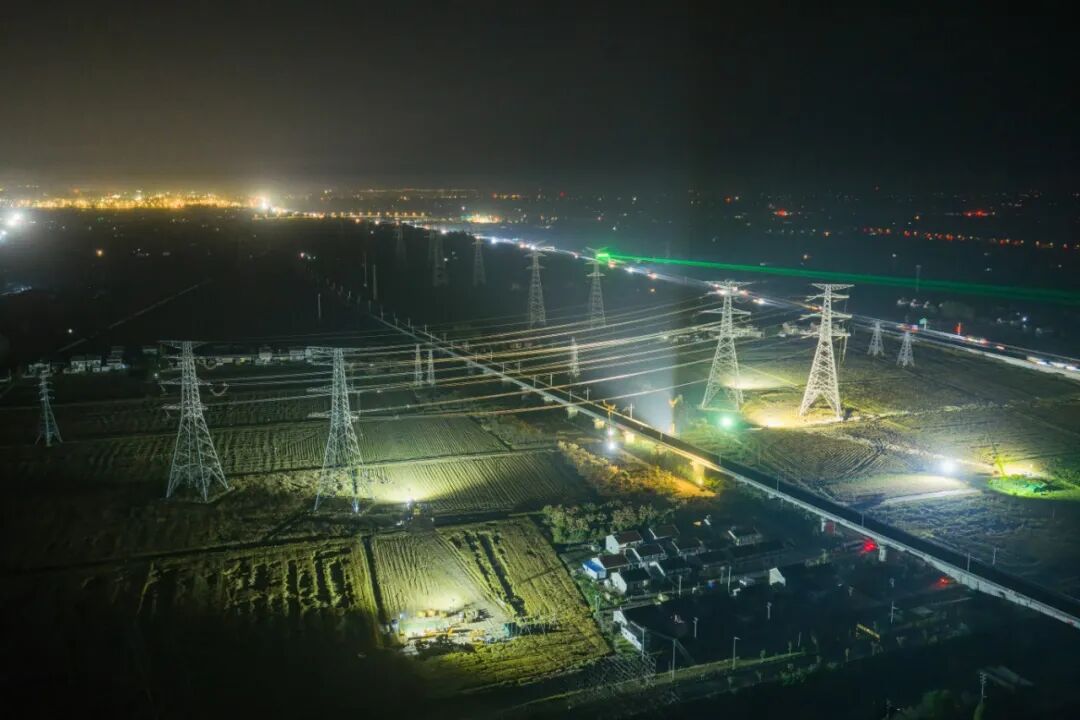

图为上高线正在夜间跨越宁淮城际铁路
全线要跨多少次高铁、高速、过多少条河流,和现有电力线路每段线路的距离有多远,这些数据他们在开工前就精准地算到了厘米。
针对工期调整等突发问题,在验收环节,团队摒弃了传统“竣工后统一验收”的模式,转而采用“分段验收、动态消缺”的策略。
每当一个区段的架线作业刚完成,无人机验收小组便立即跟进,后续消缺工作和改造并行开展,实现了“完工一段、验收一段、合格一段”的精细化管理。
02
穿透进细节里的安全心意
9月5日,全线停电施工开始。改造期间,最多有600多人同时施工,安全成为了头等大事。
开工之初,拥有多年电网建设经验的王诚禹,牵头组建了由业主、施工、监理三方共同参与的联合督察组。

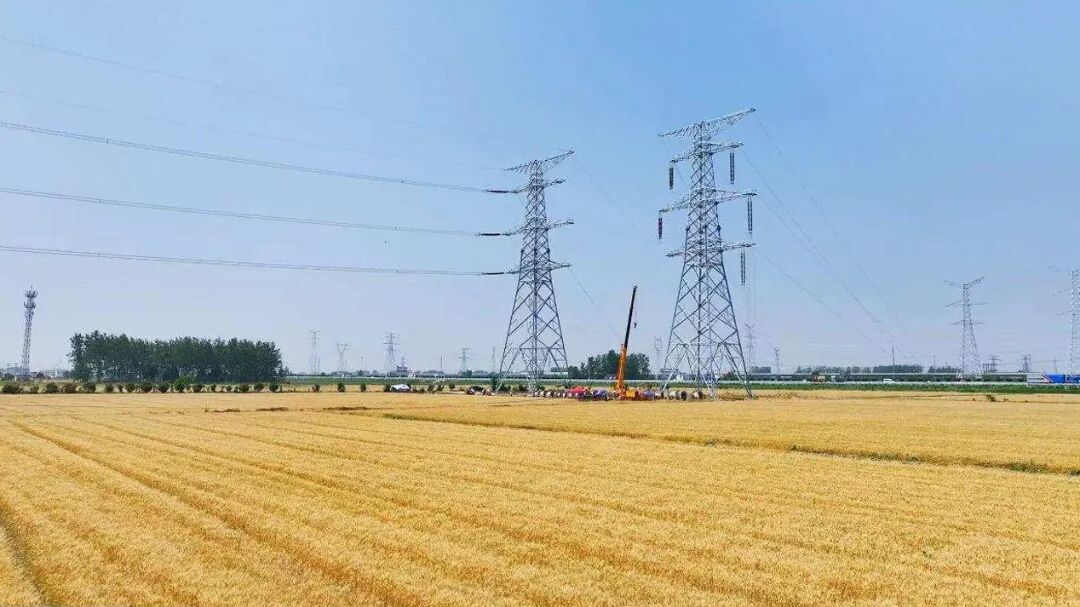

上高线正在开展吊车组塔作业
工程路径规划和风险勘察阶段,管理团队用无人机大规模三维扫描,生成施工现场的数字模型,把几百个风险点提前标得清清楚楚。
施工阶段,工程督查人员熟知16个班组每日的分布与动态排班;每个督察员跟班作业,将监督焦点锁定在班组当天的具体作业风险上,无论是立塔时的吊装安全,还是放线时的跨越管控,都必须现场核实、当场纠偏。
每天晚上,项目管理人员齐聚复盘当天工作,哪个环节出了问题、怎么改进,将问题摆到桌面上说清楚,力求日日精进,将安全毫无阻碍地穿透至每一个作业末梢。
工程实现“零严重违章”、“零缺陷”投运。
03
保护国保、心系居民的服务心意
今年3月,一个关键标段正要停电施工,巡线人员发现塔上几只东方白鹳正在筑巢。
东方白鹳是国家一级保护动物,按照《中华人民共和国野生动物保护法》,繁殖期的东方白鹳巢穴绝对不能干扰和迁移。
王诚禹第一时间联系林业部门和野生动物保护站的专家到现场办公,重新排定施工计划,等白鹳孵化、育雏,直到幼鸟自然离巢再施工。同时,其他标段的活提前赶,确保整体工期不受大的影响。

秋收的麦田里上高线路改造工程正在开展放线施工
这次改造还顺应了宝应县百姓的心意。
40年来,当地经济不断提升,居民对美好生活的需求提高,盼着能将离自己越来越近的高压线挪走。
但挪老线、建新线涉及拆迁、征地等一堆民事难题,必须多方合作解决。
工程业主项目部主动对接宝应县发改委,获得政府部门支持,各种协调难题迎刃而解。

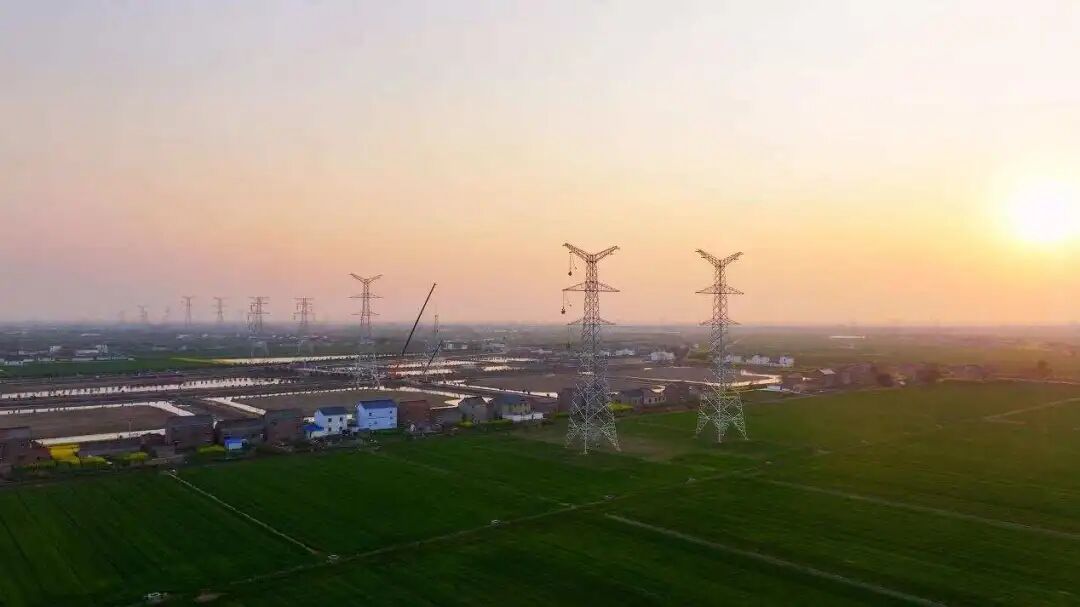

夕阳下银光闪闪的上高线高邮新建段
如今,线路顺利升级,保障了江南地区的用电需求,成了人与自然和谐共生、工程建设服务民生的生动注脚。
