湖北汉川电厂四期500千伏线路工程顺利完工

日期:2025-11-26    来源:湖北送变电

国际电力网

2025
11/26
10:11
文章二维码

手机扫码看资讯

关键词: 线路工程 电力输送 煤电项目

11月22日23点59分,汉军线(汉川四期-军山)首次充电运行,汉川电厂7号机组于23日8点52分完成首次并网,标志着湖北汉川电厂四期500千伏线路工程顺利完成,汉川电厂四期2×1000MW超超临界机组的电力输出通道全面贯通,为湖北电网迎峰保供再添“硬核”支撑。

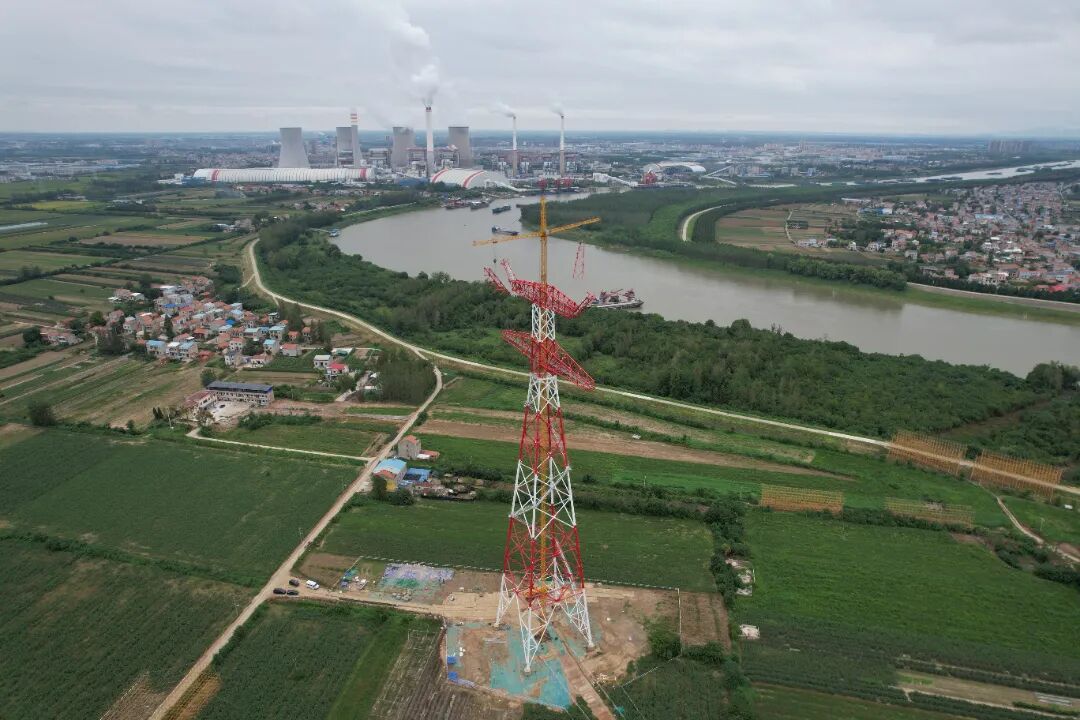

湖北汉川电厂四期500千伏线路工程途经孝感市汉川市、武汉市蔡甸区、经开区,路径总长约64.548公里,新建铁塔170基,含1.77公里双回路汉江大跨越段,工程全线交叉跨越情况复杂,钻越2处500千伏,跨越4处500千伏,跨越2处在建500千伏,7处220千伏,6处110千伏,5处35千伏,47处10千伏,1处高铁,2处高速,1处国道,5处省道,全线基础有57%位于水塘,其中GC213位于水深7.5米的乌金港湖中。

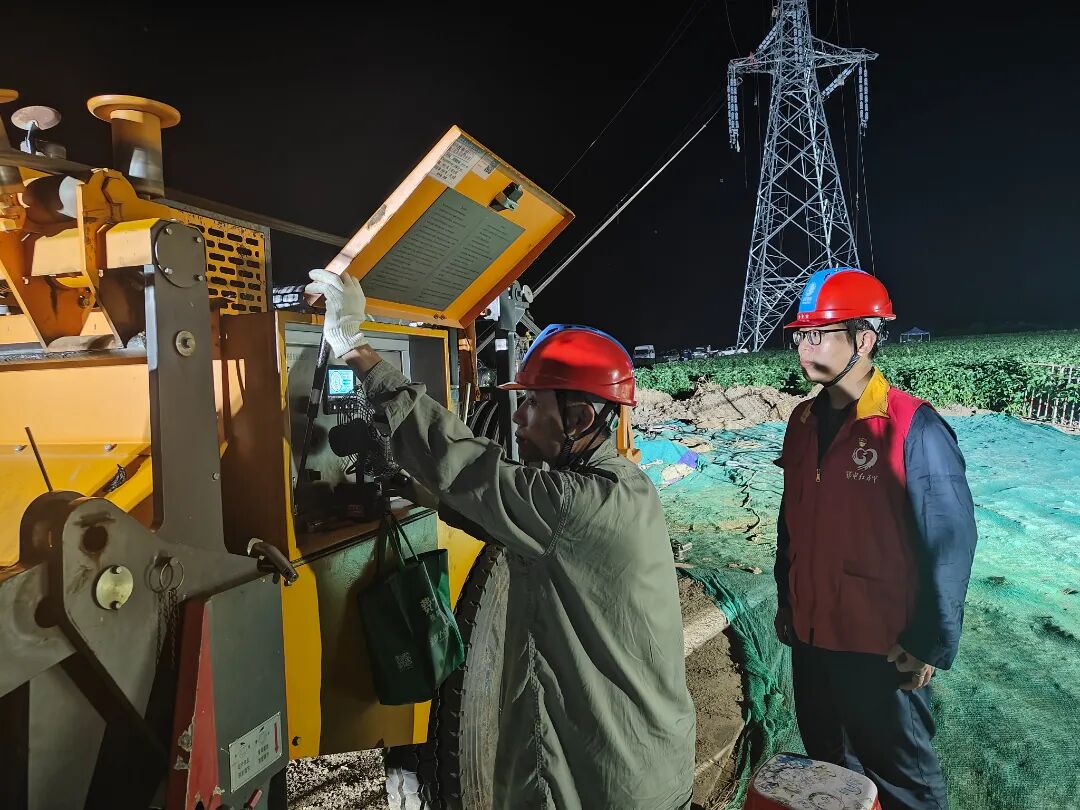

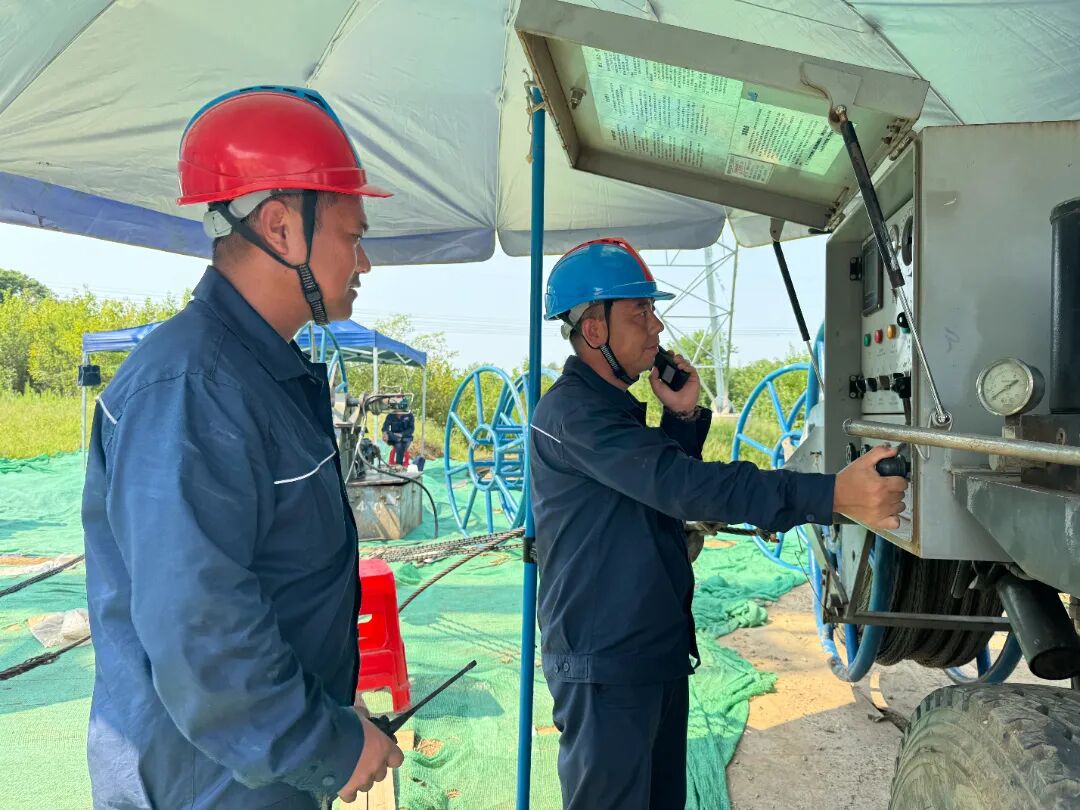

工程自4月1日首基试点开工以来,便直面恶劣天气、复杂环境与高难度施工的三重夹击:六月梅雨连绵、七八月罕见持续高温、十月汉江长达一月的汛期肆虐,叠加全线地质条件复杂、交叉跨越密集的自然阻碍,更肩负多点位停电跨越施工、跨部门跨区域协调的多重压力,同时核心施工环节的重难点尤为突出,需同步对500千伏葛军线、汉军线等5条主干线路实施停电,汉玉二回线配合开展汉夏线参数测试,500千伏军山变电站仅保留玉军一回线保障区域电力供应,供电保障压力空前;3条光缆改造受通信检修票时效严格限制,必须在当日8小时内完成开断熔接,且需待新建铁塔接通新光缆后才能启动拆塔架线,施工时序衔接精度要求高,呈现“停电线路集中、作业面分散、工序衔接紧、配合难度大”的特点。


面对远超常规工程的施工难度,项目部锚定“按期投运、安全优质”核心目标,倒排工期、靶向攻坚,高峰期投入管理人员及同进同出人员60余人、施工人员600余人,调配4套放线设备,以敢打硬拼的攻坚姿态破解重重困局,历时7个多月高效推进,最终圆满完成全部建设任务。

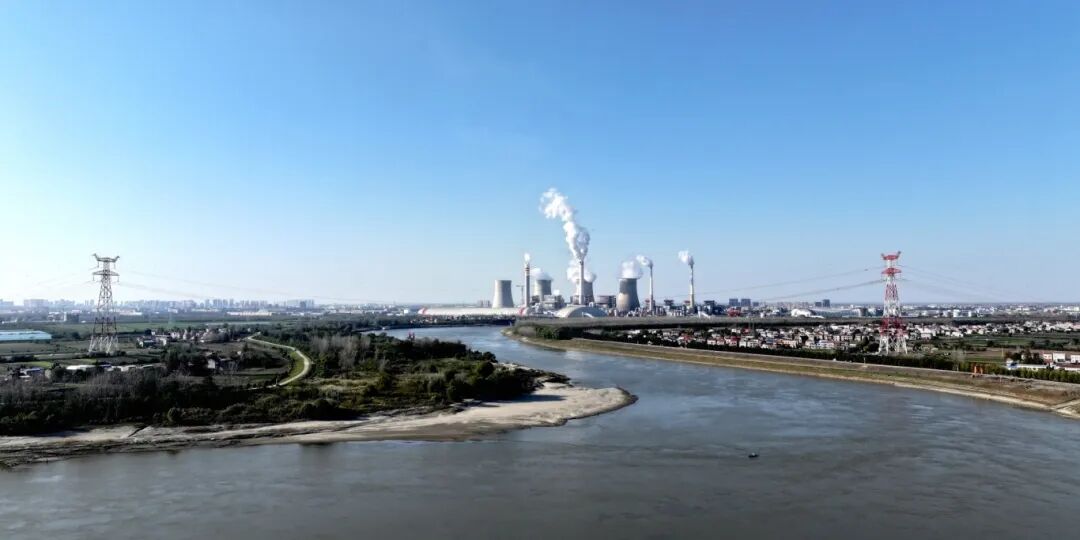

 跨越汉江施工完成 拍摄者:邹小民 (1).jpg

施工全过程中,项目部始终将安全生产置于首位,严格落实停电改造安全保护措施,实行分片区管理并明确区域责任人;每日召开进度计划及风险梳理会,动态调整人员组织和进度安排,开展次日风险交底,制定风险控制措施;建立设计、业主、监理、施工、属地“五方联动”24小时沟通机制,确保现场问题第一时间响应、当场解决,成功筑牢安全生产防线,打赢现场安全“攻坚战”。

湖北省“十四五”末期2025年电力缺口为2140MW,汉川电厂四期机组投产后将是湖北电网的主力电源之一,建成之后可弥补部分电力缺口。本期建设汉川电厂四期500千伏送出工程,将可以满足电厂外送,提供系统电源支撑能力,满足湖北省特别是鄂东地区电力负荷增长的需要,保障湖北电网供电。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
