金沙江上游最大水电站旭龙高线混凝土生产系统正式投产

日期:2025-11-25    来源:水电七局

国际电力网

2025
11/25
09:58
文章二维码

手机扫码看资讯

关键词: 水电站 水力发电 水电项目

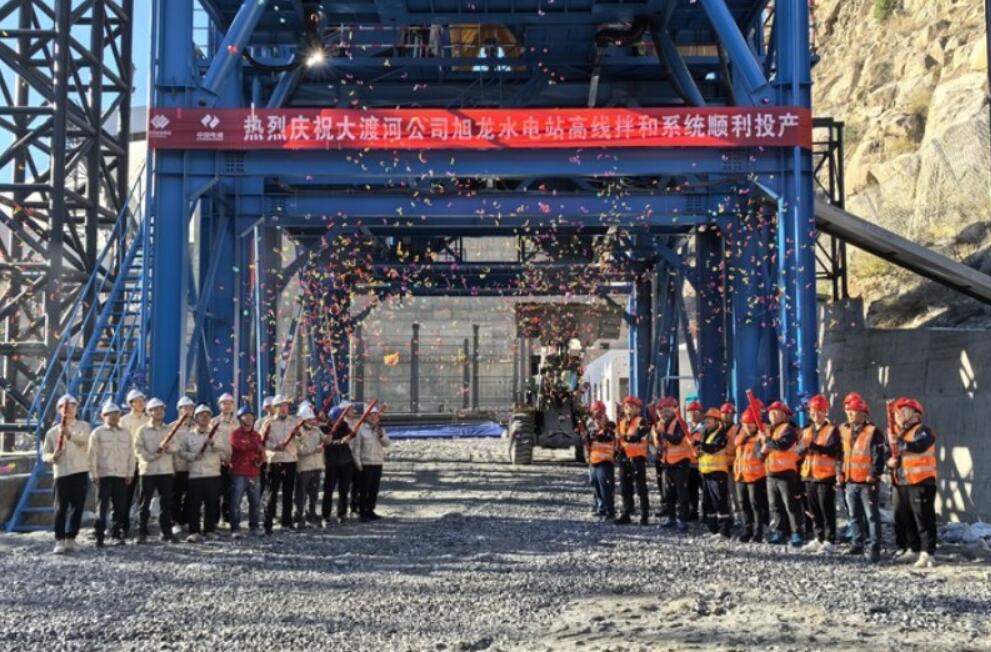

11月20日,金沙江上游最大水电站旭龙水电站高线混凝土生产系统投产,正式进入生产运行阶段。

该系统设置在旭龙水电站右岸距坝轴线下游1700~1880米、高程2290~2306米的平台上,占地面积约1.2万平方米,主要承担电站大坝、水垫塘及二道坝等全部混凝土的供应,总量约为316万方。系统配置两座拌和楼,其常态混凝土总生产能力为每小时640方,可满足混凝土浇筑高峰期每月13.8万方的常态混凝土生产需要。系统配置制冷系统,可生产7摄氏度预冷混凝土,总生产能力为每小时400方,可满足每月10万方的7~12摄氏度预冷混凝土生产需要。

自系统开工以来,项目团队克服线路干扰、大风天气频繁、危险作业集中、场地狭窄等诸多困难与挑战,科学组织、周密部署,强化现场安全技术交底与过程管控,历经八个月建成投产。下一步,工区将以生产履约为核心,把牢生产质量与安全,为旭龙水电站工程建设提供坚实保障。
