2025年11月15日,陕投商洛二期2×660MW机组工程现场接连告捷,汽轮发电机本体安装与锅炉水压试验两大关键节点于当日相继高标准完成,标志着项目建设取得阶段性重大进展,为按期实现2026年上半年机组双投目标奠定了坚实基础。
陕投商洛电厂二期工程位于陕西省商洛市商州区沙河子镇,作为《陕西省 “十四五” 电力发展规划》重点项目,其中,3号机组作为二期工程率先推进的核心单元,其建设进度直接关系到项目整体投产目标的实现。

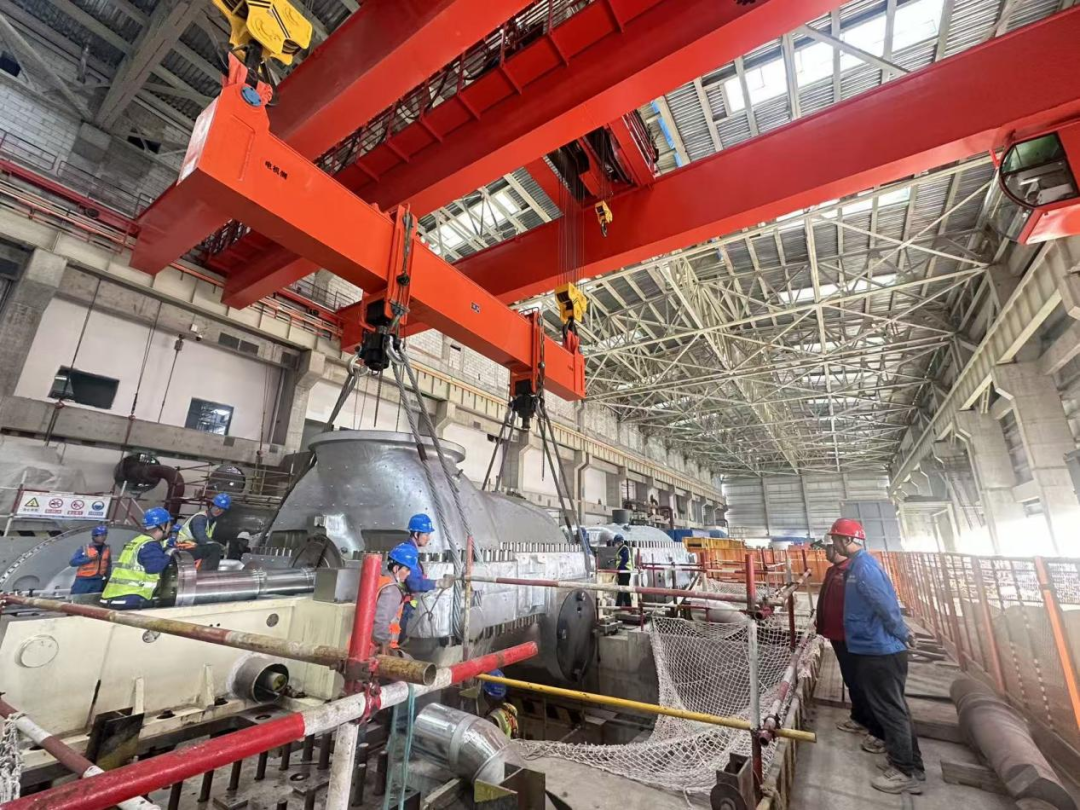

当日16时22分,3号机组汽轮机高压缸、中压缸模块在精密控制下精准吊装就位。此次吊装的汽轮机核心动力单元由东方汽轮机有限公司定制供货,高压缸模块重180吨,中压缸模块重210吨,其超大吨位对吊装作业的技术与安全管控提出极高要求。

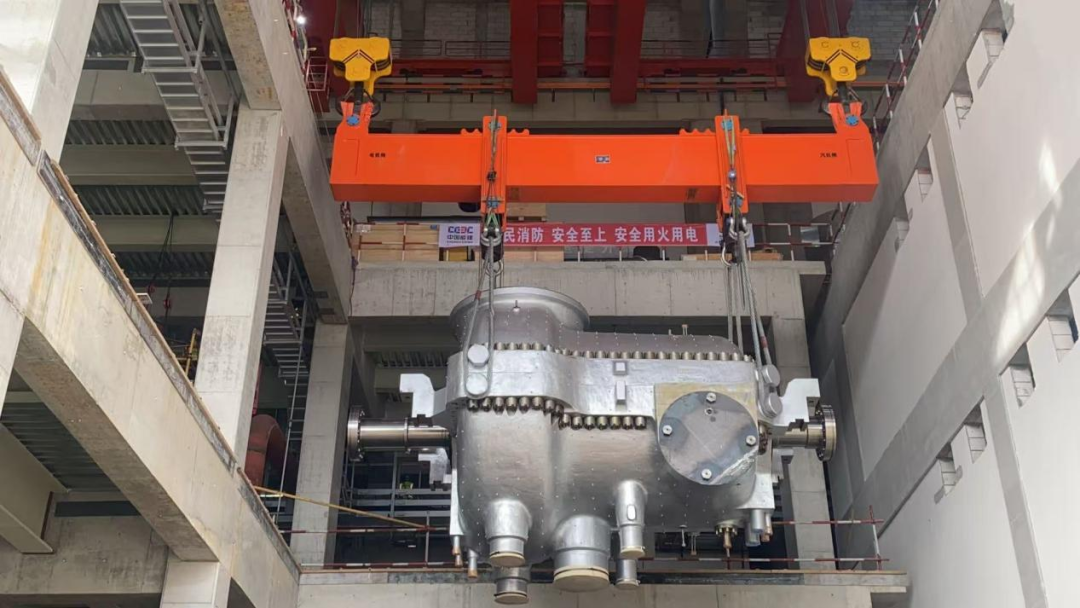

项目团队组建专项技术攻坚小组,创新采用470吨级扁担梁吊装工艺,结合两台行车并车协同作业模式,通过全过程仿真推演、精准受力计算与多维度实时监测,有效规避了吊装过程中的各类风险,确保了模块从起吊、平移至最终就位的全程平稳、精准。
该节点的顺利完成,不仅验证了项目团队在大型重型设备吊装领域的卓越技术实力与综合管理能力,也正式拉开了3号机组汽轮发电机本体设备全面安装的序幕,为后续转子安装等核心工序创造了有利条件。


当晚23时52分,项目再传捷报,锅炉整体水压试验一次成功。试验严格遵循国家规范及专项方案,采用分级升压、稳压保压、逐级降压的标准化流程。

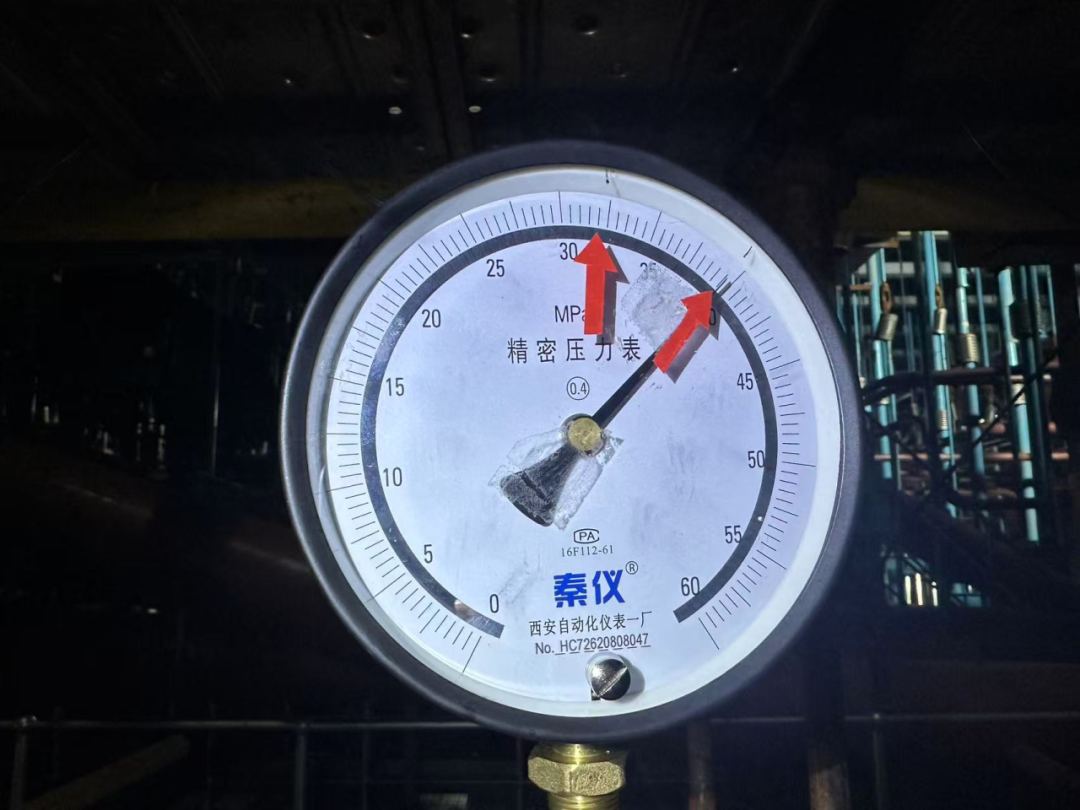

在达到在达到过热系统39.25兆帕、再热系统9.54兆帕的试验压力后,系统成功保压20分钟,压力无波动。经权威机构现场检验,锅炉本体及附属系统承压元件无塑性变形,受热面膨胀、阀门密封、焊口及法兰密封等各项技术指标均优于国家标准要求,充分验证了锅炉本体安装的卓越质量、结构强度与严密性。
此次水压试验在面临前期诸多不利条件的情况下一次性成功,工程节点目标水压试验11·15“零误差”精准实现,是对项目锅炉焊接工艺、设备装配精度及质量管控体系有效性的有力证明,展现了项目团队攻坚克难、高效协同的专业素养。

一日之内,两大关键路径上的核心节点相继高效完成,极大地提振了项目建设士气,为后工作铺平了道路。下一步,项目部将秉持“安全第一、质量为本”的理念,系统总结成功经验,精细策划后续施工,强化全过程安全质量管控,全力以赴推进工程建设,确保项目按期优质投产,为增强区域能源保供能力、服务地方经济社会高质量发展贡献央企力量。
