点火吹管成功!江阴利港百万机组扩建项目冲刺投产倒计时

日期:2025-11-18    来源:江苏省电力设计院

国际电力网

2025
11/18
09:33
文章二维码

手机扫码看资讯

关键词: 中国能建 煤电项目 燃煤发电

11月9日

中国能建江苏院

江苏电建三公司联合EPC总承包的

江阴利港2×100万千瓦机组扩建项目

迎来关键进展——

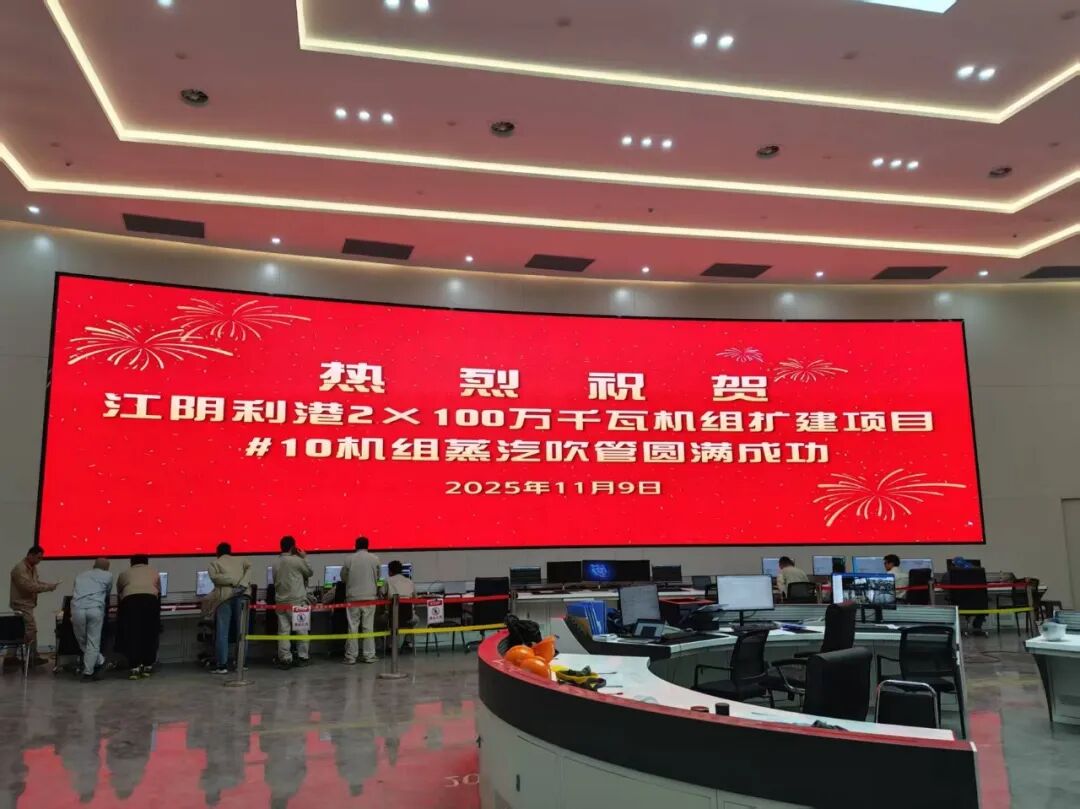

10号机组锅炉点火冲管圆满完成

这一重要节点的顺利实现

为机组年底投产发电打下了坚实基础

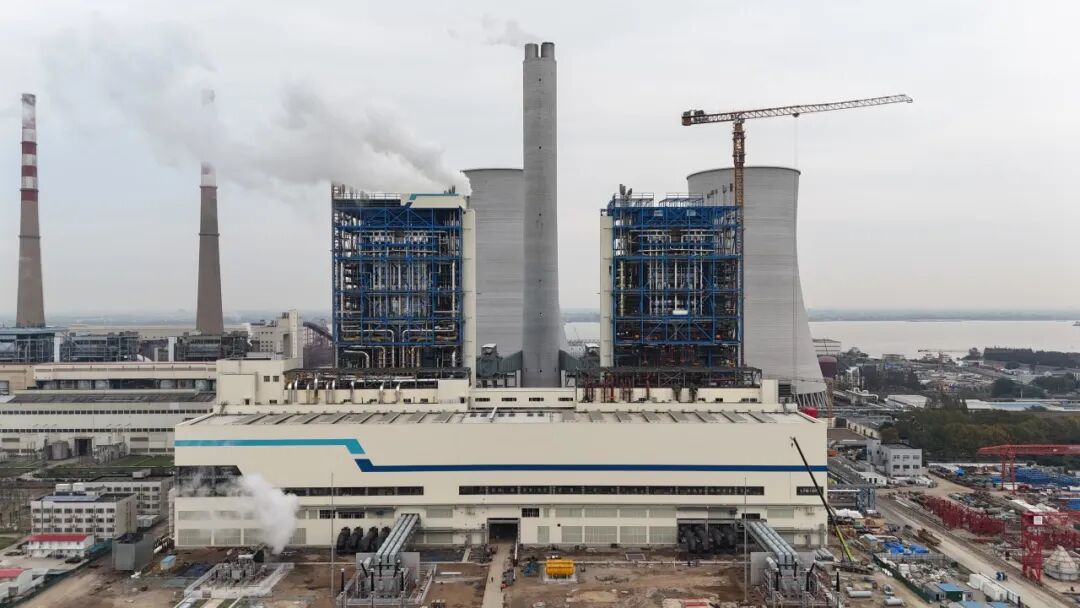

建设场址位于江苏利港电力有限公司预留场地内,占地约390亩。项目采用国际上先进的620℃等级超超临界二次再热技术,同时配套建设大气污染物脱除设备。各项能效指标均满足煤炭清洁高效利用重点领域标杆水平。

项目地处苏南负荷中心,建成后将有助于缓解跨江输电压力、提高苏南电网供电可靠性,可有效支撑苏南电网在“十四五”末及“十五五”初期的电力负荷增长需求。该项目还将促进沿江电源布局优化,改善区域环境质量。其良好的调峰性能(最低可至20%THA)能够满足日益增长的电力调峰需求,提高电网对新能源的消纳能。

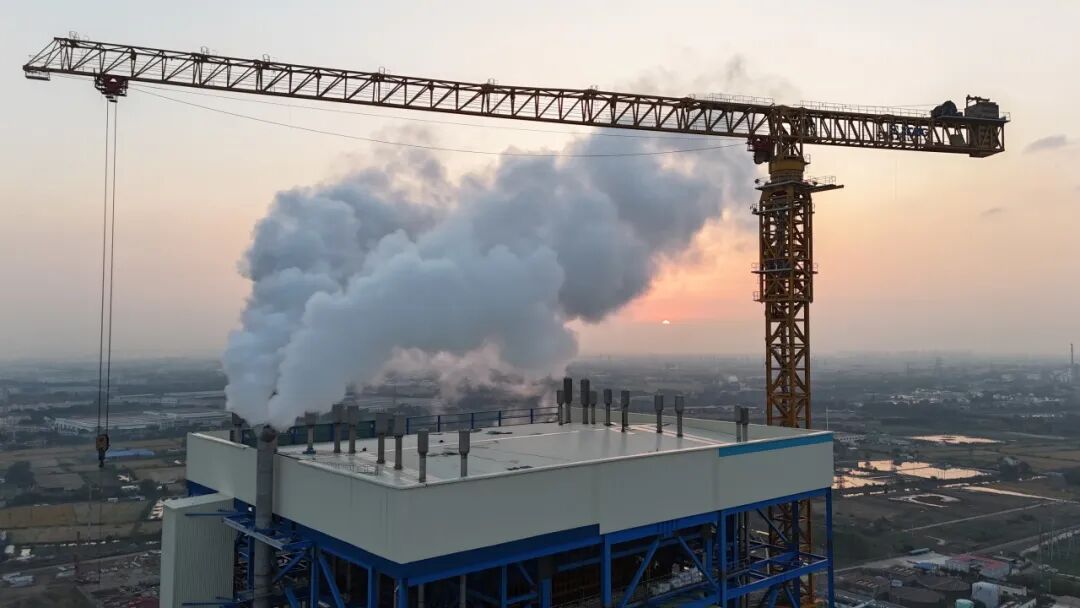

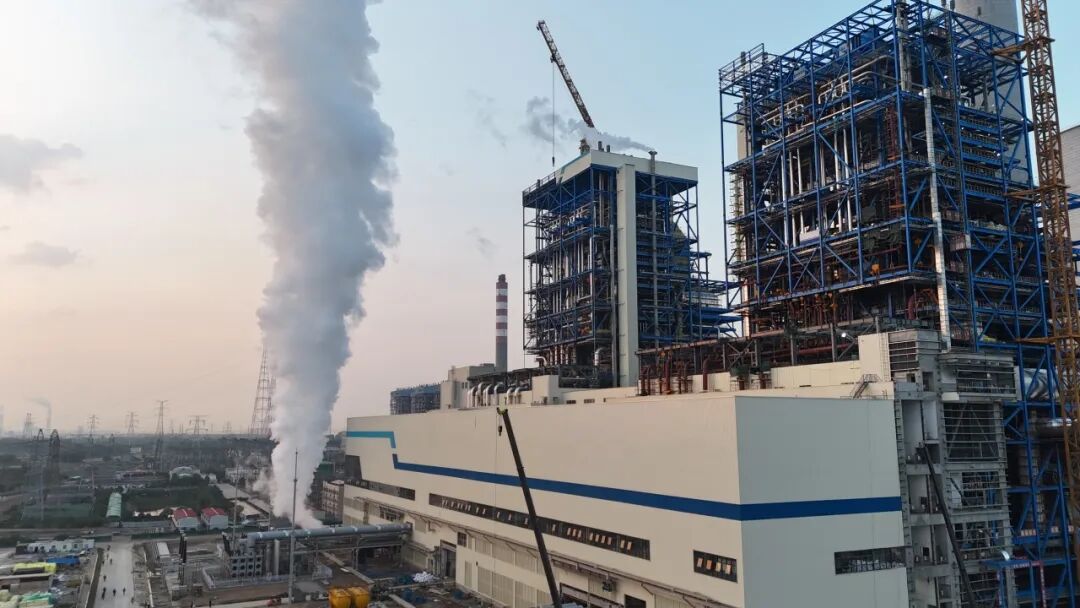

本次锅炉吹管范围覆盖广泛,包括锅炉受热面管束、主蒸汽管道、一二次再热器系统以及各类附属管道等。吹管过程分为两个阶段:

第一阶段:

单独吹扫过热器,采用降压吹管,直至靶板检验合格

第二阶段:

将过热器与一、二次再热器串联,采用“降压+稳压+再降压”的组合吹管方式,并在二次再热器进口加装集粒器,确保吹管质量全程可控、结果可靠。

为保障点火冲管顺利进行,总承包项目部提前部署,周密策划:

☑ 制定详细吹管方案及安全防护措施

☑ 多次组织系统检查与阀门试验

☑ 对施工人员开展安全技术交底

☑ 设置安全隔离网与警示标识

☑ 实行24小时值班机制

☑ 加装消音器,有效控制噪声污染

接下来,项目团队将继续以高度的责任感和使命感,紧盯节点、协同作战,严格落实安全管控措施和质量管理要求,全力以赴确保机组按期高质量投产移交。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
