江苏北沿江高铁扬州段高压、超高压电力线路迁改任务完成

日期:2025-11-11    来源:扬州市交通运输局

国际电力网

2025
11/11
09:57
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

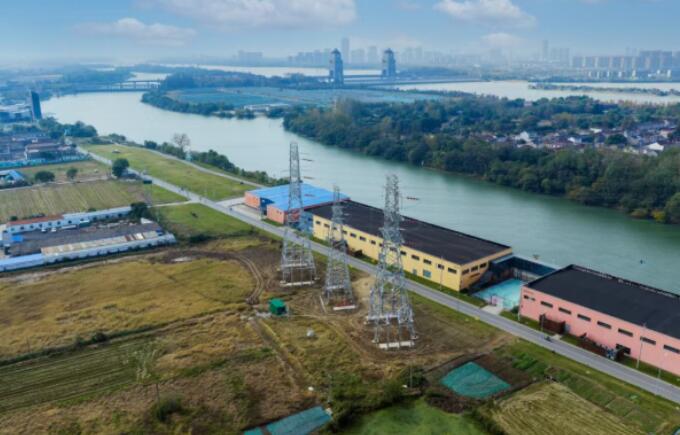

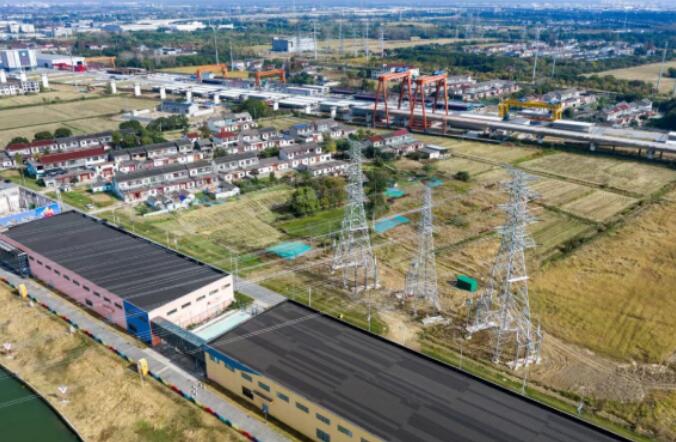

近日,沪渝蓉(北沿江)高铁扬州段下穿铁路电力隧道(220KV广牵/广砖线)工程已成功送电,电力隧道工程顺利完工,标志着北沿江高铁扬州段境内高压、超高压电力线路迁改工程全部完成。

该电力隧道工程位于扬州市生态科技新城,共包含5回线路,隧道总长约800米,新建22基塔、拆除16基塔,并配套修建多套综合配置系统,是北沿江高铁扬州段全线迁改难度最大、技术最复杂的电力杆线迁改工程。该段落迁改完成后,彻底消除了原有线路对高铁施工、运营安全的潜在隐患,为项目的安全有序建设奠定基础。

电力杆线迁改是保障高铁项目无障碍施工的一项重要工作,北沿江高铁扬州段共需迁改高压电力线路285处、超高压电力线路23处,周边环境复杂、安全要求严苛,迁改工程面临着跨部门协调难度大、夜间施工窗口期短、设备吊装精度要求高等多重挑战。为确保迁改工程顺利推进,国网扬州供电公司、北沿江高铁扬州段工程建设指挥部与属地政府通力合作,建立跨单位协同机制,组织专班现场办公,及时协调解决迁改难题,高效推进电力线路迁改实施,为北沿江高铁的加快建设创造有利条件。
