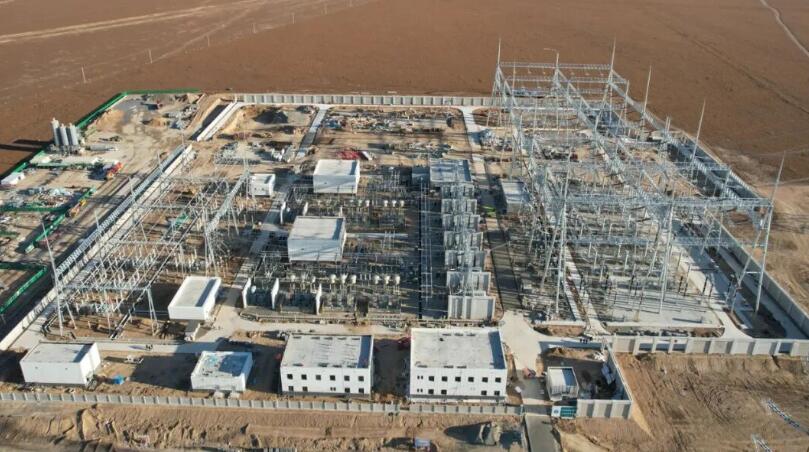

近日,经过133天艰苦奋战,乌拉山500千伏变电站工程全面进入验收阶段,为项目按期投运奠定了坚实保障。截至目前,500千伏侧传动验收完成,220千伏保护传动完成50%,主变压器、66千伏低压侧设备传动验收完成50%。

该工程本期新建2组1200兆伏安主变压器及配套设施、500千伏出线4回、220千伏出线3回,于6月21日正式开工。按照建设单位的投产计划,11月20日具备送电条件,建设周期用时153天。这是送变电公司成立以来承建的工期最短的500千伏变电站。随着现场紧锣密鼓地推进,项目提前10天全面启动验收程序,再次刷新了蒙送铁军的施工效率。
施工过程中,面对前所未有的工期压力,项目部坚持科学管理,合理倒排工期,反复优化施工组织,精准调度人员、机械、材料,加班加点严格完成每天的工作量,确保工序之间紧密衔接、各环节高效推进。全体施工人员以全过程、全要素高效协同将“不可能”变为“可能”,在乌梁素海之畔矗立起一座现代化变电站。
作为内蒙古电网“四横六纵”主网架的电力枢纽工程,乌拉山500千伏变电站进一步增强了地区电网结构的稳定性和新能源消纳能力。接下来,项目部将及时消除验收组提出的各类缺陷,铆足干劲冲刺投运目标,为建设单位早日交付精品工程。
