11月1日,位于湖北宜昌市的±420千伏宜昌换流站2025年度检修工程正式开工。

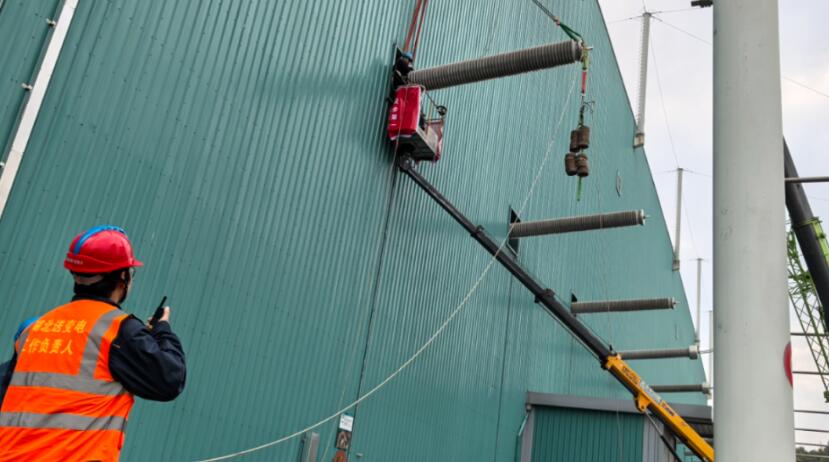

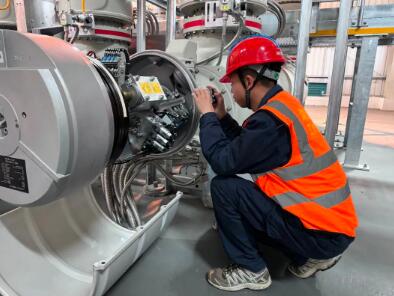

本次年度检修工作内容主要包括双单元换流变及其进线区域设备、双单元阀厅及启动回路一二次设备、站用电Ⅱ回设备的例行检修、试验以及套管更换工作,共计10个作业面,开展特殊性检修4项、技改大修项目4项、隐患治理项目3项、计划消缺项目3项。

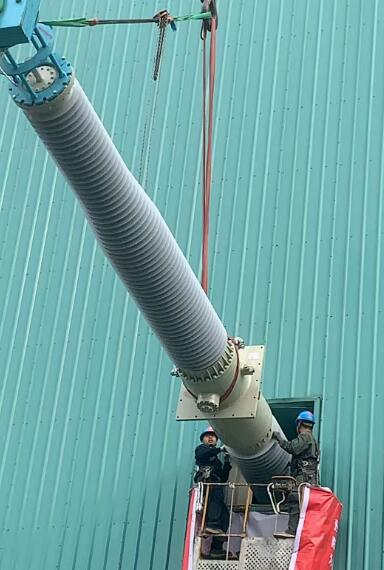

为保障本次宜昌站检修工作的顺利进行,变电施工分公司按照科学组织、精细推进的原则,全面梳理检修技改施工流程,提前对检修人员、检修任务及技改项目工作量进行安排部署,按照既定计划推进人员、机具、物资等各项准备工作,高效推进本次年度检修技改工作。现场全体参检人员在完成施州换流站套管更换后马不停蹄赶往宜昌站,指定专责安全员加大现场巡查和监护力度,及时制止违章行为和纠偏作业人员不安全行为,把安全监督、质量监督责任落实到各项检修工序、检修工艺、工器具使用、人员行为等过程管控中,确保整个检修安全顺利完成。针对本次检修涉及共计9台更换穿墙套管更换、14只穿墙套管增加在线监测装置的技改项目,分公司采用提前实施,将待更换设备的基础施工、电缆敷设、耐压试验、交接试验、耐压测试时间前移至检修开工前,避免耽误检修工期,确保开工后待更换设备能第一时间被安装,大幅提升检修效率。

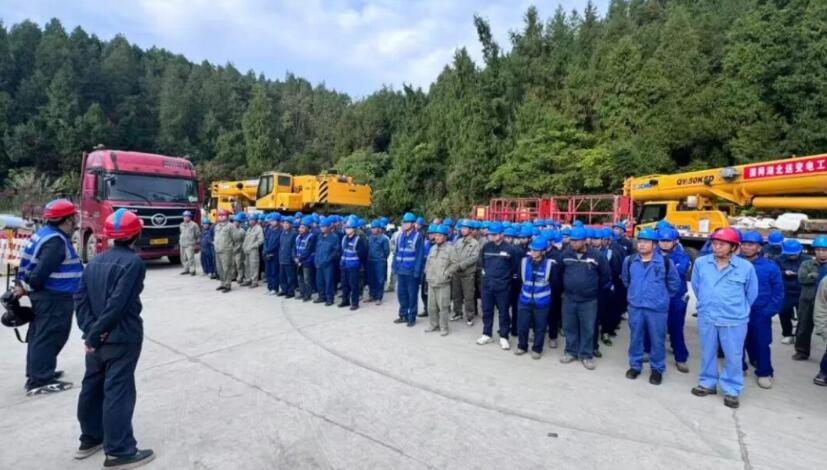

当前,130位参检人员、25台各类大型检修机械进驻现场,严格按照时间节点高效有序开展检修工作。
