当前位置: 电力网 » 火力发电 » 正文

龙源工程公司北仑电厂一期节能减排改造工程EPC项目顺利投产

日期:2025-11-05    来源:龙源工程

国际电力网

2025
11/05
10:48
文章二维码

手机扫码看资讯

关键词: 煤电项目 火力发电 火电项目

11月3日11时18分,随着主控制室大屏幕倒计时结束,位于浙江宁波的北仑电厂9号机组经过168小时满负荷试运行后,顺利投产。至此,该厂火电装机容量达734万千瓦,成为我国装机规模最大的火力发电厂,发电能力稳居全国火电之首。

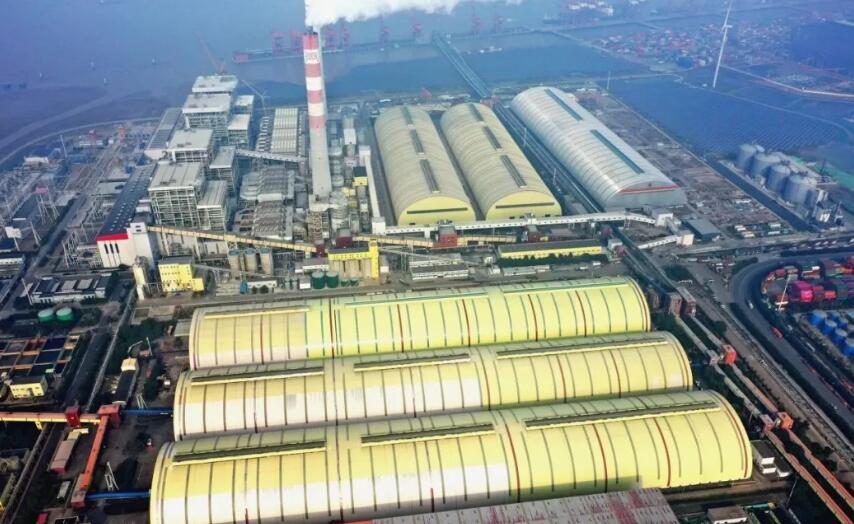

北仑电厂本次8号、9号机组扩建项目中的“卸煤储煤EPC标段”由龙源工程公司总承包。包括9号煤棚新建(机组主力煤场),1号煤棚扩容建设(机组辅助煤场)的建筑及设备安装工程。

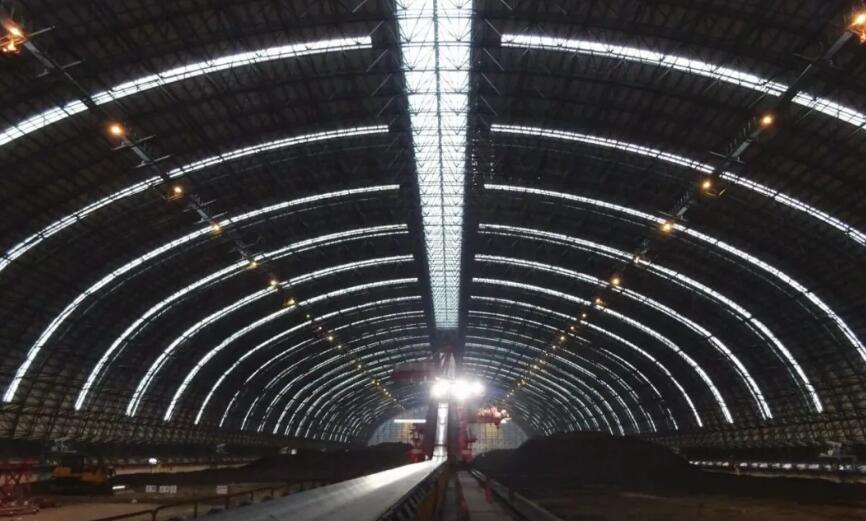

由龙源工程公司承担的卸储煤标段施工涉及的期1号煤棚跨度88m,长310m;9号煤棚跨度110m,长450m,两个煤棚总封闭面积76230m2,施工规模大,难度大,总体面临双重挑战:一方面,该标段原计划2024年3月1日开工,但因扩建场地狭小,施工场地需优先保障主标段作为安装组合场地使用,实际开工时间较计划推迟;另一方面,建设场地紧邻海边,地质条件差、地下水位高,场地预压后堆土量大且外运困难。面对困境,项目部主动作为,积极与业主多方协调,充分整合资源,通过见缝插针式施工推进桩基、承台基础建设,同时优化施工工序与设备、物资供应,按期保障8号机组点火吹管节点顺利实施,并在9号机组整套启动前确保1号煤场具备上煤条件。北仑项目部始终坚持科学管理、方案优化贯穿施工全程,持续研究可操作性强的设计与施工方案,于2024年4月30日前完成9号斗轮机调试,使其具备卸船和上仓条件。

北仑电厂9号机组的成功投产,彰显了我国在大型火电扩建工程中高标准的技术实力与建设水平。作为“卸煤储煤EPC标段”的总承包方,龙源工程公司在面对施工规模大、工期紧、地质条件复杂等多重挑战时,以科学的管理、高效的协调与创新的方案,圆满完成了关键建设任务,为机组按期投产提供了坚实保障。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
