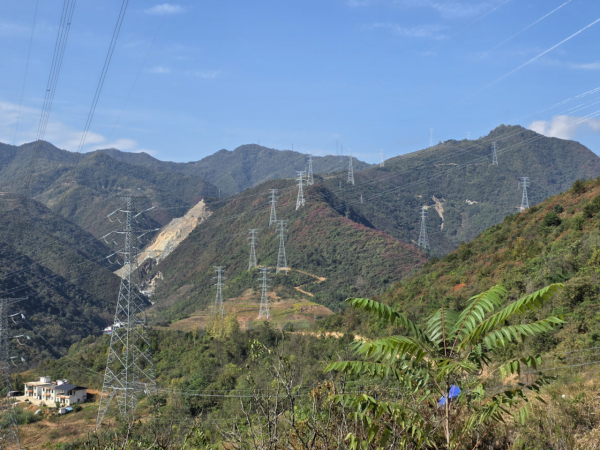

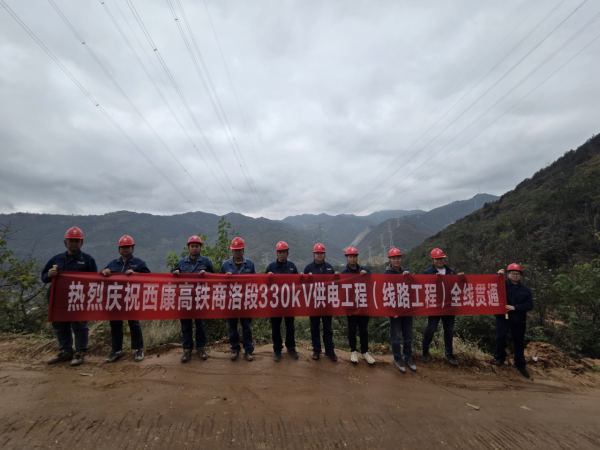

10月30日,秦岭深处的镇安群山间传来捷报——随着330千伏金柞线涉网作业组塔、挂线施工全面完成,西康高铁商洛段330千伏供电工程线路实现全线贯通,为该工程11月初顺利投运筑牢坚实基础。

自2024年1月开工以来,陕西送变电工程有限公司施工及管理人员历经618天艰苦鏖战,圆满完成267基基础施工、铁塔组立任务,累计展放导线达146.96千米。该工程主体位于秦岭山区腹地,复杂的地形地貌与不便的交通条件,为工程推进带来重重挑战。
组塔施工阶段,工程地处平均海拔1000米的山区,塔材吊运作业难度极大。项目部充分发挥机械化施工优势,凭借高效安全的吊装技术完成铁塔起吊与组装;同时持续强化安全保障体系,通过增派现场监管人员、密集开展安全培训、严格执行操作规程等举措,确保复杂环境下施工安全“零事故”。架线施工阶段,项目部提前谋划部署,高效推进手续办理,同步加大人员与资源投入,按期完成各放线段施工任务,为全线贯通奠定关键基础。

此外,今秋秦岭地区阴雨天气频发,山体滑坡等自然灾害风险骤增。项目部主动与当地气象部门建立联动机制,实时获取气象预警信息,科学动态调整施工计划;安排专人24小时跟踪各班组作业动态及施工现场状况,确保风险隐患早发现、早处置。
工程全线贯通后,将进一步完善商洛地区电网结构,提升西康高铁供电可靠性,为高铁顺利开通运营提供稳定电力支撑,对推动区域经济社会发展具有重要意义。
