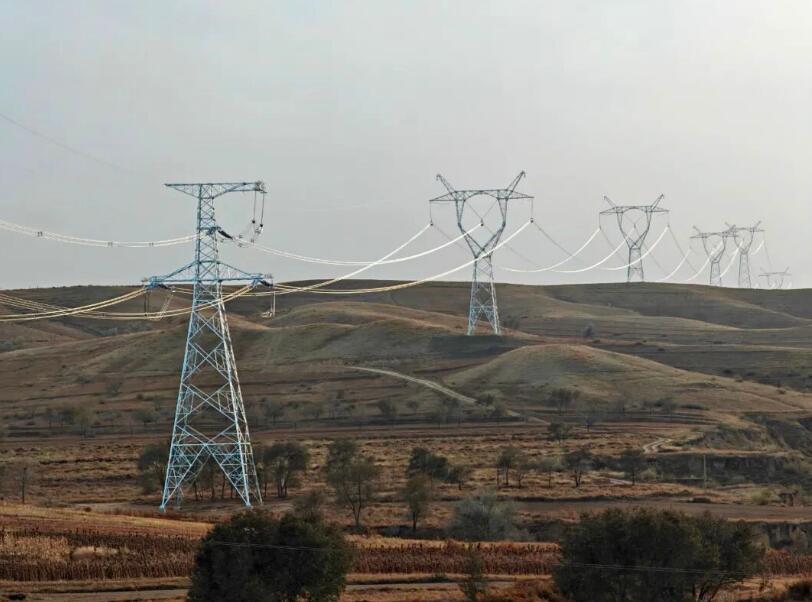

10月26日,由内蒙古送变电公司送电第一工程处承建的包北至春坤山500千伏线路加强工程顺利完成首个区段架线。截至目前,基础浇筑65基,铁塔组立46基,架线4.8公里,第二个区段架线正在紧张准备中。

该工程起于包北500千伏变电站,止于春坤山500千伏变电站。线路全长26.432公里,新建铁塔67基,途经地区88%的地形为高山大岭,共划分为5个架线区段。
为了安全高效推进架线任务,项目部精心策划、周密安排,通过架设索道、修筑盘山路解决山地运输困难。在滑车悬挂就位、牵张场规范布置后,10月25日顺利出线,架线施工全面展开。期间,项目部严格落实规程规范要求,各级人员分工明确、到岗到位,在张力场、牵引场及山脊过线处重点加强监管,全面保障施工安全。牵张机手与高空、地面施工人员全程密切配合、有序作业,确保架线施工按计划推进。
下一步,项目部将全面克服大风、降温天气等不利影响,组织140多名施工人员奋力打赢这场山地攻坚战。
