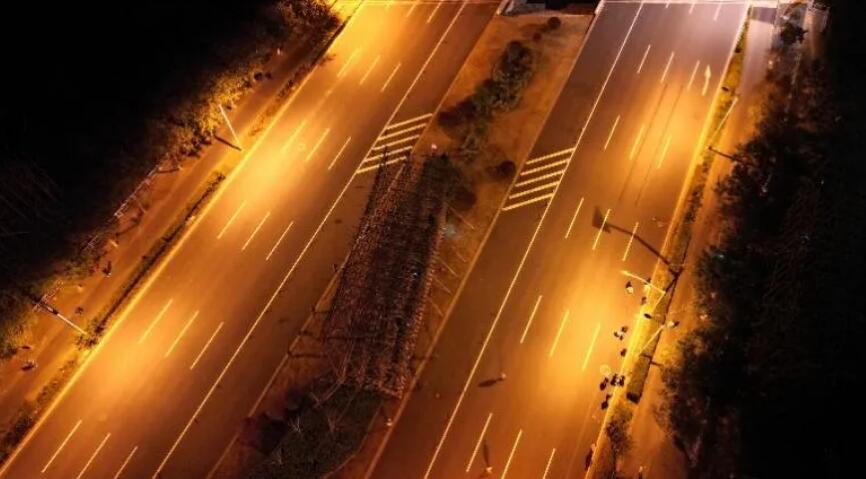

10月26日22时整,临港大道上空弧光闪烁,点亮夜色——茅家(综合)220千伏输变电工程B7-B8塔段封网作业正式启动。至23时35分,最后一张封网索在14.5米高空稳稳就位,比原计划提前25分钟,封网作业圆满完成,不仅为上海临港这条城市主干道提前“解封”,也为后续导线展放工作赢得了宝贵时间。
周密部署,精准控时

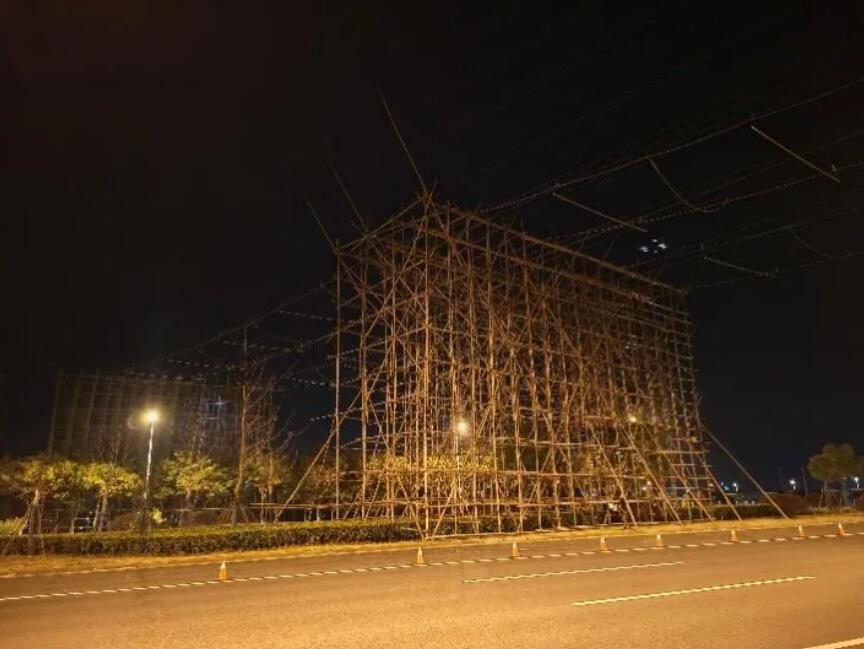

早在10月21日,项目部已完成长达18米、高14.5米的毛竹跨越架搭设。架体选用优质毛竹,主立杆间距控制在1.2米以内。临港大道作为临港新片区重要的东西向交通动脉,白天车流量大。为此,项目部提前与浦东交警及道运中心协调,将施工时间锁定在22:00至24:00这一“车流低谷期”。施工现场设置了交通诱导屏和渐变式封闭区,并配备专职协管员与应急清障车等保障措施,确保施工期间道路无车辆通行。

双重防护,流程优化
夜间能见度低、高空风力增强,为封网作业带来双重挑战。所有作业人员均佩戴“安全带+速差器”双重保险,跨越架顶端设有水平生命绳与防坠器,构建起“立体防护网”。地面指挥与高空作业人员配备数字对讲机,采用“一会一动”复诵制度,每一次网片吊升、每一处索具锚固,均在探照灯与头灯交织的“无影区”内精准完成,实现“零盲区”操作。
项目部将95分钟的作业窗口细分为八大工序:工器具检查、网片吊装、张力调整、弧垂复测、绝缘封网、双侧锚固、影像留存及交通恢复,每道工序预留“5分钟浮动时间”。地面人员按“U”形流水线布置,工器具按使用顺序编号摆放,通过“绳索+滑轮”组合传递。最终,封网作业提前25分钟完成,道路较原计划提前35分钟恢复通行。

随着封网作业顺利结束,茅家综合220千伏输变电工程即将转入导线展放与附件安装阶段,为临港新片区再添一条清洁能源“主动脉”。
切换行业






正在加载...
