内蒙古乌拉山500千伏线路工程提前一个月贯通

日期:2025-10-24    来源:内蒙古送变电公司

国际电力网

2025
10/24
16:04
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

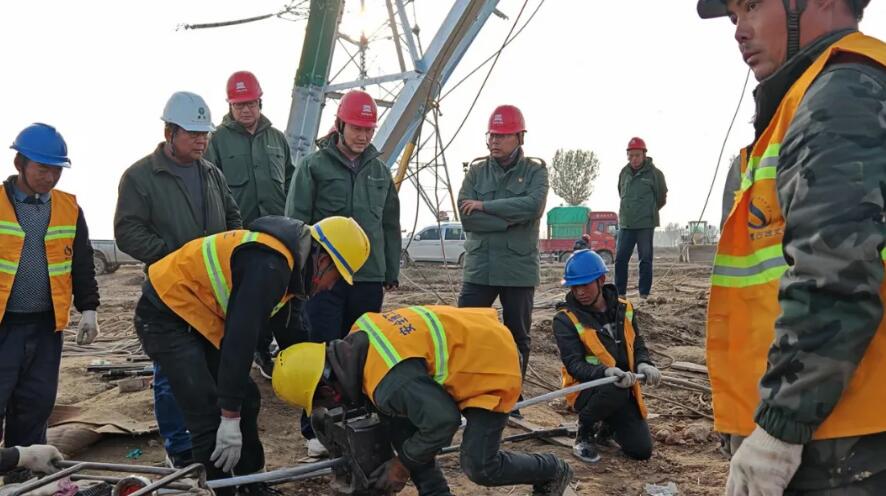

10月23日16时38分,随着最后一相导线顺利牵引到位,由内蒙古送变电公司送电第二工程处承建的乌拉山500千伏线路工程提前一个月贯通,就此拉开了过三梁-乌拉山-德岭山全线五个标段的竣工序幕。

该工程地处巴彦淖尔市乌拉特前旗,采用两条同塔双回线路并行建设模式,其中A线路径长度17.561公里,新建铁塔38基;B线路径长度17.472公里,新建铁塔39基。线路起于乌拉山500千伏变电站,止于过三梁至德岭山段破口开断处,沿途穿越沙地、林地及河套灌溉区等地形,累计跨越220千伏及以下电力线路、国道、县道等70余处。作为蒙西电网“四横六纵”的骨干通道,乌拉山500千伏线路工程在有力强化500千伏主网架安全性及供电能力的同时,为大规模新能源外送提供了坚实保障。

由于作业点多为河套灌溉区或下湿地,当地灌溉周期、施工道路泥泞、持续青赔受阻以及罕见暴雨汛情,时刻影响着工期进度,进一步加剧了施工挑战。自5月初开工以来,项目部直面重重考验,提前谋划部署,以科学组织与精细管理破解难题。通过灵活调配现场资源、合理优化工序流程,高效衔接基础浇筑、铁塔组立、导线架设等各环节,大幅提升施工效率。在加快进度的同时,项目部严格执行“一保两抓两到位”要求,全面压实安全生产责任,全过程抓实质量管理,成功实现“零事故”目标。

此次全线贯通是全体建设者五个多月昼夜奋战的成果。目前,竣工验收已完成60%。下一步,项目部将乘势而上、一鼓作气,在保证安全质量的基础上,全力推进后续收尾工作,在蒙西电网“十四五”建设收官之际再次打响蒙送铁军品牌。
