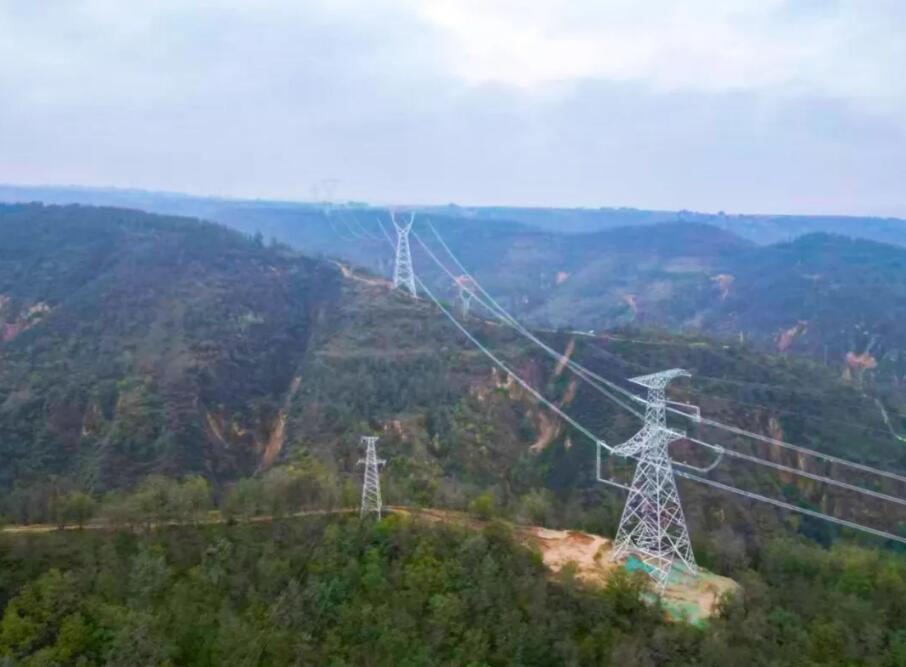

10月21日,天津送变电公司承建的陕北至关中第三通道750千伏输变电工程(线路包8)顺利完成跨越榆蓝高速、110千伏施宜线施工,标志着该工程二级风险作业施工全部完成,施工已进入最后攻坚阶段。

陕北至关中750千伏第三通道输变电工程作为陕西电网建设历史上投资最大、线路最长的超级工程,建成后陕北至关中输电能力将由目前的610万千瓦提升至1000万千瓦以上,每年可向关中、陕南地区增加送电量170亿千瓦时,为陕西省陕北地区大规模新能源送出及关中陕南地区电力保供提供强大支撑,有力促进陕西省三大区域相互赋能。

天津送变电公司承建的线路部分包8标段,即古贤开关站至洛川变电站750千伏线路工程,起于拟建延安市宝塔区吴太塬村750千伏古贤开关站,止于已建延安市洛川县南贺苏村750千伏洛川变电站。新建线路全长87.512千米,共新建铁塔144基,其中直线塔99基,耐张塔45基,全线按单回路架设,线路途经延安市宝塔区、宜川县、富县及洛川县。沿线海拔800米~1500米,沿线地形为山地100%。全线跨越任务多、难度大,跨越330千伏与110千伏线路5次,跨越35千伏及以下线路20次、跨越高速及国省道4次。

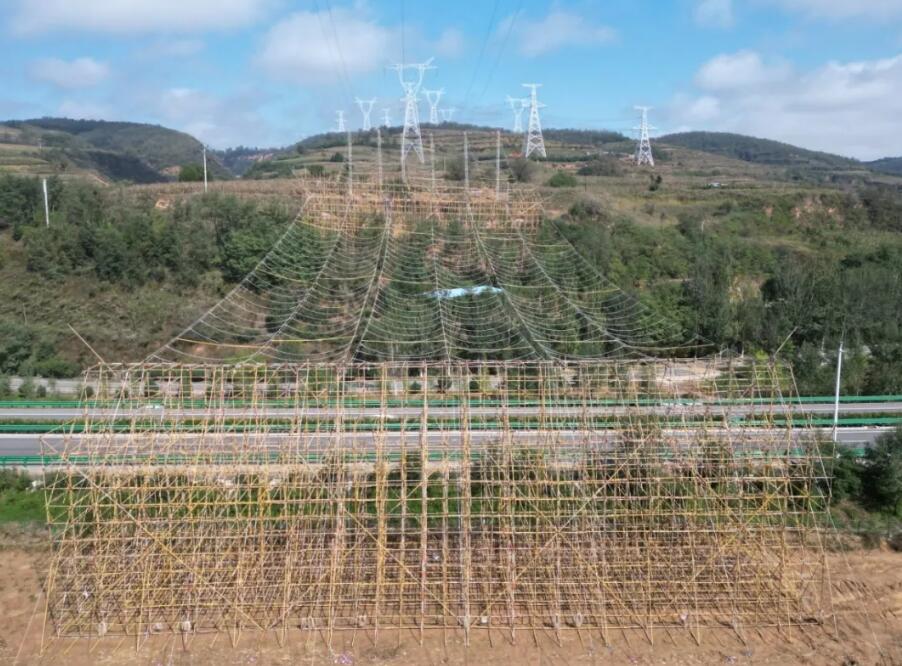

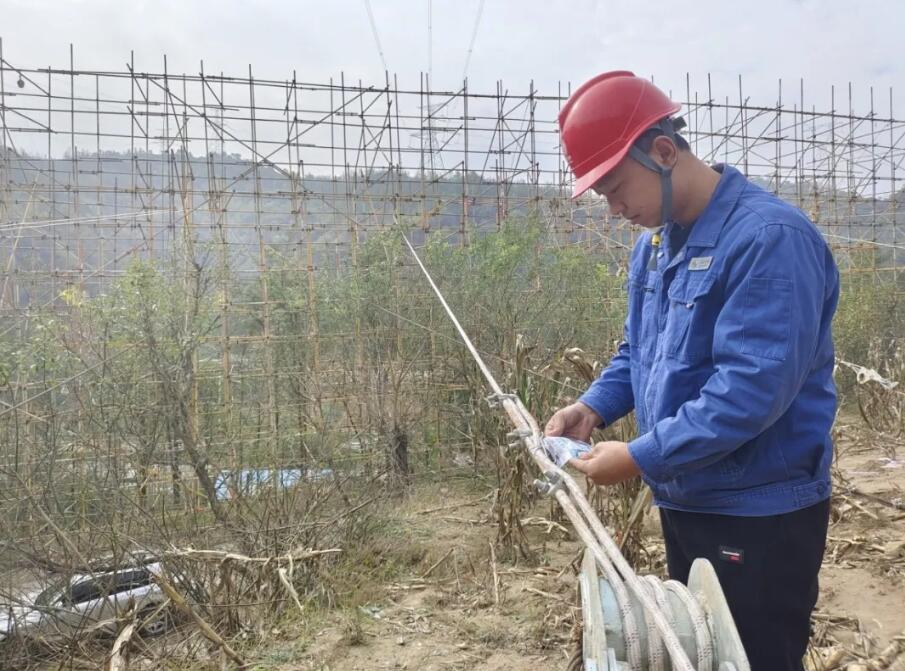

此次跨越施工期间延安地区持续暴雨侵袭,致使工期紧迫、任务繁重。面对区域温差悬殊、暴雨频发等恶劣自然环境,输二分公司施工项目部未雨绸缪,精心筹划,深入开展线路实地勘察,编制了一套针对性强、可操作性高的专项跨越方案,并实施分段通行管控,确保各作业点安全防护措施严格执行到位。同时,项目部科学调配施工时间,强化现场人员组织协调,全力保障在有限时间内高效完成跨越任务。施工过程中,现场作业人员每日对地锚拉线与防护网片进行动态巡检,架线作业全程严格依照既定方案推进,确保本次跨越施工顺利完成。

目前,工程已全面进入架线施工关键期。项目部周密部署冬季安全生产专项举措,着重强化高空作业防坠及触电风险防控,严格遵循安全操作规程,切实筑牢安全防线。

下一步,天津送变电公司输二分公司施工项目部将继续发扬“津送铁军”精神,全面加强现场管控,在保障安全的前提下,严格落实防风险各项措施,全力护航施工高峰期安全生产,为工程顺利贯通奠定坚实基础。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
