当前位置: 电力网 » 电力工程 » 特高压直流输电 » 正文

大同至天津南1000千伏特高压线路工程(津5标)完成首基铁塔组立

日期:2025-10-24    来源:津电送馨

国际电力网

2025
10/24
15:48
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

10月21日,在天津市津南区葛沽镇,天津送变电公司承建的大同至天津南1000千伏特高压交流工程线路工程(津5标)首基铁塔组立施工圆满完成,在天津段6个标段中,率先进入组塔施工阶段,也为后续全线施工奠定了坚实的基础。

大同至天津南特高压交流工程(大同—怀来—天津南1000千伏项目)是国家电网推动的重大能源基础设施项目,计划2027年6月投运。该工程打通山西、河北至天津的电力通道,新增送电能力2100万千瓦,破解京津冀电力短缺困局,支撑区域高质量发展。预计年输送新能源电量超146亿千瓦时,配套消纳风光电800万千瓦,替代燃煤445万吨,减排1181万吨二氧化碳,加速"双碳"目标落地。

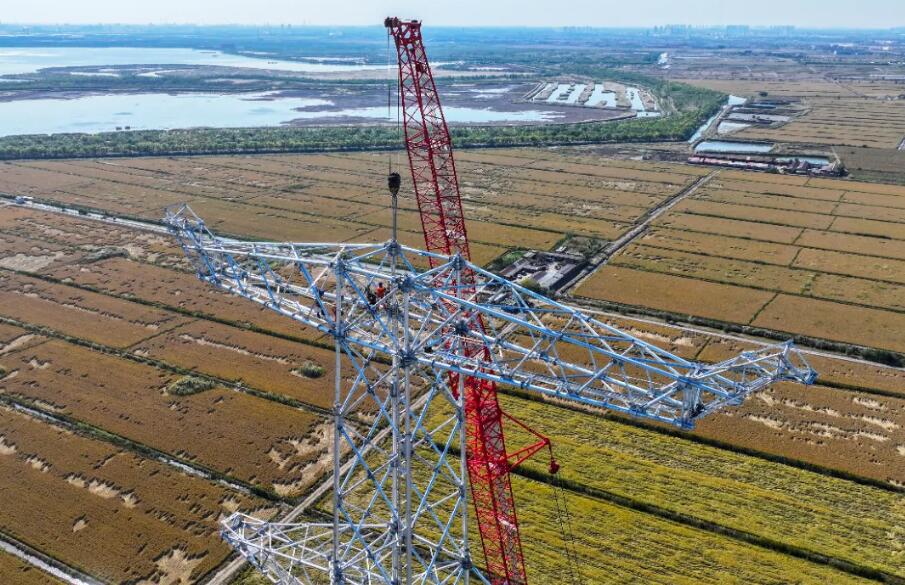

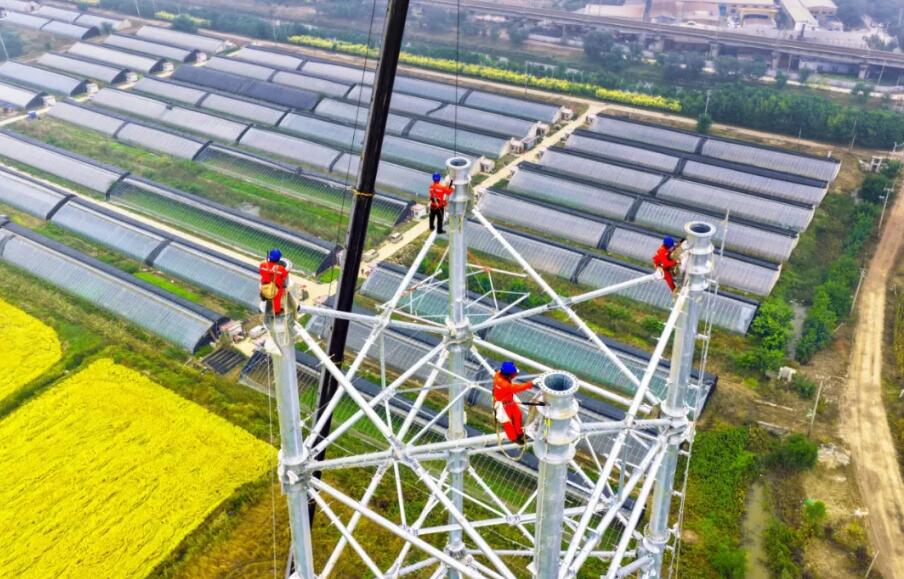

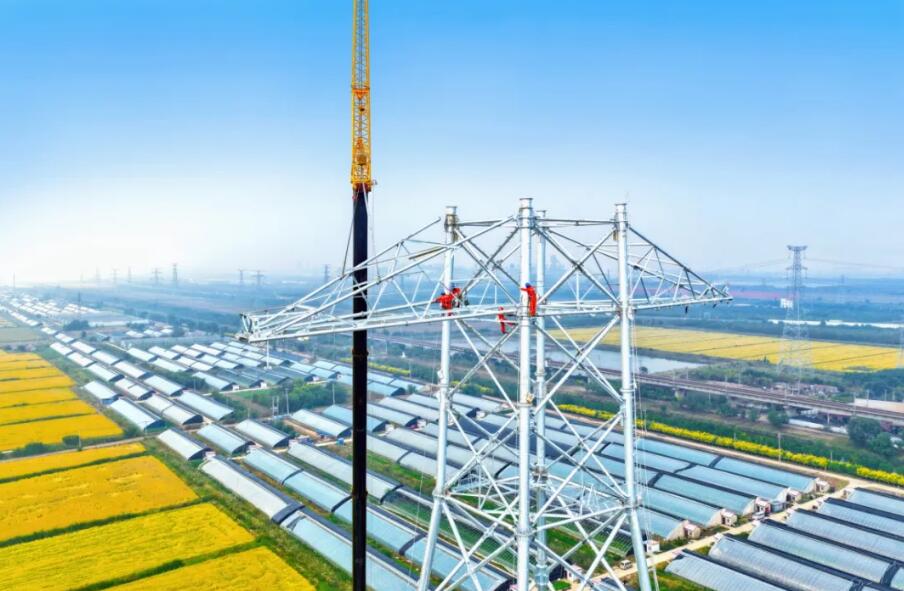

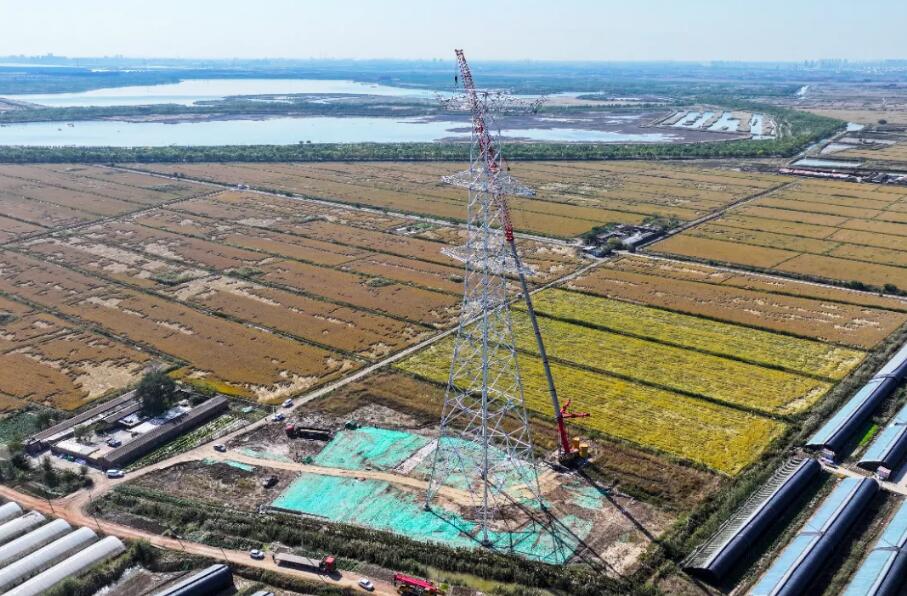

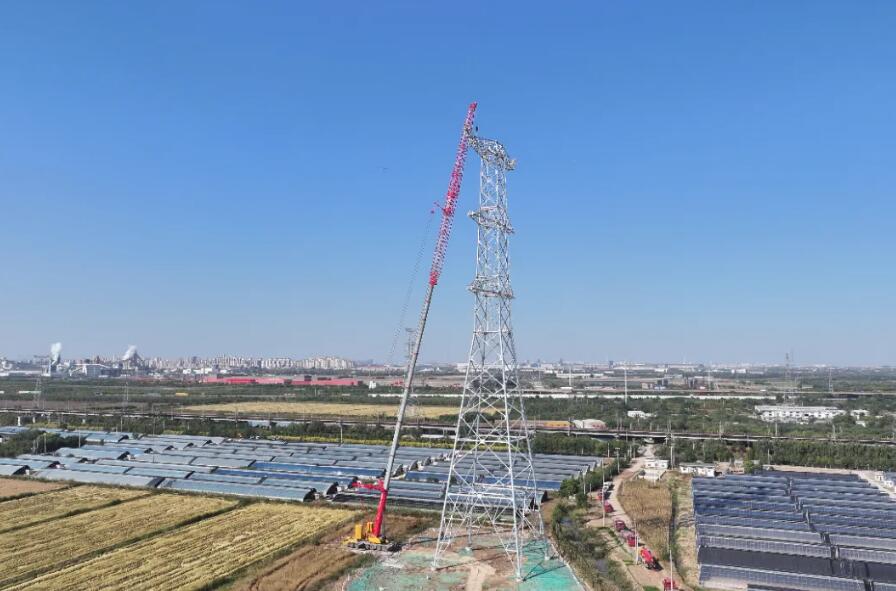

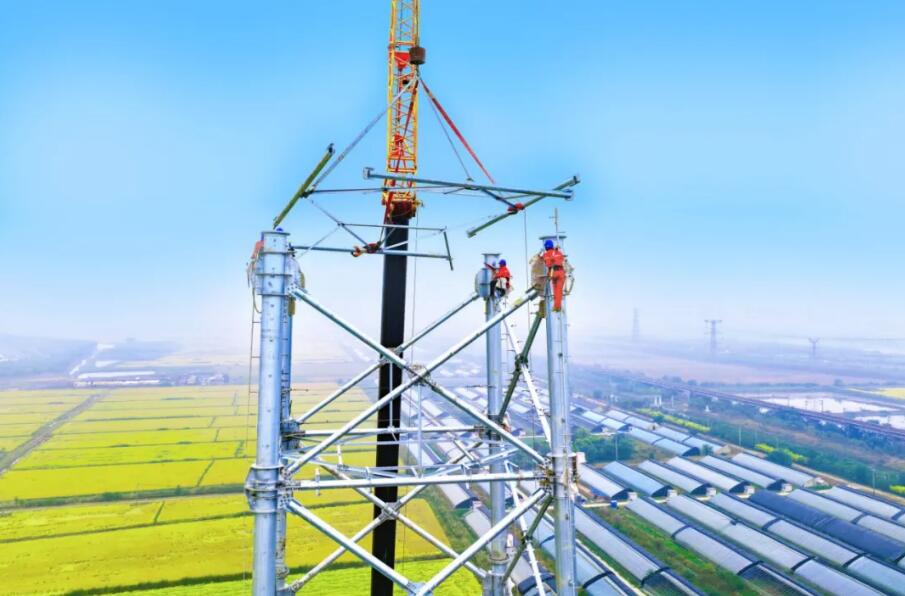

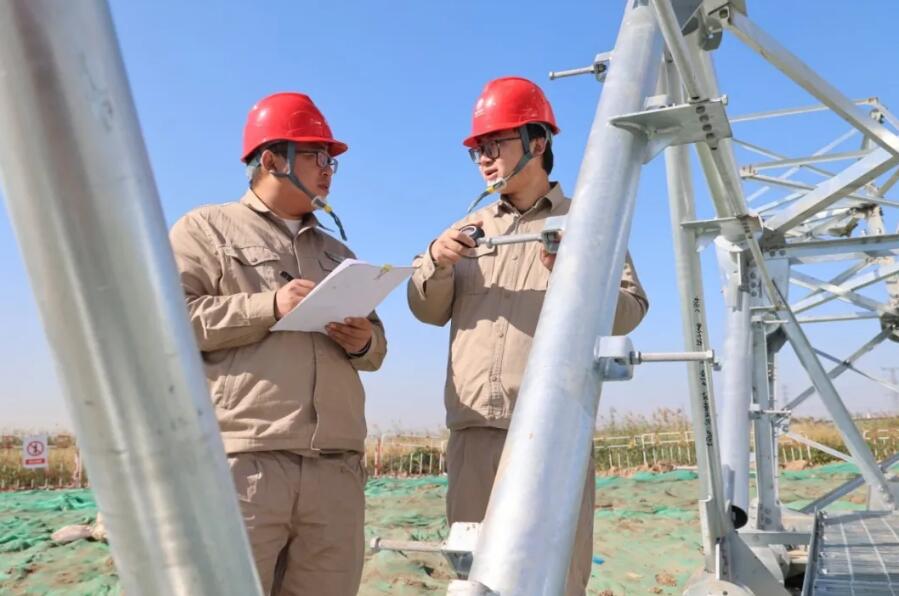

大同至天津1000南千伏特高压交流工程线路工程(津5标),起于天津市津南区葛沽镇,止于天津市西青区王稳庄镇,线路长度37千米,共有新建铁塔72基,其中耐张塔30基,直线塔42基。据悉,举行组塔首基试点的是10S010号塔位,塔高119.3米,塔重197.685吨,通过采用200吨、600吨吊车分段进行组立。

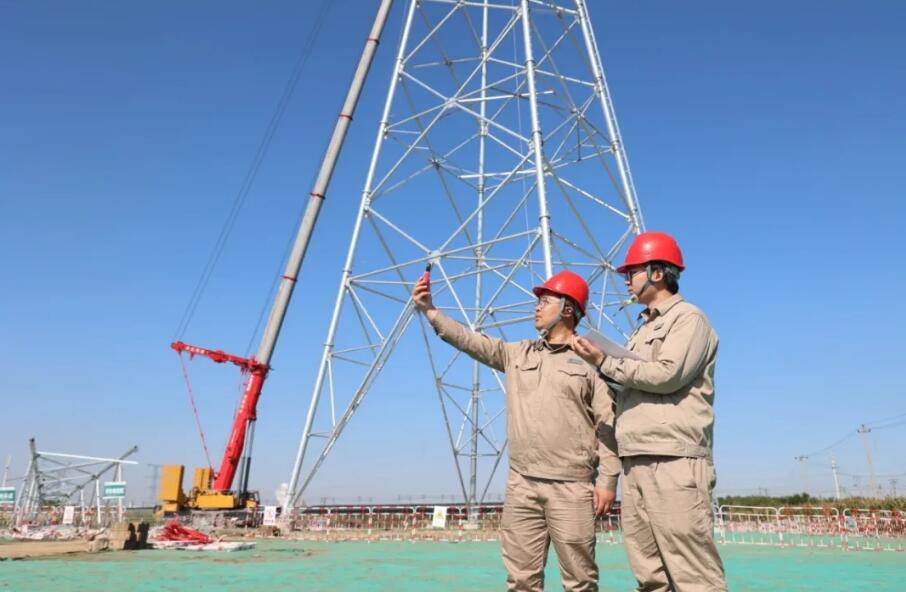

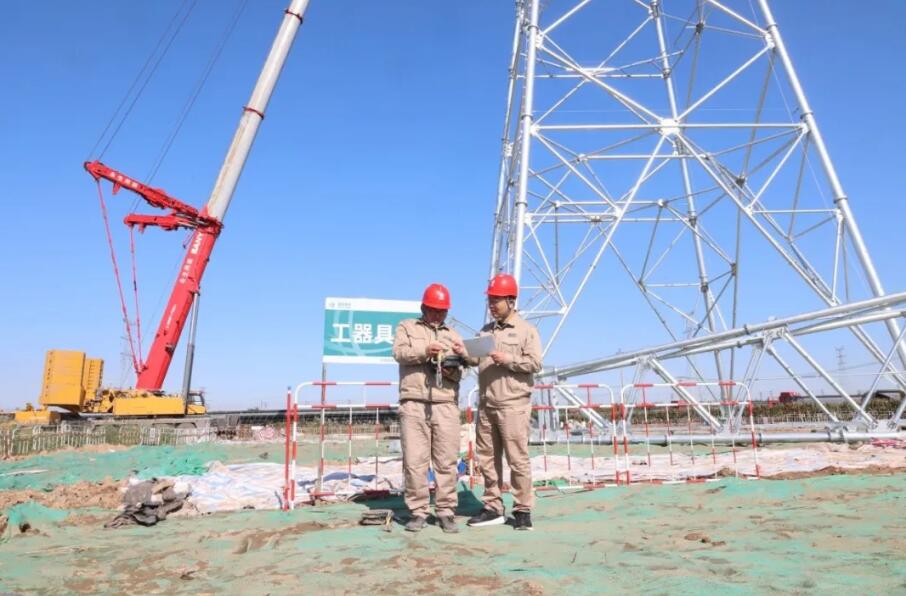

为确保首基组塔顺利开展,送变电公司提前策划,认真开展现场踏勘,对吊车配重、吊装高度等进行反复核验,严格按照标准化管理要求,编制具有针对性、实施性强的单基策划,规范组塔方案审批流程,确保方案合规合理。该线路跨越津港高速、津晋高速、蓟港铁路等众多交通要道以及月牙河等众多河流,外协环境复杂,送变电公司积极与属地公司和当地政府协调对接,高效推动项目建设。同时,项目部合理规划首基试点现场施工区域,设置安全警示标志,严格落实安全文明施工措施,为组塔首基试点顺利举行奠定基础。

下一步,输一分公司施工项目部将针对后续施工中的连续跨越等技术难点,合理统筹施工作业计划,全面加强现场安全管控措施,严守进度、严把安全、严控质量,确保里程碑节点目标顺利实现。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
