近日,南方电网广西送变电公司在建的220千伏涠洲岛跨海联网工程取得关键进展,涠洲变电站主变压器附件安装工序全面展开,变电站进入电气作业高峰期。

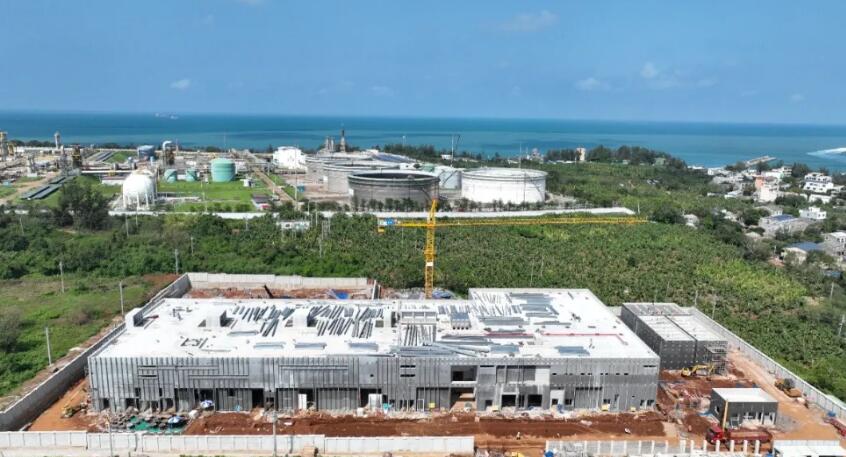

涠洲变电站(建设中)

10月中旬,走进涠洲变电站,运输车辆往来穿梭、塔式起重机来回起吊重型材料、吊车精准吊装预制部件…… 尽管岛上的旅游旺季已经过去,但是变电站内依旧一派热热闹闹的施工“图景”,近百名施工人员同步推进站内楼体建筑、220千伏GIS设备、主变压器附件安装等工序。

▲苏兴由(左二)和同事检查套管表面。

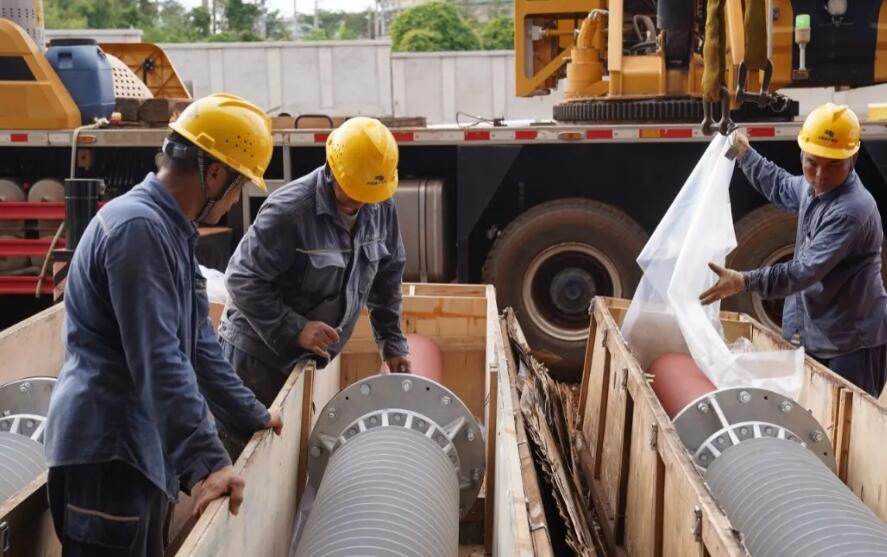

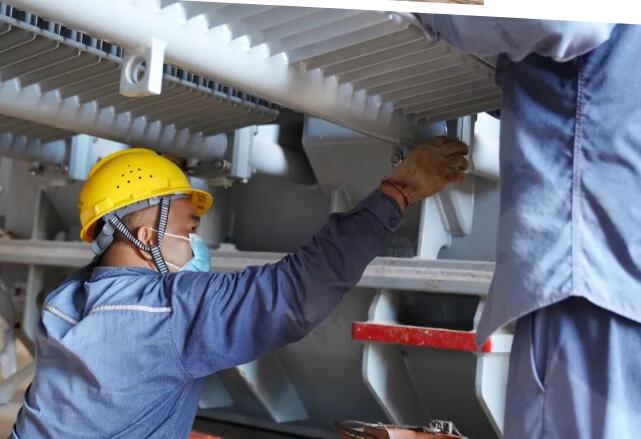

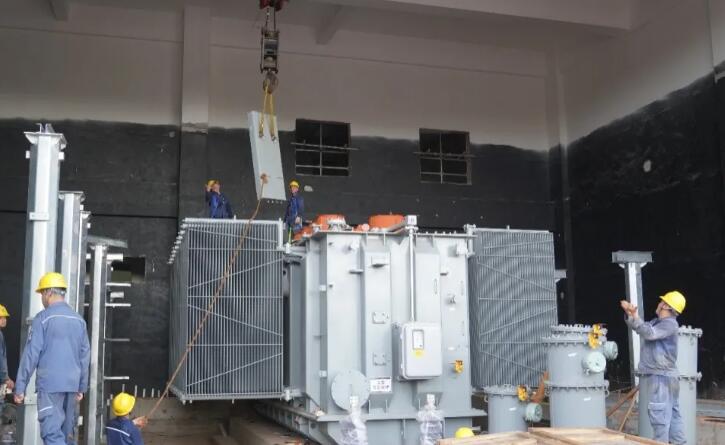

在主变压器附件安装现场,此次吊装作业司索指挥员苏兴由眼睛紧紧盯着正在移动的机械吊臂,比划着手势,指挥着部件精准吊装到变压器本体连接面上并进行对接安装。他面前的这个主变压器,本体重达80吨,其附件形状不一,单件最重可达2吨,且主变压器位于室内,属于有限空间作业,要实现这些“大家伙”的毫米级对接,除了详尽的施工前策划,还要更细致的过程管控。

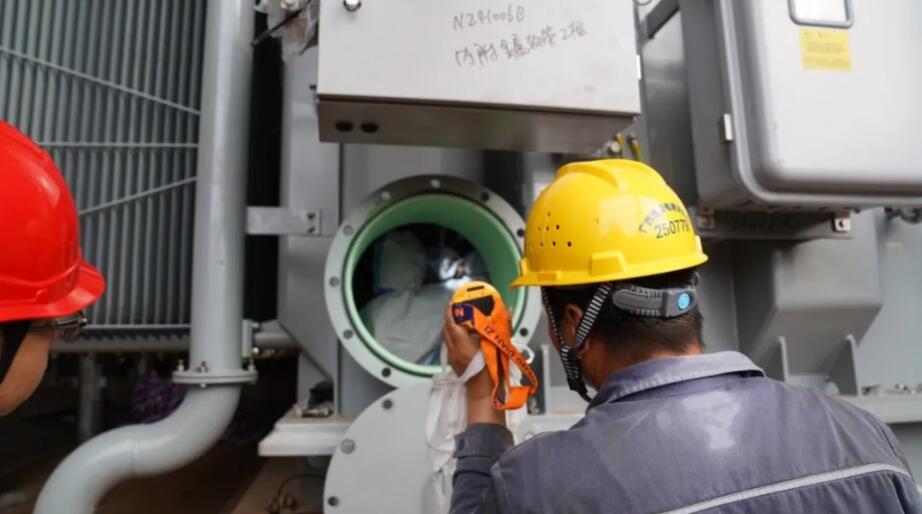

▲主变压器内部检查
该变压器三侧套管是倾斜角度的安装方式
施工人员在吊装前

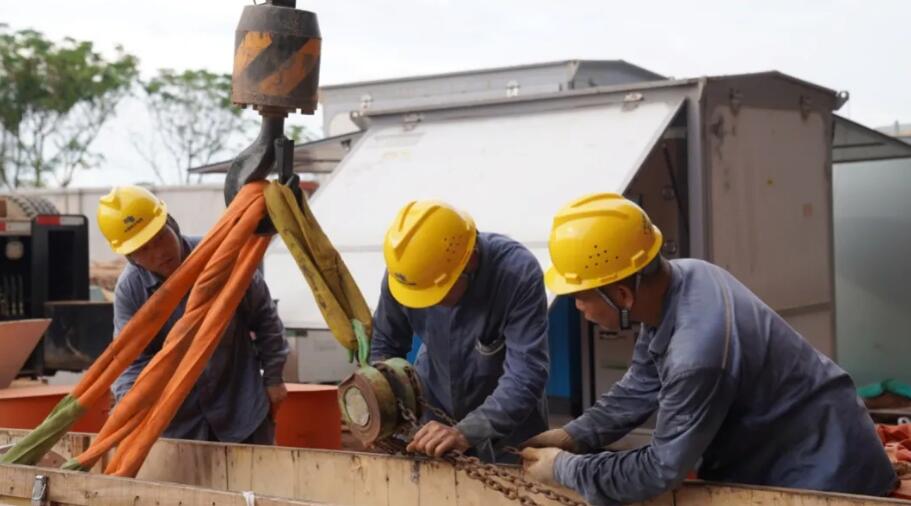

反复调整两边吊带长度
通过“一长一短”绑扎方式实现角度倾斜

“线再放长10公分!”
看到吊起的套管迟迟无法放入升高座内
苏兴由仔细评估吊臂与上方天花板间的距离
迅速调整套管绑扎点位置
最终让套管能以合适的角度顺利完成安装

在所有的附件安装结束后
作业人员还要轮流值守

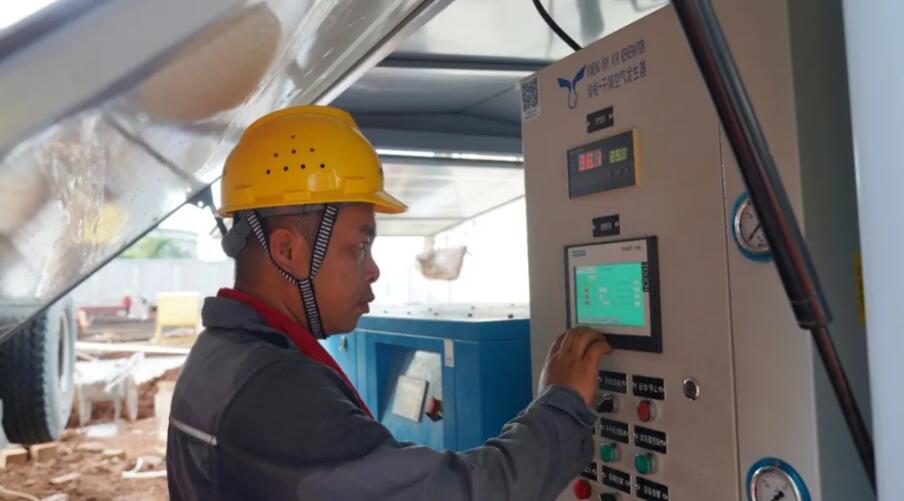

完成48小时不间断的抽真空及注油工序

“这项工作结束后要立刻转入220千伏GIS设备的对接工作,本月下旬,调试专业人员也要陆续进场,带来的交叉作业风险需要严格管控,各项安全措施必须落实到位!”工程项目经理陈谦表示。
当前,变电站已进入施工高峰期
整个跨海联网工程正在同步推进

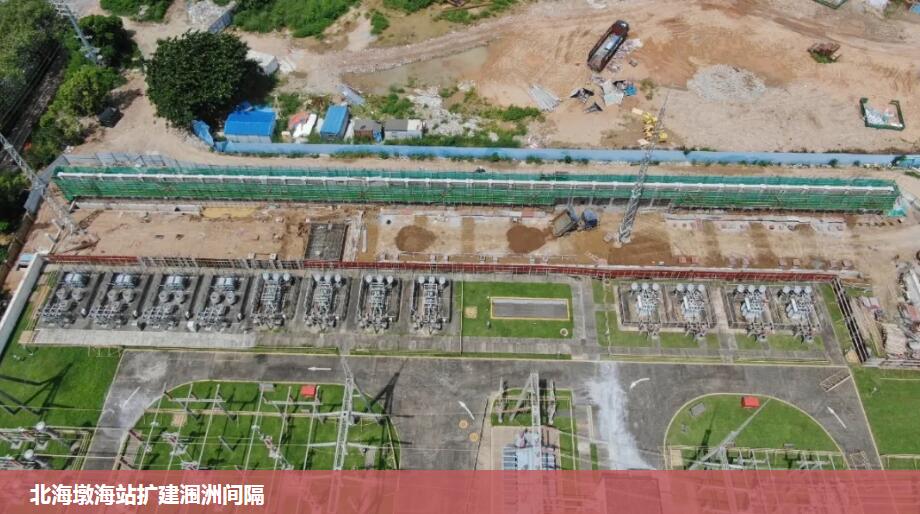

北海墩海站扩建涠洲间隔、

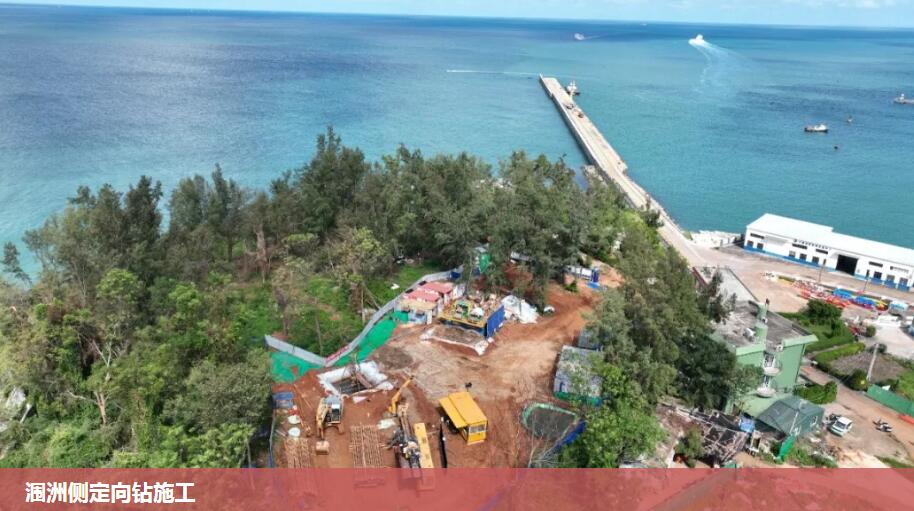

涠洲侧定向钻施工、

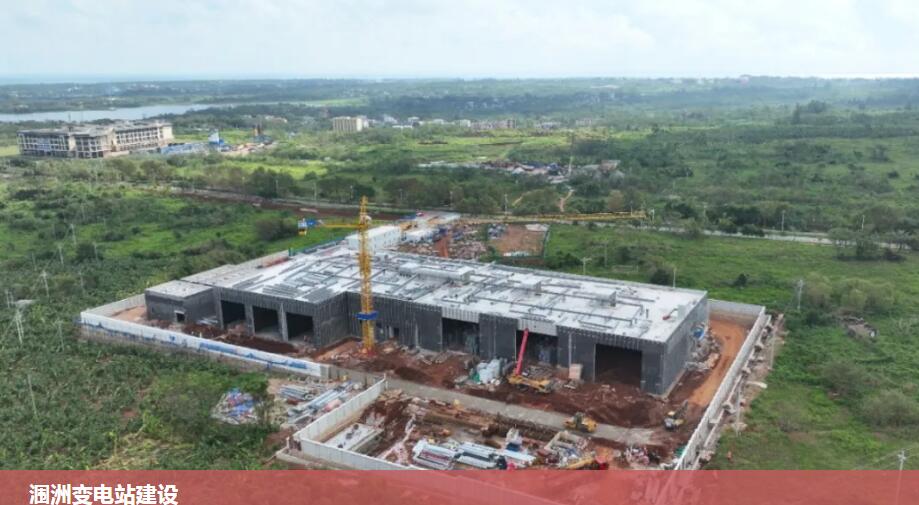

涠洲变电站建设三大作业面
工程整体进度约为60%
全体建设者将切实守好安全底线
加快推进项目完工投运
