上海奉贤热电工程封网施工提前收官

日期:2025-10-20    来源:上海送变电工程有限公司

国际电力网

2025
10/20
10:21
文章二维码

手机扫码看资讯

关键词: 电网建设 电力市场 电力线路

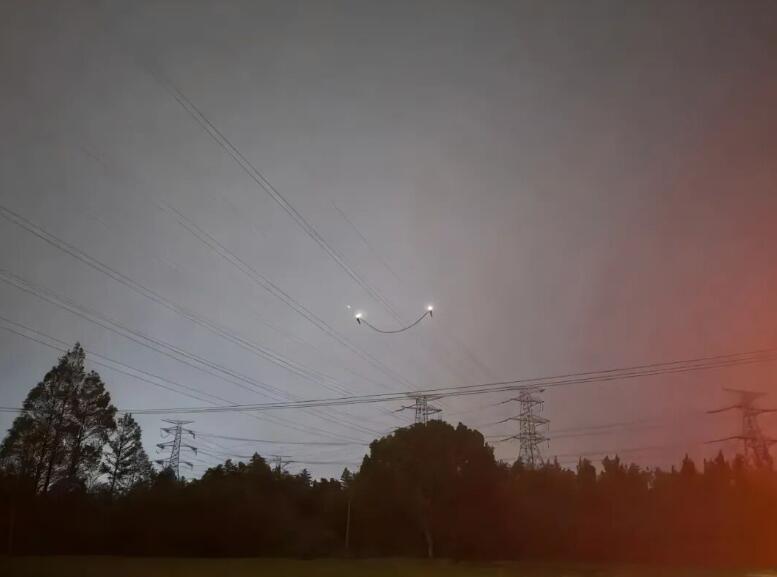

10月15日凌晨两点,100米高空之上,随着最后一段封网索稳稳落位,奉贤热电220千伏工程封网施工任务圆满完成。

本次封网施工需跨越沪金高速、浦东铁路两大车流密集的交通干线,为精准对接铁路“天窗点”与高速车流低谷期,项目部提前与上海铁路工务段、调度所、交通管理部门反复沟通,最终敲定“夜间错峰施工”方案:跨越铁路的关键作业仅占用一个半小时“天窗点”,跨越高速的作业则瞄准车流最少的时段,计划用时40分钟,所有操作均需在夜间完成,且必须确保“零差错、零延误”。

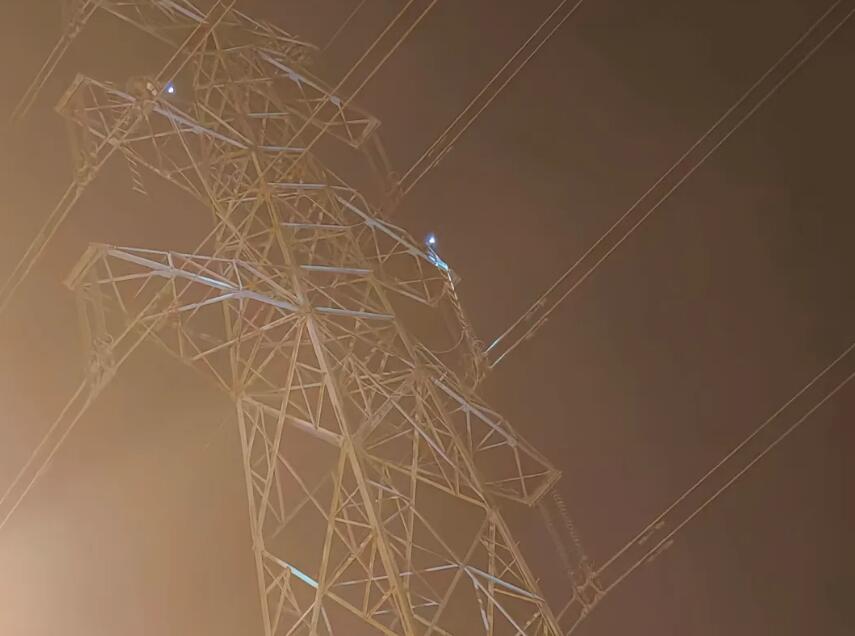

100米的施工高度,相当于30多层楼高,作业人员需在高空平台上完成封网索展放、锚固等精细操作,每一步都需克服高空风力影响与心理压力;夜间昏暗环境下,能见度不足、人员易疲劳等问题,也为100米高空作业增添了更多安全考验。面对施工挑战,项目部以“超常规准备”应对“非常规作业”,将安全与效率牢牢抓在手中。

针对100米高空作业的坠落风险,施工人员全员配备“安全带+安全绳”双重防护装备,同时在作业平台设置水平生命线;地面与高空实时联动,专职“瞭望哨”通过强光手电标记作业区域,安全监护员全程紧盯操作细节,每一次索具调整、每一次构件传递,都在双重监护下精准完成,杜绝高空坠落隐患。

为确保在限时窗口内完工,项目部攻克了“高空+夜间+跨交通干线”三重难题,提前将施工流程拆解为“索具检查、高空就位、封网展放、锚固固定”等8个环节,每个环节设定明确时间节点。地面团队则提前将工器具按使用顺序排列,通过绳索精准传递至高空——从跨越铁路的一个半小时“天窗点”启动,到跨越高速的40分钟作业推进,每一步都比计划提前数分钟,最终整体施工比原计划提前20%完成,为铁路、高速恢复正常通行留出更充足时间。

下阶段,上海奉贤热电项目220千伏送出工程将在拆网后开展1-13#,34#-54#光缆展放与附件相关作业。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
