迈入新阶段!漳州核电4号机组常规岛首块零米板成功浇筑

日期:2025-10-16    来源:中核五公司

国际电力网

2025
10/16
10:38
文章二维码

手机扫码看资讯

关键词: 核电站 核电项目 核电工程

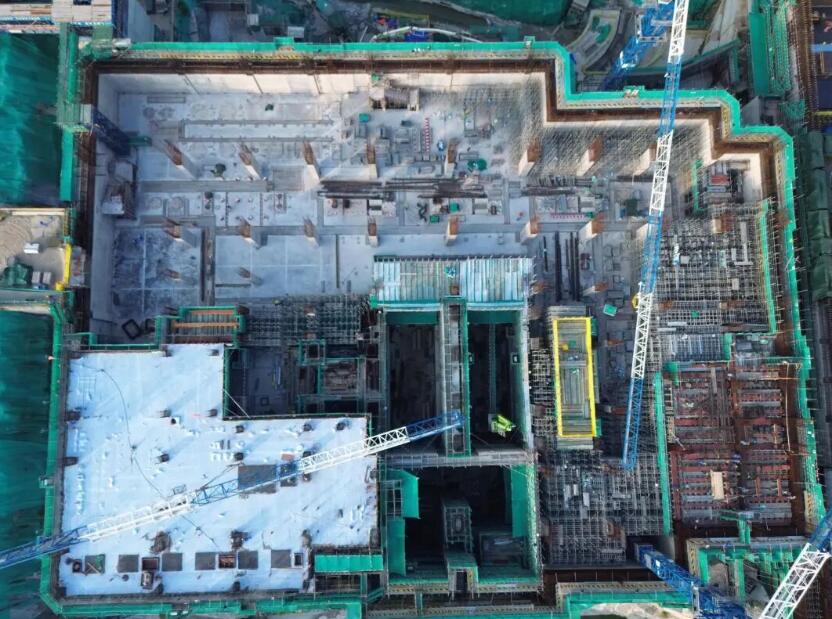

近日,漳州核电4号机组常规岛首块零米板混凝土浇筑顺利完成,标志着常规岛主体结构施工由地下部分正式转入地上阶段。此次浇筑圆满成功,不仅验证了“先回填、后施工零米板”这一创新施工逻辑的可行性,也为后续主厂房上部结构施工与设备安装奠定了坚实基础。

作为常规岛主厂房的“地面”,零米板是所有大型设备安装与运行的基准平台。本次浇筑是对项目团队前期采用新施工逻辑成果的集中检验,为项目整体建设装上了“强大引擎”。同时突破了传统“先施工零米板、再进行地下室回填”的固有模式,通过工序优化实现各专业工序的高效衔接,脚手架搭设效率提升,安装作业前移,为“华龙一号”批量化建设中的提质增效树立了创新典范。

在地下室回填及零米板施工过程中,团队同步推进设计优化,将土建沟槽升级为更加可靠的管道预埋,从根本上规避了薄壁型混凝土支沟易开裂、渗漏的质量风险。此外,项目团队充分发挥建安一体化优势,在结构施工阶段精准预留后续安装所需沟槽,大幅减少后期开槽、开洞作业,有效保护了主体混凝土结构的完整性与安全性,避免二次修复与资源浪费。

4号机组常规岛首块零米板的成功浇筑,是项目建设过程中的一次重要突破,为后续施工打开了全新局面。未来,中核五公司将继续秉持“安全第一、质量第一”的原则,全力推进建安一体化建设进程,确保项目高质量稳步推进。

“两个一体化”

中核五公司积极打造核电工程建造全厂安装一体化能力、建安一体化能力,建造经济高效核电工程,更好满足国家发展需要。

全厂安装一体化:是由中核五公司同时承担核电工程核岛、常规岛及其附属厂房全部安装工作的施工模式。

建安一体化:是由中核五公司同时承担核电站土建和安装工作的施工模式。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
