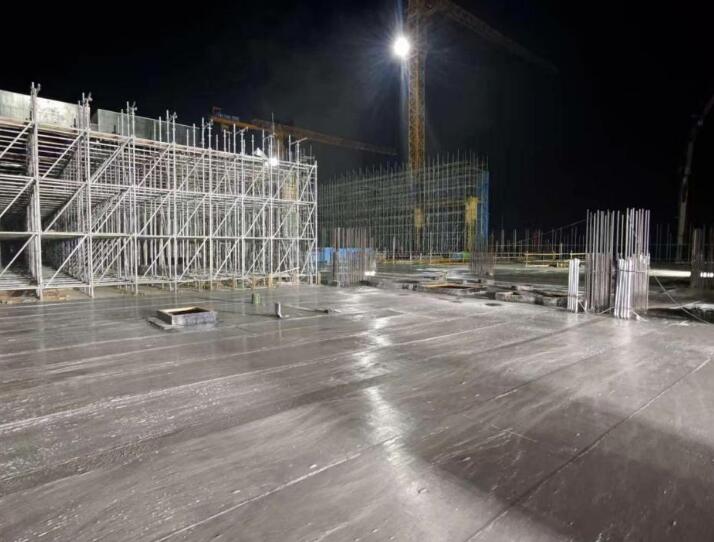

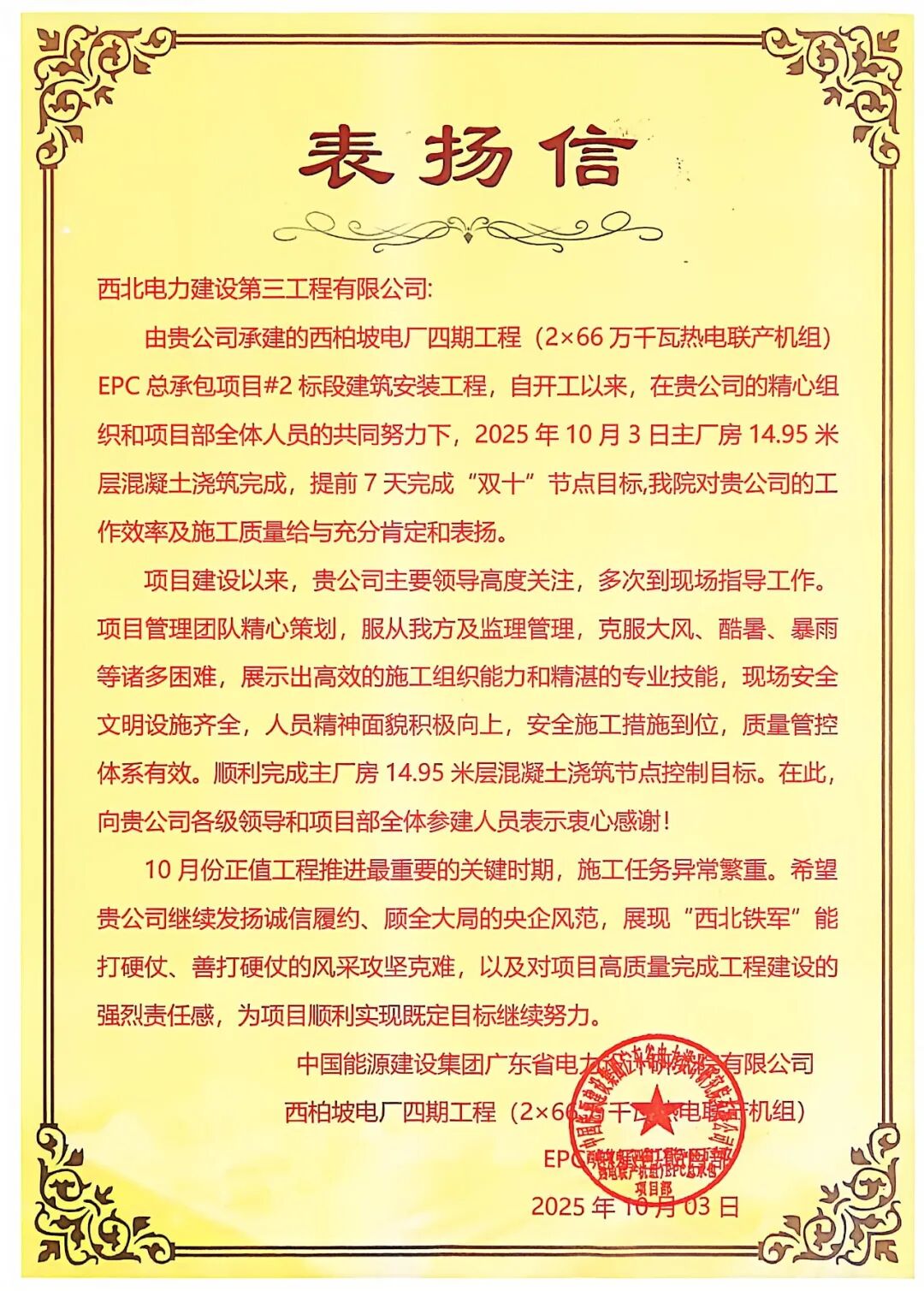

10月02日23点03分,西北电建三公司承建的西柏坡电厂四期工程2×66万千瓦热电联产机组工程重要节点——8号机组主厂房14.95m层梁板柱混凝土浇筑完成,比业主、总包制定的“双十施工目标”提前7天完成节点目标!为后续工程的高效推进与优质履约筑牢根基。

项目团队自开工以来,科学统筹资源、优化施工方案,克服天气影响、材料到货晚的诸多挑战,从07月17日回填土完成,到09月04日7.45m米浇筑,再到14.95m层梁板柱混凝土浇筑完成,历时76天,高效完成从基础施工到平台浇筑全过程,较原计划提前7天,充分展现出了公司敏捷高效的履约能力和“敢打硬仗、能打胜仗”的优良作风。

此次主厂房浇筑恰逢“双节”假期,西柏坡项目团队紧密协作、攻坚奋进,以“大干快上”的昂扬姿态加快建设进度,为新中国76周年华诞献上一曲“向上”赞歌。

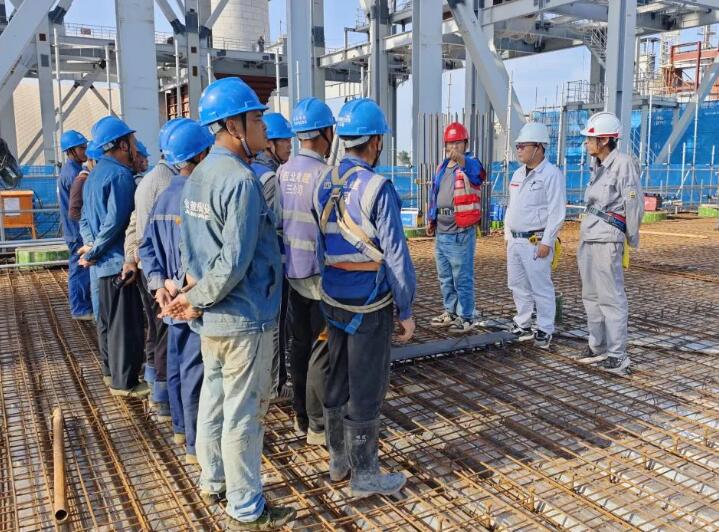

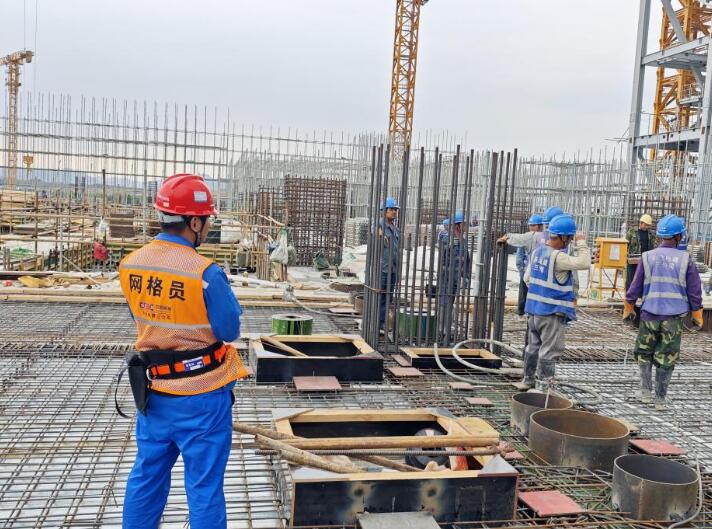

为确保工程质量和安全,浇筑前,项目部对施工人员进行了详细的安全技术交底,浇筑期间严格按照方案进行浇筑,并安排专人全过程旁站监督。
此次提前完成主厂房梁板柱的顺利浇筑,不仅是一次技术的胜利,更是团队凝聚力与执行力的集中体现。下一步,项目团队将继续秉持“安全第一、质量至上”的理念,扎实推进后续工作,确保项目8号机组如期高质量投产发电。
