10月10日,由国网湖北送变电工程有限公司变电施工分公司承接的施州±420千伏变电站单元Ⅱ鄂侧穿墙套管更换项目正式启动,64位参检人员、10台各类大型检修机械进驻现场,全面打响为期7天的“攻坚战”。

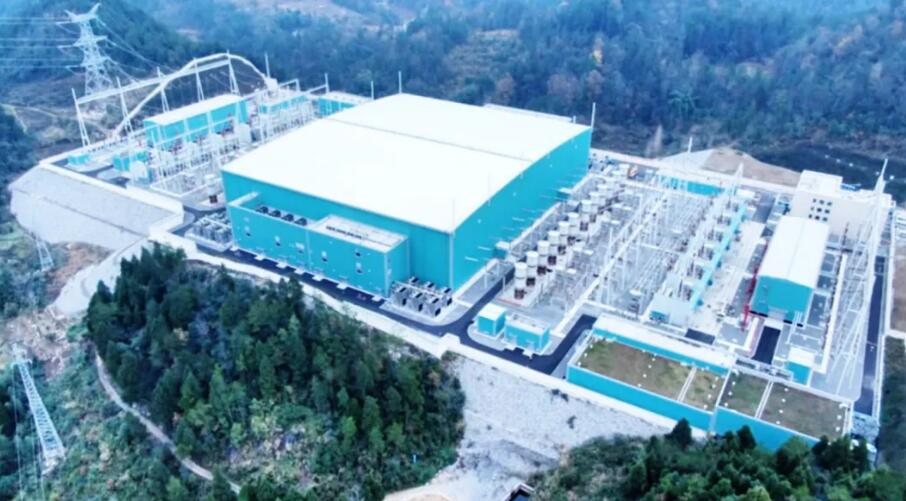

▲施州±420千伏变电站鸟瞰图

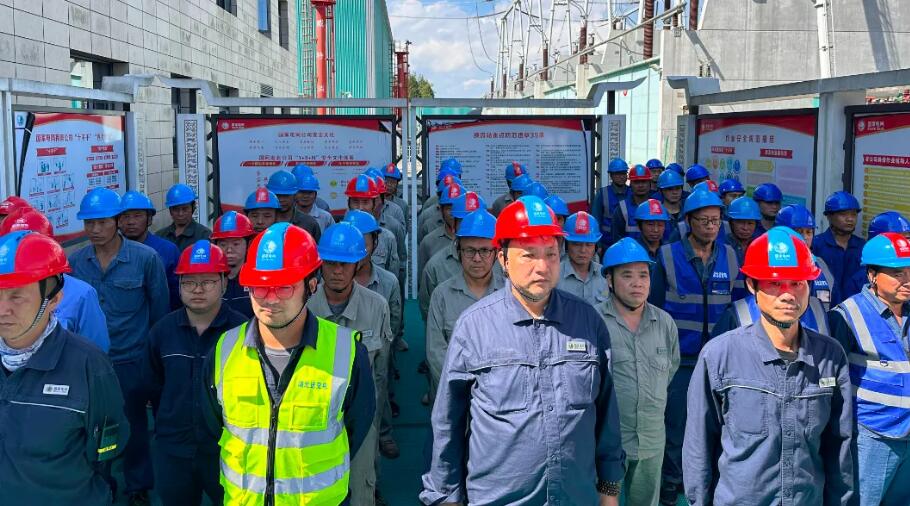

▲变电施工分公司员工正在举行清晨站班会
本次穿墙套管更换项目任务重、标准高、技术严,主要涵盖6支穿墙套管更换及配套支撑框架改造等专项内容。该站共计划更换24支套管,此前已于2025年4月完成首批6支套管,剩余12支将于后续阶段完成。
而穿墙套管的整体更换被列为本次作业的技术难点与安全管控核心。该项作业技术复杂、协同难度大——由于穿墙套管横跨阀厅内外墙体,施工人员需在室内外两侧同步展开作业,严格按照监护要求,采用保护性拆除工艺,将数米长的旧套管精准、无损地从墙体中抽离。尽管在宜昌、龙泉等多个换流站,穿墙套管更换工作已积累了大量成熟经验,分公司却丝毫没有因熟悉的作业流程而产生丝毫懈怠。面对此次任务,全体人员以“归零心态”重整行装,将此次作业列为重点管控项目,以最高标准、最严要求筑牢安全防线。

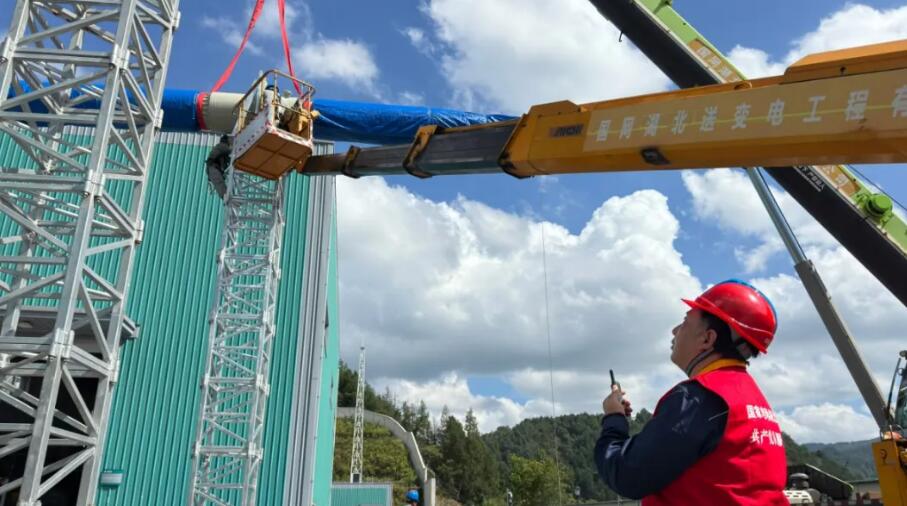

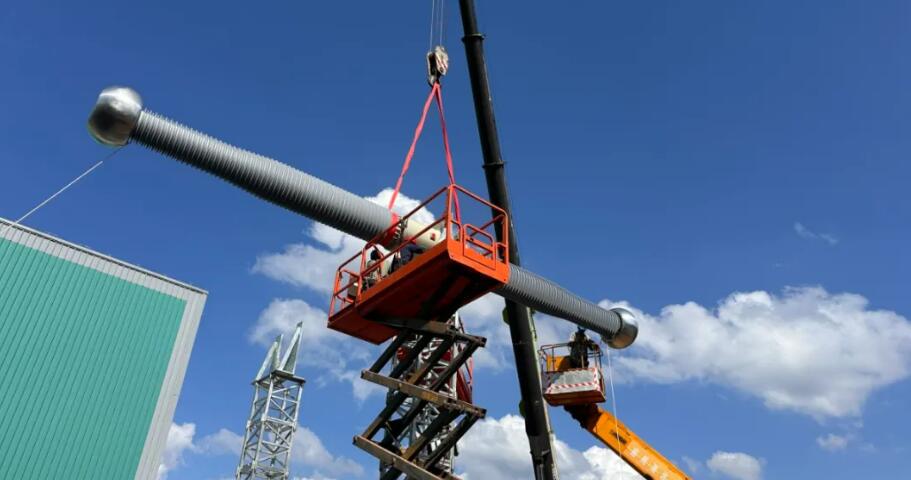

▲现场施工人员对即将进行耐压试验的套管开展吊装作业
为确保本次穿墙套管的更换工作万无一失,该项目各项前期工作稳步推进。项目前期所需的土建基础施工与电缆敷设工作,已于9月15日至30日期间全部完成。特殊试验人员也提前进场,于10月6日便启动对新套管的交流耐压试验。试验班班长陈阳阳形象地比喻:“这就像为即将‘入伍’的新兵做一次全面‘体能测试’。我们通过施加远超额定电压的试验电压,充分验证绝缘性能,确保每只套管绝缘无任何隐患,从源头杜绝‘带病上岗’。”所有套管均一次性通过检测,为后续安装打下坚实技术基础。

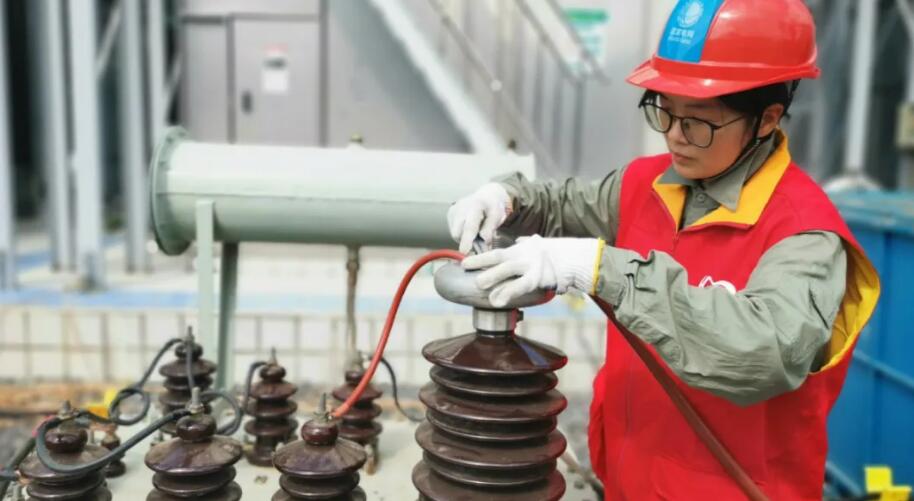

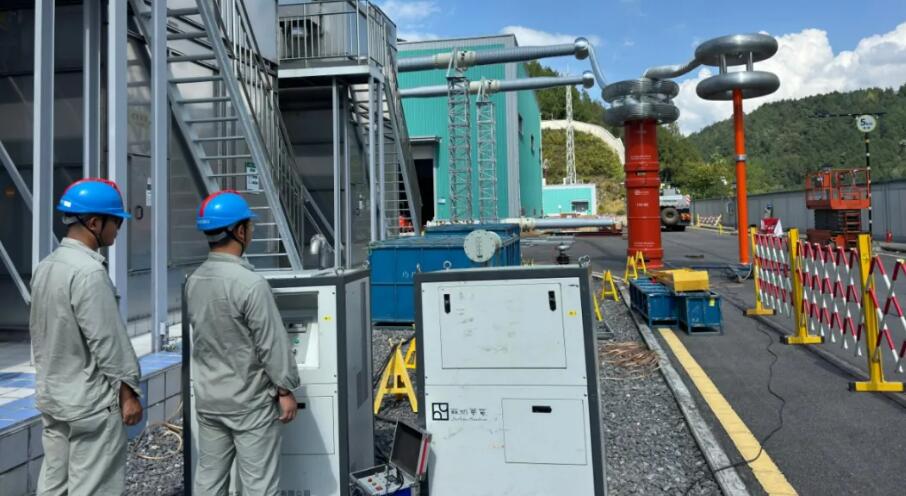

▲特殊试验人员正在进行待更换穿墙套管的耐压试验及回路电阻测量
“我们不打无准备之仗。”现场电气施工项目经理熊一表示。开工前,面对复杂吊装环境与有限作业空间,项目部已全面完成技术准备与现场勘查,并通过精准测算,确定采用25吨吊车,在8米工作半径与20米吊装高度下,安全完成单根重达1.9吨的套管吊装任务。

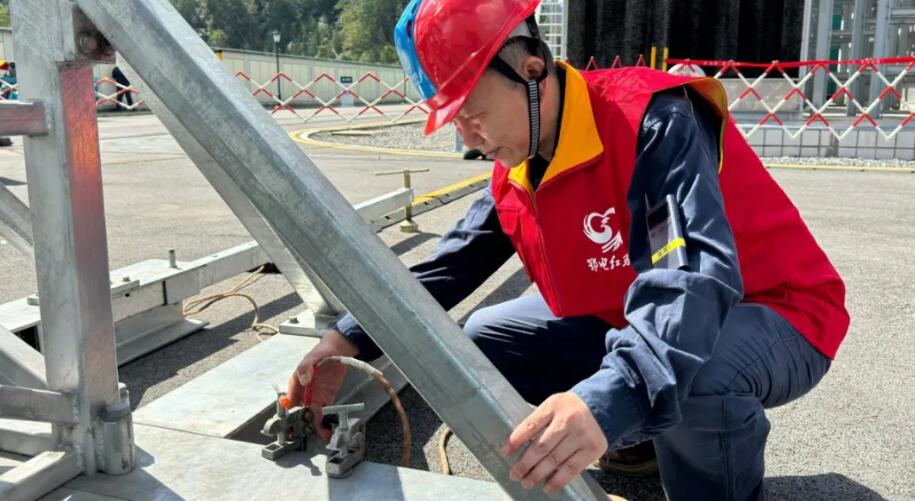

▲现场安全员对设备接地等情况进行安全检查
据悉,为保障工程优质高效推进,分公司在开工前已组织完成施工方案深度评审、作业人员专项培训、全面风险辨识及防控措施细化等一系列准备工作。项目部将严格执行标准化作业流程,强化全过程安全监督与工艺质量控制,确保本次穿墙套管更换项目务期必成、一次成优,为施州换流站安全稳定运行筑牢根基。
