9月30日,由陕西送变电工程有限公司承建的咸阳长武330千伏输变电工程(线路工程)B回路,顺利完成福银高速跨越网拆除作业,项目二级风险正式解除。
咸阳长武330千伏输变电工程系陕西省政府重点电力建设项目。该工程作为优化并巩固咸阳北部地区电网结构的重要举措,亦是增强区域供电能力的关键一招。项目建成后,将确保周边工矿企业安全可靠供电,为区域经济社会高质量发展注入强劲动力;同时可进一步满足咸阳市长武县和彬州市等区域经济社会发展电力负荷需求,有效缓解王塬330千伏变电站供电压力,优化110千伏电网结构,进而提升整个区域的供电可靠性。
福银高速作为国家高速公路网东西横向线的第14条线路,是承东启西、贯穿南北的运输大动脉。鉴于该线路的重要性,前期协调难度较大。此次福银高速跨越作业是该工程二级风险中重要的跨越施工,公司对此高度重视,积极与属地交警、路政等部门对接,完善跨越施工方案,协调此次跨越事宜。从跨越架施工班组进场开始,长武地区出现连续降雨天气,项目部不畏艰难现场监督指导架体搭设、跨高速封网、导地线展放等前期作业,针对抱杆树立位置、长度、高度等关键数据,与现场技术人员进行多次复核,确保在封网前具备验收条件。
根据建设管理要求,该工程须以安全为前提、以效率为目标,高质量完成福银高速段跨越施工架线任务。工程参建各方始终坚持“安全生产与电网建设并重”原则,通过前期周密策划、过程精心组织,严格落实施工安全管控各项举措,在全面保障“十一”假期高速公路通行高峰不受影响的基础上,稳步推进此项重点电网工程建设进程。

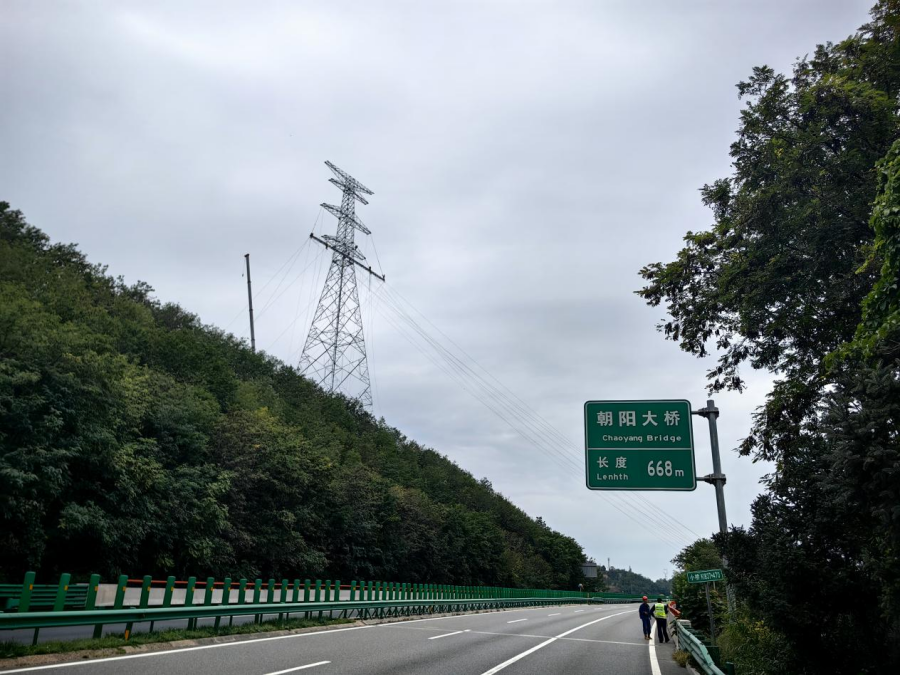

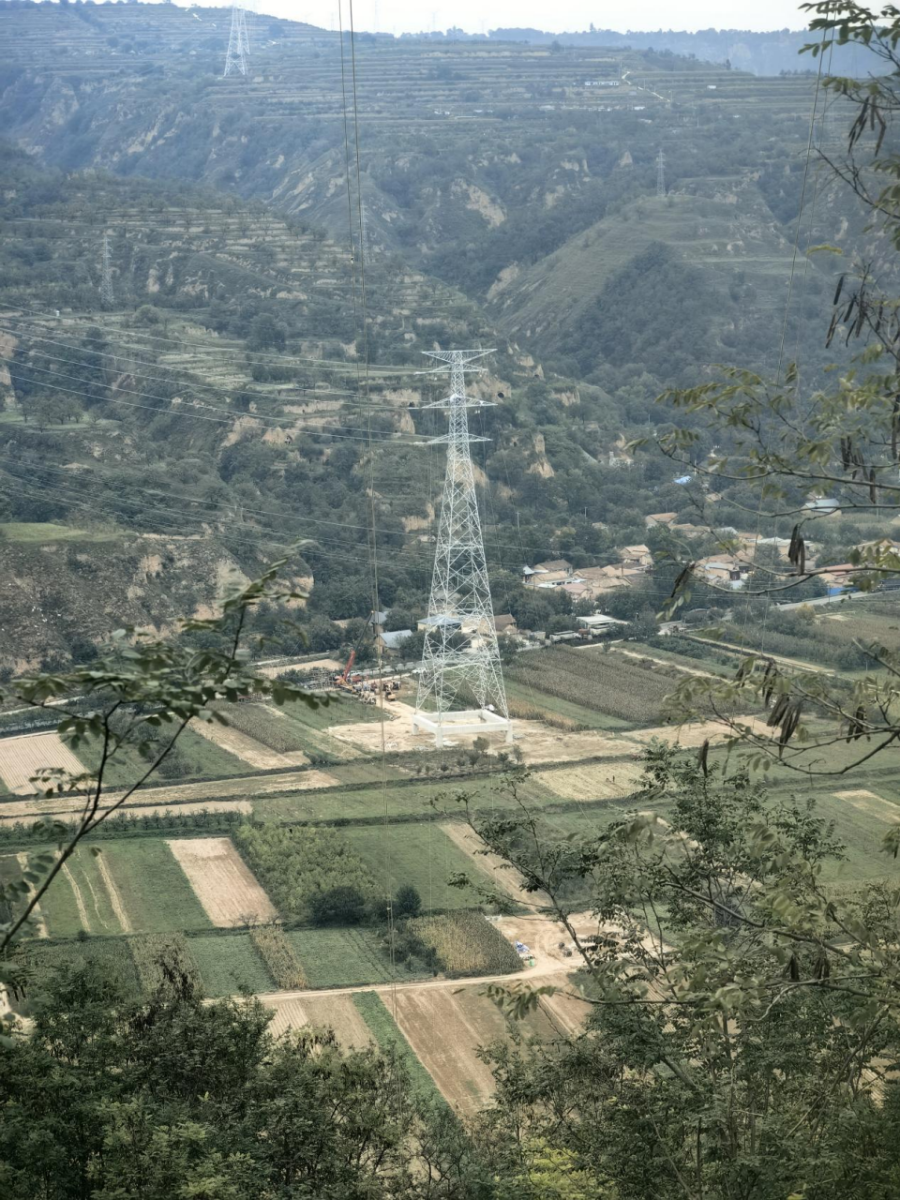

本次跨越作业,拟定作业周期为9月26日至9月30日。9月26日完成跨越网架设,9月30日完成跨越网拆除,跨越档档距851米,高差159米,跨越范围涵盖福银高速、312国道及泾河,跨越环境复杂,施工难度较高。经过与交通部门反复磋商,项目部采用半档绝缘封网,同步投入多台牵张放线机械,以及滑车、绞磨、通讯系统等设备,以确保在“十一”小长假来临前,顺利完成电力线路跨越作业的全部施工任务。
下一步,陕送公司将继续紧盯“建设具有中国特色国际领先的能源互联网企业”战略目标,大力践行“一板一眼、一丝不苟、严精细实、专业专注”工作作风,发扬“陕送铁军”精神,确保工程按期投运,奋力推动公司持续高效健康发展再上新台阶。
