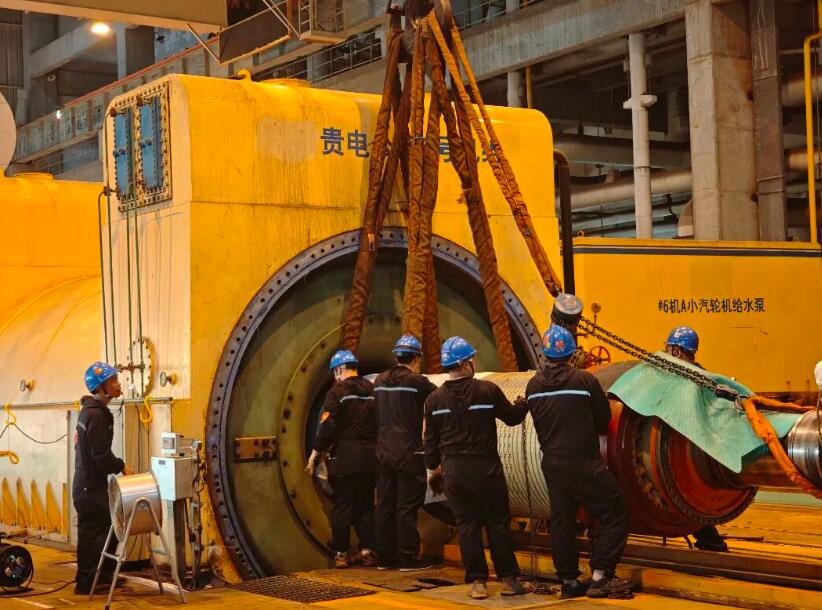

9月26日19点20分时,贵电#6机组发电机转子平稳落地,发电机转子抽吊工作较原计划提前1天完成。
国家电投贵溪分公司高度重视、精心组织、严密筹划,成立了指挥小组,结合C修整体进度与设备特性,制定了清晰的分阶段工作推进计划。在工作票办理完成后,检修队伍高效完成盘车相关部件拆卸吊离,并安装检修盘车。拆卸#5-#7轴承利用专业工具精准测量修前数据,并于26日上午10点彻底打通转子抽吊通道,确保转子一次性抽吊落实。
作业期间,现场始终保持高强度作业节奏,作业人员分工有序,有条不紊地调整转子的抽出量和中心位置,严密监视转子、定子的间隙和起吊吊带的受力情况,检修人员在狭窄的设备空间内完成转子定位、间隙测量、吊点调整等精细化操作,同时密切关注发电机汽端、励端定转子部件状态,实时把控定转子间隙参数,严防刮擦损伤风险。公司领导全程驻守现场督导,各级管理人员靠前协调,及时解决作业中出现的技术难题,与一线检修人员共同坚守检修现场,保障作业流程高效衔接。
下一步,国家电投贵溪分公司将紧盯机组设备修后“上等级”目标,严格抓风险管控、精细设备质量、落实全员设备主人责任,确保安全、优质、高效完成各项检修任务。
