国家能源集团东营公司胜利三期第二台机组锅炉大板梁顺利吊装

日期:2025-09-30    来源:国家能源集团齐鲁之声

国际电力网

2025
09/30
09:52
文章二维码

手机扫码看资讯

关键词: 国家能源集团 热电联产项目 火电项目

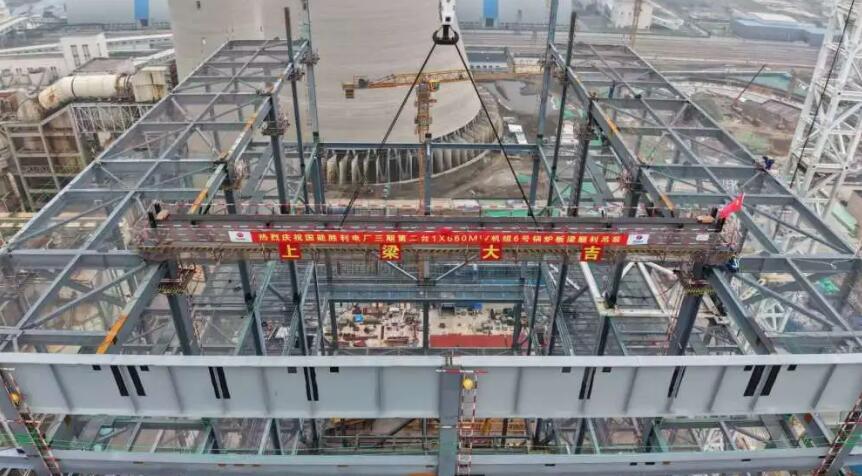

9月23日,国家能源集团东营公司胜利三期第二台1×660兆瓦热电联产项目锅炉大板梁顺利开始吊装,较原计划提前两个月,标志着锅炉主体安装工程正式启动。

本项目锅炉炉顶布置A、B、C、D、E五道板梁,顶标高94.78米。A、E板梁为正反两件,B、C、D板梁为叠梁结构。吊装作业采用140吨塔机和450吨履带吊双机配合。为确保吊装万无一失,山东公司基建管理中心、项目单位、监理、施工单位提前开展大板梁吊装专项会议,对运输吊装方案、安全措施、应急预案反复论证和细化,对起重机械、吊环、吊耳等进行全面检查验收。作业前,所有作业人员均接受了安全技术交底。吊装过程中,各级管理人员履职到位,作业人员配合默契,最终实现大板梁安全、精准、高效就位。

锅炉大板梁顺利吊装,是项目从锅炉钢结构安装转向锅炉本体安装的关键节点,为后续工程有序推进奠定了坚实基础。项目单位将继续坚持“安全第一、质量为本”的建设理念,稳步推进各项工作,确保机组按期高质量投产。
