9月25日23时45分
蒲圻三期项目6号机组
汽轮机冲转一次成功

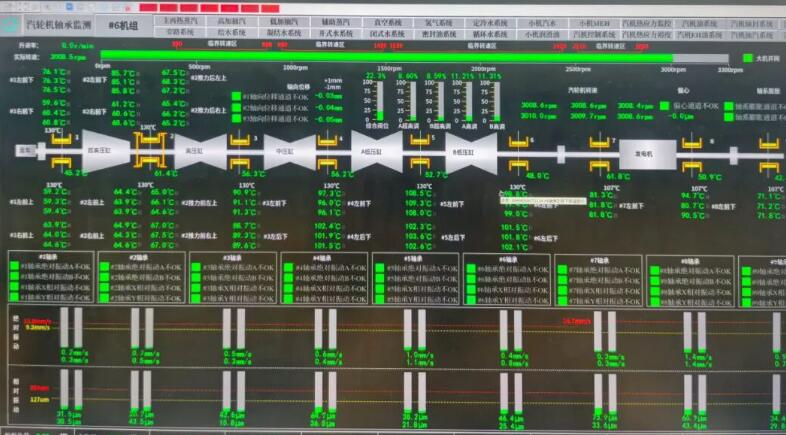

转速平稳达到额定3000转/分钟
各系统运行稳定、参数正常
标志着机组全面进入整套启动调试阶段
为后续并网发电及投产运行
奠定了坚实基础
蒲圻三期项目是湖北省“十四五”能源规划重点项目和咸宁地区风光火储一体化布局的关键支撑。6号机组汽轮机冲转成功,是项目继锅炉水压试验、厂用电受电、锅炉点火吹管等节点顺利达成后的又一重大突破。
为确保冲转任务高效推进,项目团队坚持以“赤焰磐心”党建品牌为引领,充分发挥“党委统筹、支部攻坚、党员领跑”三级联动机制作用,提前梳理启动条件,周密制定技术方案,全程把控设备调试与系统衔接质量,实现关键环节无缝对接,最终保障汽轮机冲转一次成功。
项目全面投运后,将显著增强湖北电网的供电可靠性和调峰能力,有效满足区域电力负荷增长需求,助力构建清洁低碳、安全高效的能源体系,为全省经济社会高质量发展和能源绿色转型注入新动能。
此次冲转顺利完成,延续了蒲圻三期项目“节点必达、一次成优”的良好建设态势,进一步验证了机组安装与调试质量。下一步,湖北公司将有序推进机组并网前的各项试验与调试工作,全力以赴冲刺年内双机投产目标。
拓展阅读:
华润电力蒲圻三期2×1000MW超超临界燃煤发电机组项目位于咸宁市赤壁市南郊,是湖北省“十四五”规划重点建设项目,是咸宁风光火储一体化重要的一环,总投资80亿元。机组采用目前可实施的、先进、成熟的超超临界二次再热技术,在节能减排、清洁高效方面采用更高的技术标准,设计发电标准煤耗251.5g/kWh、厂用电率4.0%、供电标准煤耗261.98g/kWh、耗水指标 0.471m³/s.GW,最低运行负荷20%BMCR工况。项目围绕“安全、高效、清洁、低碳、智慧、灵活”六个维度进行深化建设,计划2025年双机投产并网。
