“第6串HGIS设备基础轴线核对无误,预埋件尺寸符合设计要求,具备移交电气条件。”在嘉兴秀北500千伏变电站工程施工现场,项目技术员刘思瀚在《工程转序移交单》上写下验收结论。9月22日上午10时,秀北变500千伏区域电气安装前标准化转序验收工作圆满完成,标志着该工程电气安装工程进入主体施工阶段。

秀北变500千伏区域完成电气安装前标准化转序验收
秀北500千伏变电站位于嘉兴市秀洲区新塍镇,本期新建1000兆伏安主变压器2组,是嘉兴市2025年度助力“双碳”,全面升级能源结构的重点项目之一。
本次电气安装前标准化转序工作对土建施工完成面的各类尺寸进行全面复核,严格检验场地平整度、土壤覆盖质量等关键指标,确保所有项目均符合电气安装精度要求,为后续设备就位、管线敷设奠定了坚实基础。

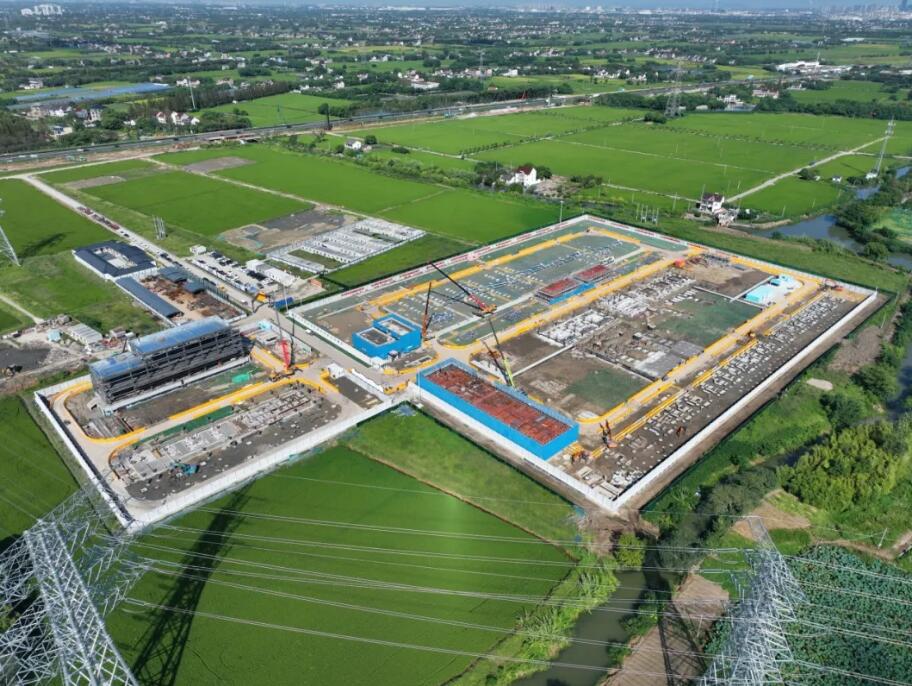

秀北500千伏输变电工程俯瞰图
“因嘉兴地区多年未新建500千伏变电站、区域供电需求紧迫,在工期紧张的现实条件下,我们采取分区域、分阶段的移交策略,率先完成500千伏区域土建标准化移交,这样就能为后续电气安装争取时间。”项目经理林军浩介绍道。

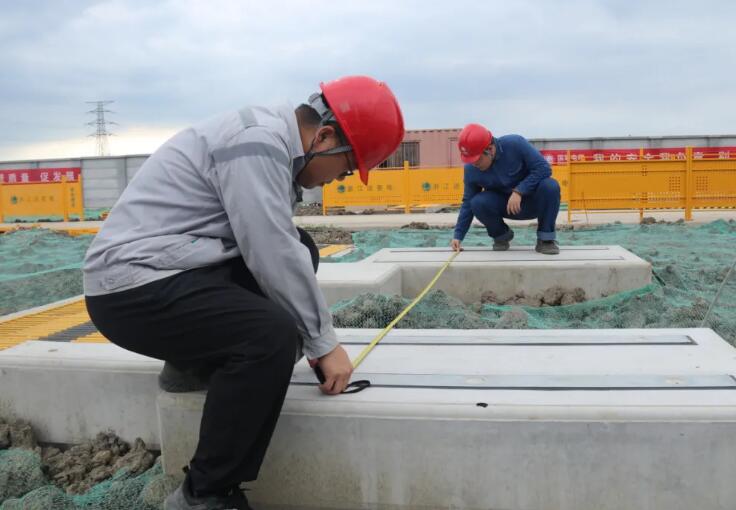

HGIS设备基础埋件间距复核
项目团队从项目策划阶段就坚持“标准化设计、工厂化加工、模块化配送、装配式施工”的施工原则,配合建设单位、设计单位进行500千伏变电站框架结构标准化设计试点,220千伏场地全面硬化,提升设计方案的统一性与现场施工效率。


现场安全标准化设计和党建元素
针对嘉兴河网地带土质条件差,开挖风险高的特点,围墙、电缆沟压顶、雨水井等构件采用工厂化预制,有效降低现场作业风险。安全文明施工设施实现统一配送、现场拼装,提升场地布置规范性。现场围墙、电缆沟压顶等构建全面采用装配式施工,大幅减少现场湿作业,推动绿色施工、节能增效。

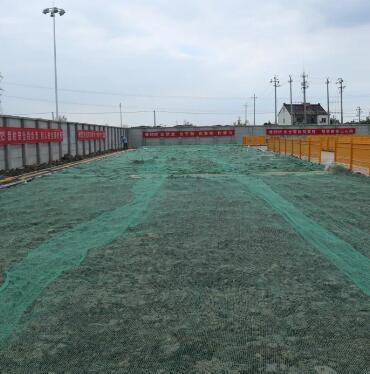

密目网遮盖

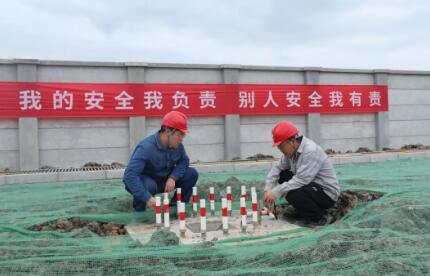

构支架基础地脚螺栓间距复核

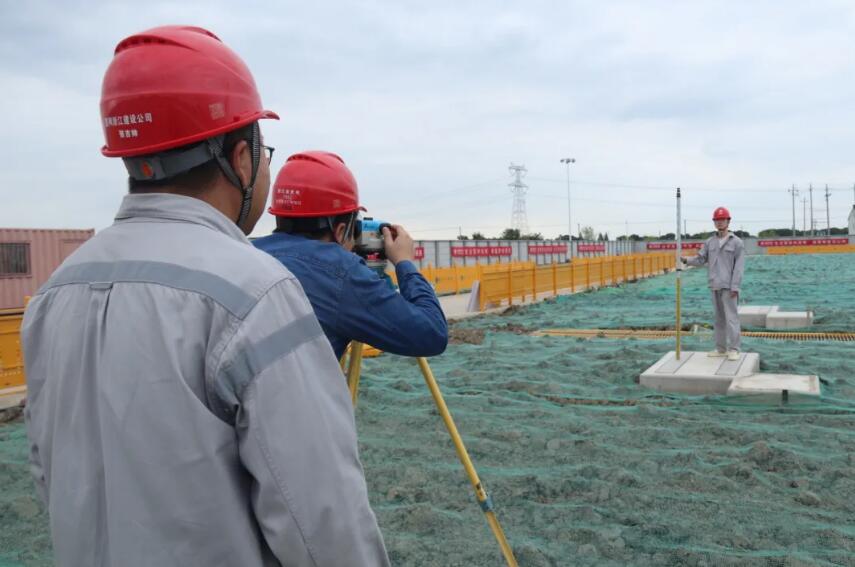

500千伏 HGIS设备基础标高复核
后续,变电公司将继续以高标准、严要求推进高层母线施工、管母焊接及构架吊装等关键工序,强化工序衔接和资源统筹,确保工程按期投运,为嘉兴及周边地区经济社会发展提供坚强可靠的电力保障。
